一 背景资料 某施工单位承担一矿井采区巷道的施工任务,建设单位要求的工期为1
一 背景资料 某施工单位承担一矿井采区巷道的施工任务,建设单位要求的工期为1
admin
2022-08-02
90
问题
一背景资料某施工单位承担一矿井采区巷道的施工任务,建设单位要求的工期为15个月,施工单位根据该矿井采区巷道的关系,编制了采区巷道施工网络进度计划(如图1所示),安排了4个施工队伍进行施工,各施工队伍的施工内容分别为:甲队A、C、J,乙队:B、G、K,丙队D、H,丁队:E。

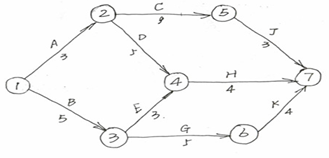

图1采区巷道施工网络进度计划监理单位在审查施工单位进度计划时发现其施工队伍安排不合理,建议只安排3个施工队伍,将J队的施工任务交由丙队去完成,施工单位通过研究,采纳了监理的意见。在施工进行到12个月末检查发现,甲队施工进度超前,C工程已完成,且J工程已施工1个月,乙队因遇含水地层施工进度拖延,G工程完成,K工程尚未开始,丙队施工进度正常。问题1、施工单位编制的原网络进度计划计算工期是多少为确保工期施工中应重点控制哪些工程2、针对监理单位的建议,施工单位应如何调整丙队的施工任务安排3、针对G工程施工中出现的突出水事故,说明施工单位可获得索赔的具体内容及理由。4、乙队施工进度发生拖延后,如果施工进度不变,考虑K工程可安排对头掘进,则应当如何安排方能确保建设单位的施工工期要求
选项
答案
解析
1、施工单位编制的原网络进度计划计算工期是15天。为确保工期施工中应重点控制A、C、J工程或答成①--②、②--⑤、⑤--⑦。
2、监理单位建议只安排3个施工队伍,将J队的施工任务交由丙队去完成,故丙队施工任务是D、E、H。施工顺序为D—E—H。
3、针对G工程施工中出现的突出水事故,如在建设单位提供的地质资料中已明确,则施工单位不能索赔费用和工期。如在建设单位提供了地质资料中没有明确,则可索赔。可索赔内容包括工期和费用。
原因是此突出水事故不是施工单位原因,所以给施工单位造成费用增加和工期损失是可以索赔的。
4、乙队在12月末完成G工作,施工进度拖延2个月,乙队独立完成K工作(4个月),需工期16个月,比要求工期增加1个月。因甲队可提前一个月完成任 务,且K工作可对头掘进。甲队用1个月时间施工K工程。这样乙队用3个月完成K工程。总工期15个月不变。可满足建设单位的施工工期要求。
转载请注明原文地址:http://tihaiku.com/jzgc/160735.html
本试题收录于:
一建矿业工程实务题库一级建造师分类
一建矿业工程实务
一级建造师
相关试题推荐
某施工企业2010年1月购入如下资产:某公司三年期债券;一项商标权;一台施工设备
某施工企业在承办某商业大楼建设过程中,下列可计入主营业务收入的是()。A、工程
企业通过签订建造(施工)合同并按合同要求为客户设计和建造房屋、道路、桥梁、水坝等
施工企业的其他业务收入不包括()。A、材料销售收入 B、机械销售收入 C、
施工企业向外提供机械作业取得的收入属于()。A、提供劳务收入 B、销售商品收
属于施工企业主营业务收入的是()。A、建造(施工)合同收入 B、劳务销售收入
在施工企业的期间费用中,下列属于管理费用的有()。A、劳动保险费 B、技术开
下列各项中,属于施工企业期间费用的是()。A、管理费用 B、财务费用 C、
根据《企业会计准则第15号--建造合同》,工程成本中的其他直接费包括施工过程中发
按照企业财务制度的规定,下列支出不得列入工程成本的是()。A、为购置施工机械设
随机试题
ThecompanythatJoanworksforis_____withanautomotivecompany,soshecang
Thenegotiationhadreacheda(an)_________,withbothsidesrefusingtocompr
Publicrelationspracticeisthedeliberate,plannedandsustainedefforttoest
[过时]甲、乙、丙、丁在一种业务之外经营其他不相关业务的拟上市公司,根据《首发业
肾孟肾炎时常可出现的是A.白细胞管型 B.蜡样管型 C.脂肪管型 D
猩红热邪侵肺卫证的治法是A.辛凉宣透,清热利咽 B.清热解毒,软坚消肿
外伤致牙齿震荡后的治疗方案错误的是()A.消除咬合创伤 B.减少不良刺激 C
下列关于跟随定价法说法正确的是()。A:跟随定价法中的价格与成本和市场需求不发生
A公司中标长3km的天然气钢质管道工程,管径DN1000mm,设计压力为0.6M
按一级动力学消除的药物特点为 A.药物的半衰期与剂量有关 B.为绝大多数药物
最新回复
(
0
)
