背景资料 某重力式码头主体工程施工分3个流水段进行,段问、段内施工工艺互无干
背景资料 某重力式码头主体工程施工分3个流水段进行,段问、段内施工工艺互无干
admin
2022-08-02
76
问题

背景资料 某重力式码头主体工程施工分3个流水段进行,段问、段内施工工艺互无干扰。抛石基床(包括挖泥、抛石、夯实、整平)、沉箱安放(包括预制、出运、安装、箱内填料)、上部结构(包括沉箱封顶混凝土、胸墙及面层混凝土浇筑)分项工程各只有一个专业施工队施工。各分项工程所需工时如下表所列:
问题 1.根据表列项目与工时绘制施工进度计划横道图和双代号网络图(按每项工作最早开始时间安排)。 2.判断整个施工过程中有几条关键线路?用结点和箭头连接的方式指出关键线路(例如①→②→③…)。 3.C1工作因故耽误了3周,是否影响总工期?为什么?这时的总工期是多少? 4.B1工作因故耽误了3周,是否影响总工期?为什么?这时的总工期是多少?
选项
答案
解析

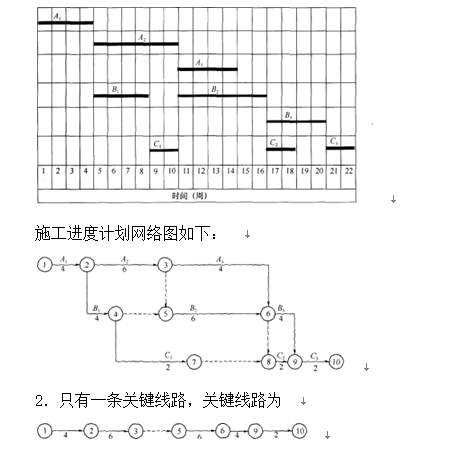

1.施工进度计划横道图如下:
【考点解析】 关键线路即施工过程中(最早开始、最早结束)连续工期持续最长的线路。 3.C1工作延误3周,不影响总工期。因为C1工作到允许最晚结束的时差有6周时间,延误3周(迟开工3周或拖延3周结束)都不影响C2工作最早开始的时间,不影响总工期。或者C1工作不在关键线路上,它的延误时间也不影响其他关键线路上工作的开始和结束时间。 此时总工期仍为22周。 4.B1工作延误3周,影响总工期,延长1周。 B1工作最早结束到最晚结束允许的时间差只有2周,而B1工作延误3周,致使关键线路上的B2工作最早开始时间和允许的最迟结束时间推迟1周。总工期推迟1周。 此时总工期为23周。
转载请注明原文地址:http://tihaiku.com/jzgc/158615.html
本试题收录于:
一建港口与航道工程实务题库一级建造师分类
一建港口与航道工程实务
一级建造师
相关试题推荐
从空间上界定会计工作具体核算范围的假设,称之为()。A、会计主体 B、持续经
某施工项目现有两个对比工艺方案,甲方案是过去曾经应用过的,乙方案是新方案,两方案
工程建设新技术的范畴包括工程设计技术、工程材料、工程结构、施工工艺等,但不包括(
新技术、新工艺和新材料应用的技术经济分析方法包括()。A、环境分析 B、特性分
在利用价值工程的功能成本法Vi=Fi/Ci进行方案分析时,功能价值分析的表述错误
运用价值工程优选设计方案,分析计算结果为:方案一的单方造价为1500元,价值系数
价值工程是就某个具体对象开展的有针对性的分析评价和改进,可作为价值工程对象的是(
价值工程对象选择的方法有很多种,常用的方法包括()。A、因素分析法 B、AB
关于价值工程的特点,下列表述错误的是()。A、值工程的目标是以最低的寿命周期成
价值工程与一般投资决策理论不同,强调的是产品的功能分析和()。A、用途最大
随机试题
Visitorstothezoousuallypitytheanimalsowingtotheirparticularemoti
FailureIstheMotherofSuccessDirections:Forthispart,youareallowed30m
不能称为“绿色建筑”的做法是( )。A.选用铝合金型材 B.更多地使用木制品
某剧场舞台高度20m,关于通风排烟系统的设置,以下哪项是正确的?()A.应设
不属于胸部高电压技术优越性的是A.易连续追踪气管、支气管影像及末梢肺纹理 B.
2000年6月,美、英、日、法、德、中六国公布:人类基因组序列图的"工作框架图"
有氧耐力训练常采用的方法除持续负荷法和间断负荷法外,还有哪一种方法()
阳明温病,津亏便秘者,治当首选()A.麦门冬汤 B.增液汤 C.济川煎
干粉灭火系统进行气密性试验时,达到试验压力,关断试验气源3min内压力降不超过试
1.背景材料:某城市的公路改建项目,业主为了控制工程造价,与设计方详细研究了各种
最新回复
(
0
)
