某重力式码头主体工程施工分3个流水段进行,段间、段内施工工艺互无干扰。 抛石基
某重力式码头主体工程施工分3个流水段进行,段间、段内施工工艺互无干扰。 抛石基
admin
2022-08-02
71
问题

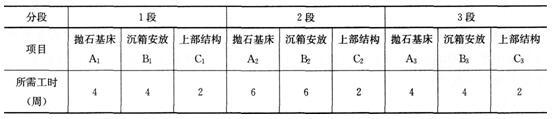

某重力式码头主体工程施工分3个流水段进行,段间、段内施工工艺互无干扰。抛石基床(包括挖泥、抛石、夯实、整平)、沉箱安放(包括预制、出运、安装、箱内填料)、上部结构(包括沉箱封顶混凝土、胸墙及面层混凝土浇筑)分项工程各只有一个专业施工队施工。各分项工程所需工时如下表所列:
问题1.根据表列项目与工时绘制施工进度计划横道图和双代号网络图(按每项工作最早开始时间安排)。2.判断整个施工过程中有几条关键线路?用结点和箭头连接的方式指出关键线路(例如①→②→③…)。3.C1工作因故耽误了3周,是否影响总工期?为什么?这时的总工期是多少?4.B1工作因故耽误了3周,是否影响总工期?为什么?这时的总工期是多少?
选项
答案
解析

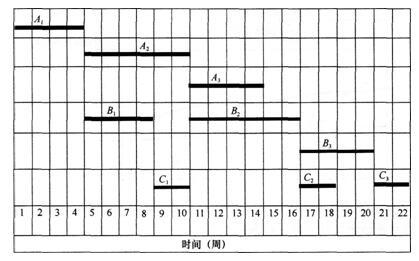

1.施工进度计划横道图如下:

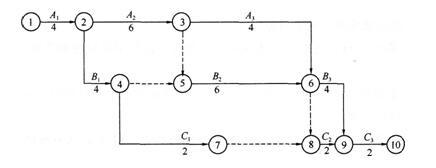

施工进度计划网络图如下:
2.只有一条关键线路,关键线路为
关键线路即施工过程中(最早开始、最早结束)连续工期持续最长的线路。3.C1工作延误3周,不影响总工期。因为C1工作到允许最晚结束的时差有6周时间,延误3周(迟开工3周或拖延3周结束)都不影响C2工作最早开始的时间,不影响总工期。或者C1工作不在关键线路上,它的延误时间也不影响其他关键线路上工作的开始和结束时间。此时总工期仍为22周。4.B1工作延误3周,影响总工期,延长1周。B1工作最早结束到最晚结束允许的时间差只有2周,而B1工作延误3周,致使关键线路上的B2工作最早开始时间和允许的最迟结束时间推迟1周。总工期推迟1周。此时总工期为23周。
转载请注明原文地址:http://tihaiku.com/jzgc/157921.html
本试题收录于:
一建港口与航道工程实务题库一级建造师分类
一建港口与航道工程实务
一级建造师
相关试题推荐
根据《建设工程工程量清单计价规范》(GB50500-2013),关于合同工期的
某施工企业2014年度利润总额8000万元。企业当年发生公益性捐赠支出1000万
实物量法编制施工图预算所用的材料单价应采用()。A.网上咨询厂家的报价
对于设计方案比较特殊,无同类工程可比,且审查精度要求高的施工图预算,适宜采用的审
当拟建工程与已完工程的建设条件和工程设计相同时,用已完工程的预算审查拟建工程的同
施工图预算的编制依据有()。A.建设单位的资金到位情况 B.施工投标单位
某建设项目工程费用6800万元,其他费用1200万元,预备费500万元,建设期贷
施工企业拟向租赁公司承租一台设备,设备价格120万元,租期6年,年末支付租金,折
建筑安装工程费用项目组成中,暂列金额主要用于()。A.施工合同签订时尚未确
某施工机械预算价格为200万元,预计可使用10年,每年平均工作250个台班,预计
随机试题
Asamatteroffact,itsoilreservesareonlysecondwiththoseofKuwait.A、com
Thelevelofdiscriminationhasvariedenormouslyinthehistoryofhumanso
Excessivesugarhasastrongmal-effectonthefunctioningofactive【C1】o___
现代意义的会计不再局限于记账、算账等一些基础的会计工作,还需要参与本企业的经营管
与发行公司债券相比,吸收直接投资的优点是( )。A.资本成本较低 B.产权流
甲、乙、丙、丁拟设立一普通合伙企业,四人签订的合伙协议的下列条款中,不符合合伙企
关于切开引流的切口方向,下列哪项是错误的?( )A.循经切开,刀头向上 B.
知母解热作用的机理为A.抑制体温调节中枢的功能B.稳定溶酶体膜C.抑制前列腺素的
脱水患儿经补液后血容量已恢复的主要临床表现是A、皮肤弹性恢复 B、血压恢复正常
事故统计的基本任务包括( )。A.对每起事故进行统计调查,弄清事故发生的情况和原
最新回复
(
0
)
