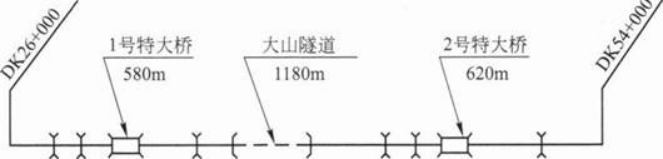

背景资料: 某工程项目部承建一段地处北方的新建铁路工程(平面示意图如下图所示)
背景资料: 某工程项目部承建一段地处北方的新建铁路工程(平面示意图如下图所示)
admin
2022-08-02
145
问题
背景资料:某工程项目部承建一段地处北方的新建铁路工程(平面示意图如下图所示)。该工程标段总长28km,工程范围包括隧道一座、特大桥两座以及路基和少量小桥涵工程,合同工期16个月,年初开工。隧道设计施工方案是:进口单口掘进,出渣全部利用。特大桥设计施工方案是:2号桥利用1号桥钢模板。路基土石方调配方案是:以隧道为界两端各自填挖平衡。施工用电采用网电。施工进行到秋天,因征地原因导致控制性工程工期严重滞后,距铺轨到达标段起点只有6个月,而隧道和1号桥工程量仅完成35%,2号桥仅完成部分桥梁基础。
问题:1.对平面示意图进行必要的工区划分和线下施工队伍配备。(在答题卡中画出示意图,然后作答)2.举例说明(各举两例):哪些工程(或工序)可以平行施工哪些可以顺序施工哪些必须先后施工3.为确保铺轨按期通过本标段,对重点工程施工组织应该如何调整
选项
答案
解析
1.本工程的长度为28km,工期16个月,工程类型包括路基、桥涵和隧道的特点,考虑路基的调配方案和隧道出渣的利用,可将工程划分为如下三个施工工区(平面示意图见下图)。
从起点DK26+000到大山隧道入口为一工区,配备路基施工架子一队,负责本工区路基工程,桥涵施工架子一队,负责1号特大桥工程和本区的小桥涵;大山隧道为二工区,配备隧道施工架子队一个;从大山隧道出口到终点DK54+000为三工区,配备路基施工架子二队,负责本工区路基工程,桥涵施工架子二队,负责2号特大桥工程和本区的小桥涵。2.工程(或工序)可以平行施工或顺序施工:土石方工程;小桥涵工程。必须先后施工:2号桥利用1号桥钢模板,先施工完1号桥,再施工2号桥;先施工完线下工程,才能进行轨道工程施工。3.为确保铺轨按期通过本标段,应加快施工进度,对重点工程施工组织应该调整如下:隧道可由原来的单口掘进施工方案修改为进出口双口掘进,以增加施工工作面。考虑1号桥工程量仅完成45%,2号桥尚未开工,应增加模板按流水作业组织两个桥的施工,以加快施工进度。【分析与提示】掌握工区划分,施工队伍配备,施工顺序组织。
转载请注明原文地址:http://tihaiku.com/jzgc/157650.html
本试题收录于:
一建铁路工程实务题库一级建造师分类
一建铁路工程实务
一级建造师
相关试题推荐
某工程项目预付款120万元,合同约定:每月进度款按结算价的80%支付;每月支付安
某建设项目工程费用6800万元,其他费用1200万元,预备费500万元,建设期贷
设计概算审查时,对图纸不全的复杂建筑安装工程投资,通过向同类工程的建设,施工企业
根据《建设工程工程量清单计价》(GB50500-2013),已标价工程量清单中没
招标人编制工程量清单时,对各专业工程现行《计量规范》中未包括的项目应作补充,则关
根据《建设工程工程量清单计价规范》(GB50500—2013),施工过程中发生的
某项目建筑安装工程费,设备及工器具购置费合计为7000万元,建设期2年,分期投入
(2014真题)关于单价合同中工程计量的说法,正确的是()。A:单价合同应予计量
(2014真题)建筑安装工程施工图预算的编制依据()。A:中标通知书B:现场签
(2014真题)根据《建筑安装工程费用项目组成》(建标[2013]44号),下列
随机试题
TheJapanesedesireformarriagehadbeenverystrong.Inthefifth"worldy
[originaltext]W:Hi,John.M:Hi,Jenny.W:Oneoftheissuestodayisthedigi
相传在4000多年前的夏朝,即中国历史上第一个奴隶制王朝就开始有了历法(calendar),后人把当时中国古老的传统历法叫“夏历”。夏历是按月亮的运行周
TheFDAmayrescinditsapprovalofAvastin,acolon-cancerdrug.Ifthes
在包含有随机解释变量的回归模型中,可用作随机解释变量的工具变量必须具备的条件有,
一振幅为A,周期为T,波长λ的平面简谐波沿x轴负向传播,在x=λ/2处,t=T/
根据下表回答91~95题: 表1: 表2 根据表
当存在巨额贸易逆差时,在其他条件不变的条件下,()的货币政策能够降低利率,进而使
沥青混凝土路面接缝处理不好常容易产生的缺陷是()。A.接缝处下凹或凸出 B.
设备制造前,业主应支付设备价格的()作为预付款。A.20% B.15% C.
最新回复
(
0
)
