首页
登录
建筑工程

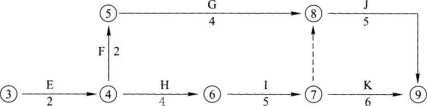

某建设工程合同工期为25个月,经总监理工程师批准的施工总进度计划如下图所示。
某建设工程合同工期为25个月,经总监理工程师批准的施工总进度计划如下图所示。
admin
2022-08-02
140
问题
某建设工程合同工期为25个月,经总监理工程师批准的施工总进度计划如下图所示。
当该计划执行至7个月末时,发现施工过程D已完成,而施工过程E拖后两个月。由于E工作延误是承包人自身原因造成,故应采取工期一成本优化方式压缩后续关键工作持续时间保证目标工期。压缩某些施工过程的持续时间,各施工过程的直接费用率及最短持续时间见下表。
问题:1.请说明施工过程E的实际进度是否影响原计划总工期?为什么?2.在不改变各施工过程逻辑关系的前提下,采取工期一成本优化,原进度计划的最优调整方案是什么?为什么?此时直接费用将增加多少万元?
选项
答案
解析

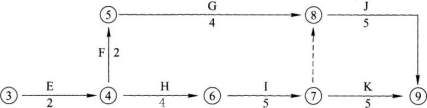

1.计算时间参数如下图所示。关键线路为①—②—③—④—⑥—⑦—⑨。由于E为关键工作,原计划总时差为0,所以,拖后2个月,影响工期2个月。2.进度计划调整(工期一成本优化):根据背景,按工期费用优化方法调整7个月后的进度计划。(1)执行7个月后的剩余网络计划如下图所示:
(2)确定缩短工作:可缩工作有H、I、K。△Cmin=4.0万元/月,即首先缩短K工作。(3)确定缩短时间:1个月。(4)直接费用增加值:C1=4.0×1天=4.0万元。(5)绘出新的网络计划如下图所示:
(6)第二次调整:可缩工作H、I、J+K。△Cmin=4.5万元/月,即缩短Ⅰ工作,因为达到原计划的工期只需缩短1个月,所以,只缩短1个月工作,直接费增加到:C2=C1+4.5×1天=8.5万元故得出:缩短Ⅰ、K两项工作各1个月为最优调整方案,既可满足工期要求,又是所增费用最少,此时直接费增加8.5万元。
转载请注明原文地址:http://tihaiku.com/jzgc/157532.html
本试题收录于:
一建铁路工程实务题库一级建造师分类
一建铁路工程实务
一级建造师
相关试题推荐
下列费用中不应计入开办费的是()。 A.现场勘察 B.施工用水电
()不仅是为了便于准确计算投标价格,更是今后在实施工程中测量每项工程量的依据
根据《建设工程工程量清单计价规范》(GB50500-2013》,招标人委托
《计价规范》中规定发承包双方发生工程造价合同纠纷时,争议的解决办法包括()。
根据《建设工程施工合同(示范文本)》(GF-99-0201),关于工程变更程序的
根据《建设工程工程量清单计价规范》(GB50500-2013),因不可抗力事件导
根据《建设工程工程量清单计价规范》(GB50500--2008),下列事件需要
根据《标准施工招标文件》,在施工过程中遭遇不可抗力,承包人可以要求合理补偿(
现场签证费用的计价方式中,对于完成合同以外的零星工作时,按()计算。
某包工包料工程合同总金额为1000万元,工程预付款的比例为20%,主要材料、构件
随机试题
Curiosityanddiscontentaredeephumanurgeswhichworktogetherto_____allhum
Ballroomdancingusedtobeseenassomethingrather【T1】________thatoldpeo
TheaimoftheconferenceisallofthefollowingEXCEPT______.[br][originalt
矛盾的两种基本属性是()A.同一性和斗争性 B.统一性和多样性 C.普
拱的受力特征,正确的是( )。A.“担 B.“顶” C.“兜” D.“拉
脾为气血生化之源,主要的理论依据是A.运化水谷 B.运化水湿 C.主升清
共用题干 某房地产开发公司通过摘牌方式,以1800万元取得某宗住宅用地使用权,
灭火器外观完好、清洁,罐体无损伤、变形,配件无(),压力指示正常(A)破损(
历史向世界历史转变是由( ) A.大工业所开创的 B.世界交往所决定的
下列不属于理财师执业资格“4E”认证标准的是( )。A.考试 B.情绪管理
最新回复
(
0
)
