背景资料 某单线铁路A车站进行复线改造,施工内容需要增加一条正线和到发线,增铺
背景资料 某单线铁路A车站进行复线改造,施工内容需要增加一条正线和到发线,增铺
admin
2022-08-02
52
问题

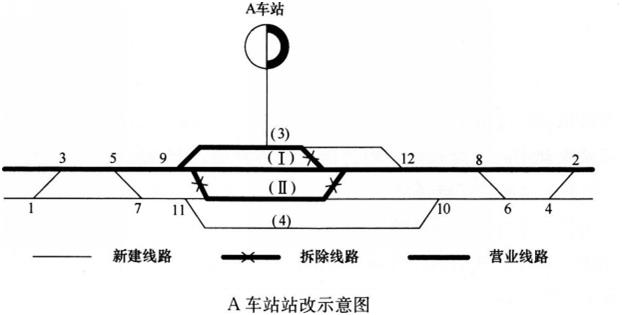

背景资料某单线铁路A车站进行复线改造,施工内容需要增加一条正线和到发线,增铺道岔和拆除道岔等工作(如下图为A车站站改示意图)。
问题1.针对背景材料,给出该车站的过渡方案。2.针对背景材料,给出全部单号道岔的铺设方案和作业程序。
选项
答案
解析
1. 第一步:施工与营业线无干扰的增建二线(1I)和到发线4,铺设1、7、11、4、6号道岔和信号;
第二步:通过行车直Ⅱ线过渡,铺设(3)道延长部分,拆除(工)和(3)连接间原不用道岔,铺设3、5、9、2、8号道岔和信号,铺设12号道岔,信号利用原拆除道岔信号平移;
第三步:要点封锁,拆除(Ⅰ)和(Ⅱ)间不用道岔;
第四步:调试信号,施工过渡完成。
【考点解析】此题主要考查营业线的拨接过渡和道岔施工相关知识。解题思路是第一步考虑施工与营业线无干扰的线路、道岔、信号;第二部考虑利用新线过渡,施工不受干扰的其他工程;第三步要点封锁,拆除两条线路上不用的道岔;第四步调试信号完成过渡。
2.
(1)1、7、11号道岔采用原位组装铺设方法,其作业程序为铺砟碾压—铺岔枕铺轨—精细整道(岔);
(2)3、5号道岔采用侧位预铺插入铺设方法,其作业程序为预铺岔—要点封锁—整体滑移—恢复信号连接—精细整道(岔)。
【考点解析】此题主要考查新线及营业线不同的道岔施工方法的应用。道岔常用铺设方法:一般采用原位组装铺设、侧位预铺插入和机械分段铺设三种方法。原位组装铺设适合于新建线路;侧位预铺插入法适合于营业线上增设道岔或换铺道岔。机械分段铺设法适合于客运专线或大号码道岔。解题思路是根据相应的道岔所在位置进行选择不同的施工方法,并根据相应的施工方法列出其作业顺序即可。
转载请注明原文地址:http://tihaiku.com/jzgc/156420.html
本试题收录于:
一建铁路工程实务题库一级建造师分类
一建铁路工程实务
一级建造师
相关试题推荐
建筑安装工程直接工程费中的人工费是指用于支付()的各项费用。A.施工现场的
工程量清单计价模式下,分部分项工程量的确定方法是()。A.按施工图图示尺寸加允许
某施工企业在联系业务的过程中发生了1万元的应酬费,即业务招待费,该项费用应当计
在建设工程定额计价摸式下,投标人投标报价中的间接费内容和取费标准是由()
企业销售需要安装的商品时,若安装属于商品销售合同约定的卖方责任,则确认商品销售
施工项目部对进场建筑材料进行一般鉴定检查所发生的费用属于()。A.建筑安装
某工程是施工总承包商甲承揽了2000万元的建筑施工舍同。经业主同意,甲将其中20
招标方提供的工程量清单中,投标人可以根据拟建项目的施工方案进行调整的是(
按建标[2003]206号文件的规定,施工机械使用费包括()。A.大型机械
施工企业经营租赁设备比购买设备的优越性有()。A.可以改善自身的投资结构
随机试题
Hardlyhadthetwoofthemmet______(他们就互相开起玩笑来).whentheybeganjokingaboute
PresidentBanda’sbackgroundasadoctorhasgivenhim______intothemedicalpr
判断一种生产关系是否先进的根本标志在于它是()。A.生产资料公有制还是生产资料
材料使用监督的内容包括()。A.监督材料在使用中是否按照材料使用说明和材料做法
窃取是一种针对数据或系统的()的攻击。DDoS攻击可以破坏数据或系统的(作答此空
A.鼠类 B.毛蚶 C.蚊虫 D.患者 E.家畜霍乱传染源主要是
患者男,32岁。在拉萨工作12年。外周血检查结果:RBC6.5×1012/L,
面试考官和应聘者双方面试目标的区别是()A:双方面试目的并不完全相同 B:双方
案例六:一般资料:求助者,男性,42岁,某私企总经理。 案例介绍:一年多以前求
根据《安全生产法》的规定,从业人员有权对本单位安全生产工作中存在的问题提出(
最新回复
(
0
)
