1.背景 某机场围界入侵报警系统工程施工网络计划如下图所示,其中A——围界报警
1.背景 某机场围界入侵报警系统工程施工网络计划如下图所示,其中A——围界报警
admin
2022-08-02
87
问题

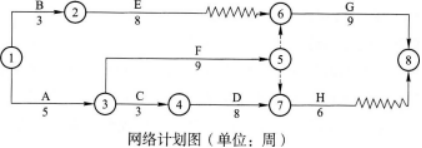

1.背景某机场围界入侵报警系统工程施工网络计划如下图所示,其中A——围界报警系统供电与网络线缆敷设,B——视频监控子系统线缆敷设,C——红外对射探测器安装,D——现场报警器安装调试,E——视频监控子系统现场设备安装,F——辅助灯光照明安装,G——视频监控子系统调试,H——红外对射探测子系统调试,该工程合同工期为25周。
2.问题(1)指出该施工网络计划的关键线路和关键工作,该施工网络计划的计算工期为多少个月(2)在网络图中标出各工序最早可能开始时间、最迟开始时间、最早可能结束时间和最迟完成时间,并计算工作A、B、C的总时差和自由时差。(3)网络计划经过一段时间实施后,如原计划不能满足工期要求,需要用什么方法调整
选项
答案
解析
(1)该施工网络计划的关键路线是①一③一⑤一⑥一⑧,关键工作为A、F、G。该施工网络计划的计算工期为23周。(2)各工序最早可能开始时间、最迟开始时间、最早可能结束时间和最迟完成时间:工作A:总时差=0,自由时差=0:工作B:总时差=3,自由时差=0:工作C:总时差=1,自由时差=0。网络计划图计算结果如下图所示:
(3)可采用以下两种方法进行调整:1)通过增加作业人员,延长工作时间,采用新工艺等方法来缩短关键路线上的工序作业时间,以达到缩短工期的目的。2)增加作业、调整工序之间的逻辑关系,来达到缩短工期的目的。
转载请注明原文地址:http://tihaiku.com/jzgc/154321.html
本试题收录于:
一建民航机场工程实务题库一级建造师分类
一建民航机场工程实务
一级建造师
相关试题推荐
1.背景 某本地网架空线路工程施工地点位于山区,建设单位通过招标选定了一家具
1.背景 某项目部负责施工的某市移动通信基站安装工程,包括39个基站的安装及
1.背景 某通信运营商计划在某地建设移动系统试验网工程,委托只有设备入网资质
1.背景 某项目部在负责某本地网线路一期工程施工时,与其运营商在各方面配合得
1.背景 某项目部承接到长途直埋光缆线路工程,施工季节处于夏季,工程沿途经过
1.背景 通过对某架空线路工程质量问题的调查,统计导致杆歪的原因有:电杆埋深
1.背景 某项目部负责某本地网直埋光缆线路环网工程的施工,合同规定采用包工不
网络优化中参数调整的内容很多,从BSS侧看,主要包括()。A.交换容量 B.
网络指标从移动终端感知来讲主要有()。A.掉话率 B.呼叫建立成功率 C.
有线电视传输工程信号传输的方向是()。A.天线、干线、前端、分配网络和用户终端
随机试题
OnFeb.2,2007,theUnitedNationsscientificpanelstudyingclimatechang
TheAmericanbabyboommadeunconvincingU.S.advicetopoorcountriesthat
财务预测的作用主要是为今后经营决策提供依据,便于合理安排收支、提高资金使用效益。
关于急性再生障碍性贫血的论述中,错误的是A.中性粒细胞计数<0.5×10/L
下列药物中属于苯二氮类的是A.氟烷 B.氯丙嗪 C.苯妥英钠 D.苯巴比妥
最常见的幻觉为A、幻视 B、幻触 C、幻味 D、幻嗅 E、幻听
图 2010年国企利润和同比增幅情况 纳入统计的国有企业,包括82个中央部
案例一: 一般资料:?求助者,男性,30岁,公司职员。 案例介绍:求助者由
(2019年真题)下列有关注册会计师了解被审计单位对会计政策的选择和运用的说法中
(2013年真题)确定盾构始发段长度的因素有()A.衬砌与周围地层的摩擦阻力
最新回复
(
0
)
