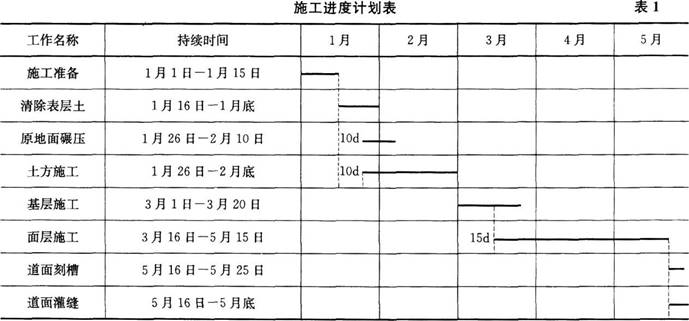

【背景资料】A施工单位承建了某机场跑道延长段的道面工程,B施工单位承担了该机场跑道延长段的目视助航灯光工程。施工前A施工单位编制了施工进度计划,施工进度计划见表1。
注:①每月按30d计;②施工准备、清除表层土、原地面碾压及土方施工结束后,基层施工方可开始;③基层施工、面层施工结束后,道面刻槽、道面灌缝方可开始;④清除表层土开工10d后,原地面碾压、土方施工才能开始;⑤基层施工开工15d后,面层施工才能开始。【问题】1.依据表1绘制双代号网络计划图。2.计算道面刻槽工作的总时差。3.B施工单位的跑道中线灯施工可能与表1中哪些工作构成流水作业
选项
答案
解析

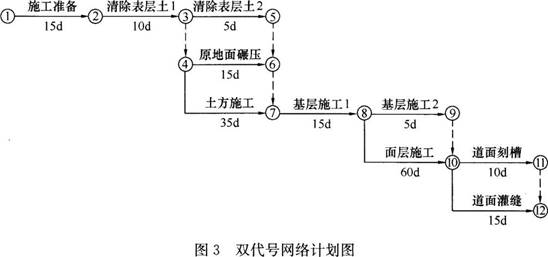

1.依据表1绘制的双代号网络计划图,如图3所示。
2.道面刻槽工作最早可能开始时间(ES)为第135天,最迟必须开始时间(LS)为第140天。总时差:TF=LS-ES=140-135=5d。3.B施工单位的跑道中线灯施工可能与基层施工、面层施工、道面刻槽及道面灌缝施工构成流水作业。
转载请注明原文地址:http://tihaiku.com/jzgc/153776.html
本试题收录于:
一建民航机场工程实务题库一级建造师分类
一建民航机场工程实务
一级建造师
相关试题推荐
某项目经理部承接到147km的本地网架空光缆线路工程。此工程由施工单位承包除光缆
某项目经理部在负责某本地网线路一期工程施工时,与其运营商在各方面配合得都非常好,
某长途架空光缆线路工程地处山区,全程148km。施工单位拿到施工图设计一周以后,
某运营商新建光缆线路工程初步设计已完成,工程估算价为2500万元,通过招标确定了
某通信施工单位承担某地移动通信基站安装工程,主要内容为基站设备、天馈线系统、传输
某施工单位承担了我国东南某地直埋光缆线路工程,采用包工不包料的方式承包。项目负责
某施工单位承接了一次架空光缆线路工程,其中一段经过闹市区,开工前项目经理组织参与
一核心网交换设备安装工程,合同约定工期30日历天,采用包工不包料的承包形式,设备
背景资料:某DWDM传输设备安装工程由甲、乙、丙、丁四个站组成,其中甲站、丁站为
背景资料:某光缆线路工程,在东北地区直埋敷设一条24芯光缆,设计要求埋深1.5米
随机试题
Whenwetalkwithaforeignlady,inmostcases,weshouldnotasksuch(person)
[originaltext]W:You’vereadanarticleabouthumanbones.Arethereanycommen
染色血涂片中,嗜多色性红细胞增多见于A.溶血性贫血 B.巨幼红细胞贫血 C.
支气管扩张最重要的临床表现:A.咳嗽 B.胸痛 C.呼吸困难 D.发热盗汗
在倾听患者的话语时,错误的做法是( )。A.全神贯注 B.集中精神 C.不
设备变电〔2019〕29号 国网设备部关于印发变电站消防设施运维管理规范(试行)
信用证项下的汇票需要附商业票据才可以结算的属于()。A.出口信用证 B.跟单
共用题干 某房地产开发企业在土地使用权挂牌出让中,以每平方米2100元的价格获
以关联方购进商品再销售给非关联方的价格减去可比非关联交易毛利后的金额,作为关联方
某水利工程项目位于我国北部某省,枯水期流量很小,坝型为土石坝,设计采用黏土心墙防
最新回复
(
0
)
