首页
登录
建筑工程
1.背景 某建设公司承揽西北一机场水泥混凝土旧跑道加铺沥青混凝土面层(盖被子)
1.背景 某建设公司承揽西北一机场水泥混凝土旧跑道加铺沥青混凝土面层(盖被子)
admin
2022-08-02
88
问题

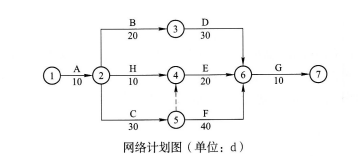

1.背景某建设公司承揽西北一机场水泥混凝土旧跑道加铺沥青混凝土面层(盖被子)的工程,其中某一个单位工程施工进度计划见下图:
2.问题(1)该网络计划第⑥节点的最早可能开始时间?(2)第⑥节点的最迟必须开始时间?(3)D项工作的总时差?(4)关键线路?
选项
答案
解析
(1)设第⑥节点的最早可能开始时间为80d; (2)设第⑥节点的最迟必须开始时间为80d;(3)设D项工作的总时差为20d;(4)关键线路是①一②一⑤一⑥一⑦。1.最早开始时间:

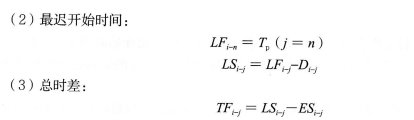

最早开始时间(ESi-j):各紧前工作全部完成后,工作i-j有可能开始的最早时间;最迟开始时间(LSi-j):在不影响整个任务按期完成的前提下,工作i-j必须开始的最迟时刻;最迟结束时间(LFi-j):在不影响整个任务按期完成的前提下,工作i-j必须结束的最迟时刻;工作持续时间(Di-j):完成工作所需时间;总时差(TFi-j):在不影响总工期的前提下,工作i-j可以利用的机动时间。(4)关键线路:①一②一⑤一⑥一⑦的时间最长且各项工作的总时差为0d
转载请注明原文地址:http://tihaiku.com/jzgc/153645.html
本试题收录于:
一建民航机场工程实务题库一级建造师分类
一建民航机场工程实务
一级建造师
相关试题推荐
1.背景 某项目经理部负责南方某市话线路工程的施工,工程计划7月1日开工、9月
1.背景 某建设单位的二级干线硅芯管管道建设工程,由具有通信信息网络系统集成企
1.背景 通过对某架空线路工程质量问题的调查,统计导致杆歪的原因有:电杆埋深不
(通信工程施工招标投标管理)某城市的通信建设单项工程包括5个单位工程,建设单位为
(通信工程建设监理)某架空线路工程为三类工程,施工地点位于山区,建设单位通过招投
(二)、总承包一级资质的A公司,承担了500个基站的施工任务,内容包括
广播电视建设项目初步设计文件审批后,项目总体布局、工艺系统、建筑面积、建设标准、
某电信运营公司发现本地网光缆被挖断,首先采取措施临时疏通业务,随后修复线路并加装
背景 A施工单位具有甲级通信信息网络系统集成资质,通过招投标承接到某通信运营商
背景 某城市的通信建设单项工程包括5个单位工程,建设单位为了引进竞争机制,将此
随机试题
Youcouldfillastorewithalltheenergydrinksnowavailable.Theypromis
景区人力资源开发主要包括( )。A.员工激励 B.人员招聘 C.员工培训
某混凝土衬砌隧洞,洞径d=2m,粗糙系数n=0.014。模型设计时,选定长度比尺
螺距等于:A.旋转架旋转一周创运动的距离比检测器排数 B.旋转架旋转一周床运动
有关肾脏对尿酸的排泄的说法错误的是A.髓袢降支再次重吸收尿酸 B.肾小管分泌尿
双代号网络计划中关于节点的说法,正确的是其中有()。A、一个开始节点和一个结束节
共用题干 OneGoodReasontoLetSmallpoxLi
关于金融市场的说法,正确的有()。A.金融市场以货币资金为交易对象 B.金融
明渠均匀流只能发生在:A.顺坡棱柱形渠道 B.平坡棱柱形渠道 C.逆坡棱柱形
填石渗沟的形状通常为()。A.圆形 B.三角形 C.菱形 D.梯形 E
最新回复
(
0
)
