首页
登录
建筑工程
1.背景 某机场工程的网络计划见下图,图中箭线之下括号外的数字为正常持续时间;
1.背景 某机场工程的网络计划见下图,图中箭线之下括号外的数字为正常持续时间;
admin
2022-08-02
88
问题

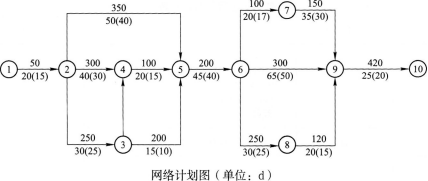

1.背景某机场工程的网络计划见下图,图中箭线之下括号外的数字为正常持续时间;括号内的数字是最短时间;箭线之上是每天的费用。当工程进行到第95天进行检查时,节点⑤之前的工作全部完成,工程耽误了15d。2.问题(1)试述赶工的对象。(2)要在以后的时间进行赶工,使合同工期不拖期,问怎样赶工才能使增加的费用最少
选项
答案
解析
(1)工期费用调整的原则是:压缩有压缩潜力的,增加的赶工费最少的关键工作。因此,要在⑤节点后的关键工作上寻找调整对象。 (2)第一步:在⑤—⑥、⑥—⑨和⑨—⑩工作中挑选费用最小的工作,故应首先压缩工作⑤—⑥,利用其可压缩5d的潜力,增加费用5×200=1000元,至此工期压缩了5d。第二步:删掉已压缩的工作,在⑥—⑨,⑨—⑩中选择费用最小的工作⑥—⑨压缩15d。费用300元×15=4500元,累计增加费用1000+4500=5500元。调整后的网络计划见下图:
本题主要考核网络图工期优化和调整。当计算工期不能满足要求工期时,要选择压缩关键工作的持续时间,即选择有压缩潜力的、增加的赶工费最少的关键工作来满足工期要求。
转载请注明原文地址:http://tihaiku.com/jzgc/153219.html
本试题收录于:
一建民航机场工程实务题库一级建造师分类
一建民航机场工程实务
一级建造师
相关试题推荐
矿业工程地下连续墙施工工艺中,护壁泥浆的搅拌时间应有4~7min,搅拌后宜贮存(
矿业工程建筑钢材中,采用机械连接法方法有()。A.套筒挤压连接 B.锥螺纹套
在项目工程量清单中,属于其他项目清单的暂列金额包括了()。A.项目可能出现该工程
【背景资料】 某施工单位承担矿山立井井筒的施工任务,该立井井筒净直径6.5m,
工程量清单中的其他项目清单包括()。A.暂列金额 B.暂估价 C.垫支费
矿业工程防尘措施中,我国矿山在巷道掘进工作面的综合防尘方面目前已取得了丰富的经验
对矸石、废石的处理设施做法,错误的是()。A.环保设施必须做到与主体工程同时设
在一个单项工程中有多个承包单位参加施工时,应按()分解进度目标。A.按承包单位
在工程安全生产管理体系中,从业人员能够享受的权利是()。A.依法履行安全生产相关
矿业工程环境管理中,施工现场的施工区域应与办公、生活区划分清晰,并有隔离措施,且
随机试题
Acaninecoptookearly【B1】______afterbossesatSouthYorkshirePoliceno
AbstractExpressionismwasanAmericanpost-WorldWarⅡartmovement.WorldWarⅡ
(1)WhenKellyDilworthappliedforaDiscovercardinJuly,shewashappyto
在某食堂的调查中,早餐有40名员工进餐、午餐有50名、晚餐有30名,三餐的能量分
具有温肺化痰、通络止痛功效的药物是()A.白前 B.桔梗 C.白芥
易生风动血的病邪是A火邪 B湿邪 C燥邪 D暑邪 E风邪
国内债务融资方式中,()适用于资金需求大,有偿债能力的建设项目。A:银团贷款
A.3天 B.7天 C.当日 D.4天 E.15天一般处方的用量不得超过
银行间债券市场中,用于回购的债券包括()。 A.政策性金融债券B.中央银行
关于填充墙砌体工程施工技术的表述,正确的是()。A.砌筑填充墙时,轻骨料混凝土小
最新回复
(
0
)
