首页
登录
建筑工程
施工单位甲承建了某机场跑道延长段的道面工程,由于施工条件差异较大,项目部将该工程
施工单位甲承建了某机场跑道延长段的道面工程,由于施工条件差异较大,项目部将该工程
admin
2022-08-02
69
问题

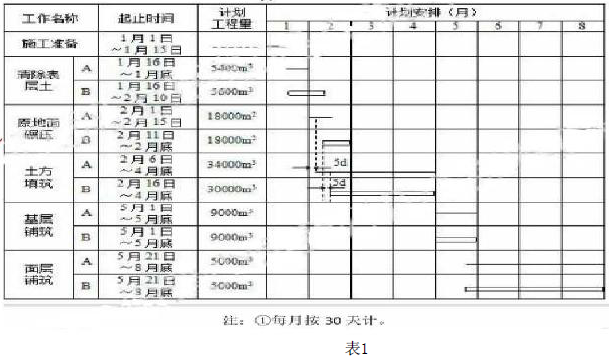

施工单位甲承建了某机场跑道延长段的道面工程,由于施工条件差异较大,项目部将该工程分为A、B两个施工区段(见图1),项目部在施工前编制了施工进度计划(见表1),在施工中定期统计了工程实际完成量,截至2月底的实际完成工作量的统计结果(见表2)。
受航班时刻变化影响,从4月1日起机场每日无航班时间由5小时变为4小时。给工程施工带来了不利影响。为确保工程仍能按原计划完成,项目部重新安排了相关工作。
问题:1、分析2月底各项工作的进度状况。2、若要在3月底实现实际进度与计划进度相符,需要加快哪些工作的施工进度?计算调整工程量。如何协调地面碾压与土方填筑工作?实施调整前项目部需要与监理机构和业主单位做哪些沟通?3、机场每日无航班时间变化后,若仍按原进度计划完成,4月1日后需要重新调整哪些工作?说明理由和应采取的主要措施。
选项
答案
解析
1、由表1、表2可知,截止2月底,A、B两个区段的施工准备、清除地表土及B区段的原地面碾压工作已经完成,B区段土方填筑实际进度与计划进度相符,A区段原地面碾压、土方填筑工作进度滞后。
2、若要在3月底实际进度与计划进度相符,必须做以下工作:
(1)加快A区段原地面碾压土方填筑工作进度,
3月底之前必须完成22000m3的土方填筑工程量(或3月内必须完成19000m3的,或3月份内追加完成7000m3的工程量)和18000㎡的原地面碾压工程量(或3月份内必须完成3000㎡的工程量)。
(2)施工过程中要协调原地面碾压与土方填筑的工作进度,保证原地面碾压超前土方填筑的时间不少于5天,避免因原地面碾压滞后,影响土方填筑的正常运行。
(3)实施调整前项目部需要重新调整人员、设备、材料等配套计划及施工方案,并上报监理、业主等单位,获批后方可执行。
3、依据民航局191号令的相关规定,机场每日无航班时间改变后,仅对A区段的施工产生影响,若仍执行原计划,需对A区段的土方填筑、基层铺筑的施工安排做出调整,通过增加人员、设备及优化施工组织等,确保实际工程完成量与计划完成量相符。
转载请注明原文地址:http://tihaiku.com/jzgc/152889.html
本试题收录于:
一建民航机场工程实务题库一级建造师分类
一建民航机场工程实务
一级建造师
相关试题推荐
关于钻井法凿井的钻井与井壁施工的先后关系,说法正确的是()。A.钻完后下沉井壁
井筒施工中的井身工程,其分项工程包括()。A.井颈工程 B.掘进工程 C.模
主副井错开施工的时间应根据最优网络图而定,一般为()。A.1~4个星期 B.1
矿业工程建造师从事的行业范畴包括有()等建设方面。A.黄金矿山 B.冶金矿山
在立井井筒施工中,表土层是否稳定对施工方式和进度影响很大,属于稳定表土的是()。
政府劳动行政主管部门对矿山安全工作要负责的内容,包括有()。A.负责矿山建设工程
混凝土工程的分部(子分部)工程的质量合格的一项正确条件是()。A.一般项目抽样计
在矿山工程项目中,决定地面生产系统布局和影响施工设施布局的,主要是()。A.施工
井巷工程主控项目质量检验时,检查点中应有()以上的测点符合合格质量规定,其余测点
进行矿山规划、设计的前提条件是具有被批准的()。A.建设的可行性报告 B.技术
随机试题
Tokyoisaconfusingcitymainlybecause______.[br]InTokyo,thebestwayfor
[originaltext]M:Hey,Sophia,howareyoudoing?W:Hi,Bob.I’mgood,thanks.
_________________________(直到截止日他才寄出)hisapplicationform.Itwasnotuntilthe
软交换是网络演进以及下一代()的核心设备之一。A.分组网络 B.电话网络
孕妇感染梅毒正确的是A.母婴垂直传播是重要传播途径 B.早期妊娠发现并确诊,应
手术区皮肤消毒区域包括手术切口周围( )A.10cm的区域 B.15cm的区
质量策划的关键是()。A.制定质量目标并设法使其实现 B.监督产品质量 C
如果股价原有的趋势是向上,形成上升三角形的整理形态,股价今后的走势可能会()。A
案例一(6): 第三次咨询: 求助者:我按您的建议到精神科去查了一下,去了两
会计人员强化服务意识具体要做到()。A、摆正自己的工作位置 B、做到谦虚谨慎,
最新回复
(
0
)
