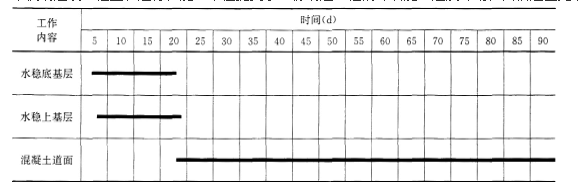

某机场建设工程正在进行,施工单位提交了一份场道工程的专项施工进度计划,其横道图见下表。
问题 (1)横道图中各分部工程进度计划编制是否妥当? (2)监理工程师审核后,要求将横道图改为双代号网络图。与网络图相比,横道图有哪些缺点? (3)施工进度控制的主要程序是什么?
选项
答案
解析
(1)不妥当。根据民航施工规范,水稳基层施工后必须至少养护7d之后方可进行上部工序的施工,横道图中显示,水稳底基层施工完成5d后即进行上基层施工,养护期不够;而水稳上基层施工完成后15d后方可进行混凝土道面施工,超出了规定的养护期,造成了工期浪费。
(2)横道图的缺点:工作之间的逻辑关系不易表达清楚;没有通过严谨的进度计划时间参数计算,不能确定计划的关键工作、关键线路与时差;计划调整只能用手工方式进行,其工作量较大;难以适应大的进度计划系统。
(3)施工进度控制的主要程序为:目标一计划一实施一监测一调整一完成。
转载请注明原文地址:http://tihaiku.com/jzgc/152853.html
本试题收录于:
一建民航机场工程实务题库一级建造师分类
一建民航机场工程实务
一级建造师
相关试题推荐
矿山(煤矿)井巷工程分项工程的检验验收,应在()基础上由监理工程师组织验收。A.
工程质量事故分为四个等级,下列不属于其中四个等级的是()。A.特别重大事故 B
对于一般建筑工程,检验验收的最早环节是()。A.分项工程检验验收 B.分部工程
矿山工程的建井工期是()。A.准备期与矿井竣工期之和 B.建井总工期 C.矿
井巷工程开工前的劳力准备内容,要求不正确的是()。A.做好劳力队伍的组织工作
单位工程施工组织设计由承担施工任务的单位负责编制,吸收建设单位、设计部门参加,由
分部工程质量由()组织有关单位和人员进行验收。A.总监理工程师 B.项目经理
工序能力指数记为CP可以判别工序施工状态好坏。一般把工序能力指数分5级,其中,表
通常,工程进度滞后而要求更新的最终目的是()。A.延长工期 B.调整后续工程进
根据《煤矿井巷工程施工规范》GB50511一2010,泥岩、胶结不好的砂岩、煤等
随机试题
()经营范围()高新技术产业[br]()税法()市场策略H、N
(1)SincetheTitanicvanishedbeneaththefrigidwatersoftheNorthAtlanti
Pregnancymothersaregettinganewtooltohelpkeepthemselvesandtheirb
六部是隋唐至明清的中央行政机构,其中吏部的主要职责是主管( )A.户口、赋税
患者,女性,56岁,在输液过程中出现急性肺水肿的症状。护士给予酒精湿化吸氧,湿化
具有镇静催眠作用的清热药是A.苦参B.金银花C.黄连D.大青叶E.青蒿
一个测验或测量工具能够正确测量所要测量的属性或特征的程度被称为( )。 A.
与精神分析理论关系最小的概念是()。单选A.宣泄 B.防御 C.焦虑
斜井导入高程,通常采用()方法来完成。A、三角高程测量B、水准测量C、长钢尺
患者男,65岁。高血压病史5年,于活动中突然出现右侧肢体无力,伴讲话不清和呕吐,
最新回复
(
0
)
