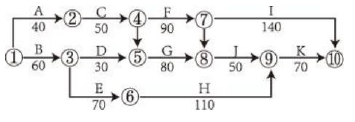

某二级公路的主要工序见下表:施工单位编制了如下图网络计划:
施工中发生了如下事件:事件 1:由于施工单位设备故障,导致 C工作中断 4d。事件 2:由于百年一遇的冰雪灾害,导致 D 工作晚开工 15d。事件3:由于图纸晚到,导致E 工作停工 10d。针对上述事件中的暂停施工,施工单位在合同规定时间内向监理提出了延期申请和费用索赔的要求。合同约定,成本损失费为人民币 1.5 万元/d,利润损失费为人民币 0.2 万元/d。【问题】1.计算图示网络工期,并指出关键线路。2.针对背景中的网络计划,分别分析 C、D、E 工作工期索赔和费用索赔的合理性。3.计算可索赔的费用。4.结合背景材料,分析施工单位应编制哪些安全生产专项施工方案?
选项
答案
解析
1.网络工期为320d。
关键线路为:①→②→④→⑦→⑩(或:A→C→F→I)。
2.事件1 中,由于是施工单位的设备故障,属于施工单位应承担的风险,所以工期和费用索赔不合理。
事件2 中,百年一遇的冰雪灾害属于双方共同的风险,可以考虑工期索赔,而不应有费用索赔。
事件3 中,是由于业主迟交图纸引起的,为业主应承担的风险,可以考虑工期和费用的索赔,但不应考虑利润要求。
3.可索赔的费用为:10×1.5=15 万元。
4.应编写的专项施工方案有:高边坡处理方案,石方爆破方案,挡墙基础施工方案,桥梁中的梁、拱、柱等构件施工方案,钻孔灌注桩基础施工方案,高处作业施工方案,水上水下作业施工方案等。
转载请注明原文地址:http://tihaiku.com/jzgc/151487.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
某矿山项目建井工程已完成招标工作,施工单位为保证施工项目的顺利进行,认真地进行了
通常,要加快一条巷道的施工进度,可考虑采用的手段有( )。A.平行作业或平行施
建井总工期是以下( )的工期之和。A.施工准备期 B.矿井投产工期 C.矿
对于进行疏干井的管井施工,不可缺少的工序有( )。A.小孔径取芯 B.钻进
露天矿边坡稳定的疏干工程施工包括的内容有( )。A.疏水(孔)井 B.边坡输
施工准备阶段要编制的计划和相应落实的工作内容包括( )。A.劳力需要量计划和生
井筒到底后,为满足快速安全施工的要求,井底车场可能需要增加的临时工程有( )。
矿业工程施工顺序的安排中,需要优先考虑的项目是( )。A.临时工程 B.关键
属于矿井项目工程施工组织设计的技术经济指标的是( )。A.施工准备工期长短
矿业工程的单项工程施工组织设计的编制依据包括有( )。A.合同或协议 B.工
随机试题
Victortookabusandheadedforhome,______ifhiswifewouldhavehimback.A、
Accordingtoasurvey,whichwasbasedontheresponsesofover188,000stud
下列化合物中,可以形成分子间氢键的是( )。
规范区分所有建筑物或建筑区划内业主权利、义务、责任的由买受人提供的法律文件是(
为减轻病痛被迫采取的患侧卧位,称为A.自动体位 B.强迫蹲位 C.被动体位
男,13岁,左胫骨结节处疼痛,隆起,压痛(+)膝阻力时疼痛加重,X线示胫骨结节骨
共用题干 SomeSchoolingonBackpacksAccordi
具有麻痹虫体肌肉的作用,使之不能附着在人体的肠壁,从而随肠蠕动排出的驱虫药是A.
在风险处置方法中,对于损失小,概率大的风险处置措施是( )。A.规避 B.缓
施工成本偏差分析可采用不同的表达方法,常用的有()。A.横道图法、表格法和
最新回复
(
0
)
