背景资料 某施工单位承接了一段长30.8km 的双向两车道新建二级公路D 合同
背景资料 某施工单位承接了一段长30.8km 的双向两车道新建二级公路D 合同
admin
2022-08-02
66
问题
背景资料某施工单位承接了一段长30.8km 的双向两车道新建二级公路D 合同段路基、路面施工,路基宽8.5m,路面宽7.0m,路面结构设计图如下:

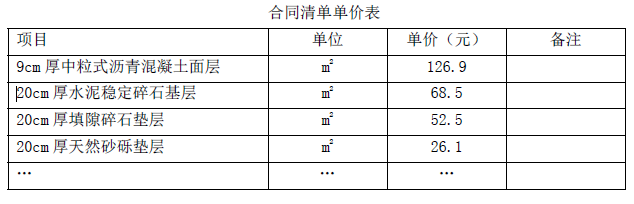

该工程采用清单计价,施工合同中的清单单价如下表:
施工单位使用湿法施工填隙碎石垫层,在准备好下承层后,按下列工艺流程组织施工:施工放样→摊铺粗碎石→散布填隙料→复压→再次散布填隙料→再次碾压→局部补撒填隙料、振动压实填满空隙→步骤A→碾压滚浆→步骤B。施工过程中发生了以下两个事件:事件一:K5+500~K6+300 路段,设计图为“中湿”类型路基,原设计采用Ⅰ型路面结构,施工单位现场复核后,确定该路段属于“潮湿”类型路基,监理单位现场确认并书面同意按Ⅱ型路面结构进行施工。事件二:K15+000~K16+000 路段,底基层完工后,施工单位组织自检,在实测纵断高程时发现该路段比设计标高整体低了2.5cm,原因是施工单位测量人员在设置测量转点时候发生错误。其与实测项目均合格。施工单位总工程师提出了将该路段水泥稳定碎石基层的厚度由20cm加厚至22.5cm 的缺陷修复,并按该方案组织施工,基层施工完成后通过了检测。该方案导致施工单位增加了64219 元成本。施工单位针对事件一和事件二分别提出增加费用变更申请,监理单位审批并同意了事件一的变更费用申请,但对事件二变更费用不予确认。问题:1.写出步骤A 和步骤B 所对应的工艺流程名称。2.写出底基层施工工艺流程中“碾压滚浆”结束的判断依据。3.写出题中E0 的中文名称。4.计算事件一的变更增加费用。5.监理单位对事件一和事件二申请的审批结果是否合理?分别说明理由。6.判别本项目K5+500~K6+300 路段的路基干湿类型应采用什么指标?
选项
答案
解析
1.步骤A 是洒水饱和,步骤B 是干燥(或晾干、晒干)。
2.碾压浆液应一致进行到填隙料和水形成粉砂浆为止,粉砂浆应填塞全部空隙,并在压路机轮前形成微波纹状。
3.路基弹性模量。
4.8×800×(52.5-26.1)=168960 元。
5.监理同意事件一费用申请,合理:因为事件一的变更是设计与现场实际不符造成的(或非施工单位责任)。
监理不同意事件二费用申请,合理:因为事件二是施工单位自身原因造成的(或施工单位责任)。
6.路基临界高度。
转载请注明原文地址:http://tihaiku.com/jzgc/149920.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
施工作业者提出水上水下施工作业申请时,提供的申请资料包括()。A.有关管理部门
静力触探试验适用于黏性土、粉土和砂土。可根据静力触探资料结合当地经验和钻孔资料划
编制疏浚工程施工组织设计的依据应包括()。A.施工合同 B.投标文件 C.
申请水上水下施工作业时应提供的资料包括()。A.与通航安全有关的技术资料及施工
《公路水运工程安全生产监督管理办法》第三十五条规定项目负责人对项目安全生产工作负
航道整治工程施工组织设计的编制依据包括()。A.招标文件 B.合同文件 C
施工合同中,()应由承包人完成。A.土地征用和拆迁 B.提供施工船舶的临时停
施工现场带班生产制度中所称的公路水运工程施工企业项目负责人,是指公路水运工程施工
重力式码头沉箱采用半潜驳干运法,当无资料和类似条件下运输的实例时,对半潜驳以下各
招标人和中标人应当自中标通知书发出之日起()内签署合同。A.15d B.28
随机试题
[img]2014m3s/ct_etoeicrm_etoeicryd_0322_20136[/img][br]Thephrase"rolledout"
[originaltext]ManyAmericancitieshavenicknames.(22)Thesecanhelpestabl
一砖厚外墙下为等高式三台大放脚砖基础(每阶宽62.5mm,高126mm),长10
商业银行应兼顾信贷风险控制和提高审批效率方面的要求,合理确定授权金额及行权方式,
“心理学的第一大势力”是指( )。A.精神分析 B.行为主义 C.认知
患者,男性,50岁。诊断为Ⅱ型呼吸衰竭,此时行血气分析检查,动脉血二氧化碳分压大
从所给的四个选项中,选择最合适的一个填入问号处,使之呈现一定的规律性: A
航空运输市场的均衡价格是指()时的价格。A.航空运输服务提供者的供应量与
各种运输方式内外部的各个方面的构成和联系,就是( )。 A.运输系统
在材料采购招标中,合同条款中规定预付款为合同总价的15%,如果投标人提出预付款需
最新回复
(
0
)
