首页
登录
建筑工程
背景资料:某施工单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了如下
背景资料:某施工单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了如下
admin
2022-08-02
78
问题
背景资料:某施工单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了如下网络计划(时间单位:d),并经监理工程师批准后实施。

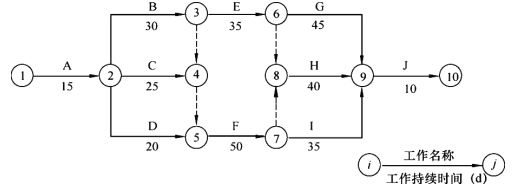

在实施过程中,发生了如下事件:事件一:工作 D(1 号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费 2 万元,同时导致工作 D 实际时间比计划时间拖延 8 天;事件二:施工单位租赁的施工机械未及时进场,使工作 F(1 号台身)实际时间比计划时间拖延 8 天,造成施工单位经济损失 2000 元/天;事件三:业主变更设计,未及时向施工单位提供图纸,使工作 E(0 号台身)实际时间比计划时间拖延 15 天,造成施工单位经济损失 1600 元/天。问题:1. 根据网络图计算该工程的总工期,并指出关键路线。2. 分别分析事件一、二、三对总工期的影响,并计算施工单位可获得的工期补偿。3. 分别分析施工单位能否就事件一、二、三导致的损失向业主提出索赔,说明理由,并计算索赔金额。4. 将背景中的双代号网络改为单代号网络。
选项
答案
解析

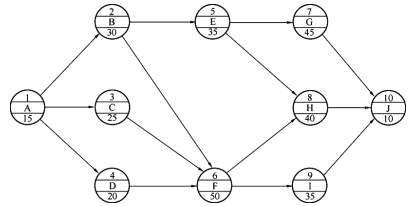

1. 工期为 145 天。关键线路为:①→②→③→④→⑤→⑦→⑧→⑨→⑩或 A→B→F→H→J。2. 事件一中,工作 D 为非关键工作,总时差为 10,其对总工期的影响是延误 8-10=-2 天。事件二中,工作 F 为关键工作,其对总工期的影响是延误 8 天(1 分)。事件三中,工作 E 为非关键工作,总时差为 10,其对总工期的影响是延误 15-10=5 天。故工作 D、E、F 延误对总工期的影响是使总工期延长 max{5,8}=8 天。施工单位可以就事件一、三导致的工期延误提出工期补偿要求,不能就事件二导致的工期延误提出工期补偿要求。施工单位可获得的工期补偿为 max{-2,5}=5 天。3. 事件一:属于天气原因,属双方共同承担的风险,不能提出费用索赔。事件二:由于施工单位原因导致的损失不能提出费用索赔。事件三:由于业主的原因导致的损失可以提出费用索赔。索赔金额为 15×1600=24000 元。4. 单代号网络为:
转载请注明原文地址:http://tihaiku.com/jzgc/149084.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
我国某海港工程高桩梁板码头共需施打φ1200PHC(B型)预应力混凝土管桩241
港口与航道单位工程观感质量检查项目的评价应采用( )的方法进行。A.观察测量
水运工程建设项目中可以不进行招标的情形为( )。A.涉及国家安全的不适宜招标
港口与航道工程中,排水管进入吹填区的入口应远离排水口,以延长岩浆流程,管线的布置
港口与航道工程中,单位工程概、预算费用是由( )五部分组成。A.定额直接费、间
关于港口与航道水运工程招标、投标中,下列说法错误的是()。A.招标人可自行决定是
港口工程地质勘查中,取原状土孔的数量不少于勘探点总数的()。A.1/2 B
某感潮河段航道疏浚工程,设计挖槽长10km、设计底宽250m、设计底标高-20.
某疏浚公司经过招投标成功承接某海港进港航道疏浚工程。该航道设计底标高-22.0m
某港口工程中,关于开标、评标、定标,评标委员会应当遵守( )的原则。A.平等
随机试题
[originaltext]Proverbs,sometimescalledsayings,areexamplesoffolkwisd
Nevermindthefighttogetpeopletoopentheirwalletsindierecession—so
(2009年)某生产企业(增值税一般纳税人),2019年7月销售化工产品取得含税
引起Graves病的主要原因是A.自身免疫 B.遗传因素 C.感染 D.应
39.工作班成员的安全责任之一:熟悉工作内容,工作流程,掌握
患者男性,50岁。患高血压10年,近1年来经常感觉心悸,就诊时查体血压180/9
(2018年真题)银行代理中央银行业务主要包括()。A.代理专项资金管理
A.中国食品药品检定研究院 B.CFDA食品药品审核查验中心 C.CFDA药
银行汇票的付款人是()。A.申请银行汇票的客户 B.银行汇票的持票人
关于沥青混合料中原材料的说法,正确的是()。A.变形而不开裂反映的是沥青的稠度
最新回复
(
0
)
