首页
登录
建筑工程
背景资料:某双车道公路隧道,全长 620m,地层岩性为石灰岩,地下水较丰富,有一
背景资料:某双车道公路隧道,全长 620m,地层岩性为石灰岩,地下水较丰富,有一
admin
2022-08-02
89
问题

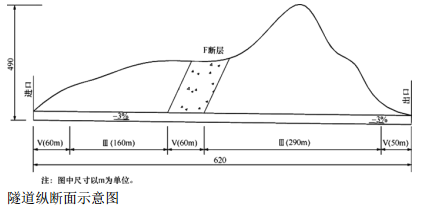

背景资料:某双车道公路隧道,全长 620m,地层岩性为石灰岩,地下水较丰富,有一条 F 断层破裂带,隧道最大埋深 490m,纵坡为-3%,其围岩级别及长度见隧道纵断面示意如下图所示。合同总工期为 20 个月。
为保证施工安全,施工单位结合项目地质和设备条件,拟在全断面法、台阶法、单侧壁导坑法、CD 法、CDR 法 5 种工法中选择组织施工。根据以往施工经验及该项目实际情况,施工前,相关人员经讨论分析确定隧道主要施工内容的进度计划指标为:Ⅲ级围岩 70~90m/月,Ⅳ级围岩 50~70m/月,Ⅴ级围岩 30~50m/月,施工准备 3 个月,隧道内沟槽、路面及附属设施施工 3 个月。问题:1. 从满足进度要求及经济性考虑,该隧道应布置几个工作面?工作面掘进方向如何设置较为合理?分别说明理由。2. 按照《公路桥梁和隧道工程施工安全风险评估指南(试行)》,该隧道是否需要进行安全风险评估?说明理由。3. 根据背景资料给出的地质条件,写出该隧道在地质方面存在的主要安全危险源以及可能造成的安全事故类别。4. 根据背景资料,针对不同级别的围岩分别采用哪些施工工法较合理?
选项
答案
解析
1.
应布置一个工作面,因为按最低进度指标计算总工期为:(160+290)/70+(60+60+50)/30+3+3=18.1<20 个月,因此按照单口掘进(即布置一个工作面)就能满足合同总工期要求。
如果布置两个工作面,虽然也满足工期要求,但显然不经济。
施工场地布置在出口,由出口向进口掘进较为合理,因为工作面设在出口有利于顺坡排水。
2. 需要。
因为该隧道穿越岩溶发育区,且 V 级围岩连续长度达到 60m(或超过 50m)。
3.
主要安全危险源为:溶洞、地下水、断层破裂带、洞口浅埋段。可能造成隧道坍塌、突泥突水等安全事故。
4.
Ⅲ级围岩采用台阶法或全断面法;Ⅴ级围岩采用台阶法或 CD 法、单侧壁导坑法。
转载请注明原文地址:http://tihaiku.com/jzgc/149083.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
对可用于配制C40混凝土粗骨料的石灰岩,其岩石抗压强度和碎石压碎指标规定值分别是
疏浚与吹填工程单位工程质量控制资料核查记录包括()等记录。A.隐蔽工程验收记录
背景资料 某大型海上工程孤立墩混凝土承台施工,其混凝土的配合比(胶凝材料:砂
背景资料 我国某海港实测的高低潮累积频率与潮位关系见下表。 港口所在
背景资料 某工程施工时需将施工船舶和沉箱从甲港拖运至乙港,甲、乙两港海上距离
背景资料 某海港新建顺岸式码头长802m,宽40m。码头岸坡、港池及航道疏浚
背景资料 某沿海疏浚工程拟投入一艘绞吸挖泥船施工,疏浚工程量为600万m3,
背景资料 某港区集装箱道路堆场工程,包括堆场工程、道路工程,供电照明通信管道
背景资料 南方某斜坡式结构防波堤工程总长3000m,采用扭王字块护面,堤顶设
背景资料 某海域吹填工程,取土区风浪大、运距远、吹填工程量大,选用“耙吸船—
随机试题
A—trackandfieldB—cheerleaderC—No.1seedD—chi
A—AnE-mailAccountB—WebSiteDesignC—IdentifyingYourAudienceD—Selectinga
ThequietheroismofmaildeliveryA)OnWednesday,apolar
[originaltext]IstheresuchathingasatypicalAmericanfilm?Therearem
正态分布变量标准化的公式为( )。A.Z=(观测值-标准差)/均值 B.Z=
边缘城市商圈的研究指标主要包括( )。A.附近商业的租金 B.主要商业分析
运行中应检查吸湿器呼吸畅通,吸湿剂潮解变色部分不应超过总量的(____)。还应检
汉字的产生从根源和雏形上说,来自劳动人民,汉字简化的动力主要来自民间。但经过采集
资料:(四) Ofallthelessonstaughtbythe
在施工成本分析的比较法中,通过(),可以看出各项技术经济指标的变动情况,反映
最新回复
(
0
)
