某泵站土建工程招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。
某泵站土建工程招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。
admin
2022-08-02
61
问题

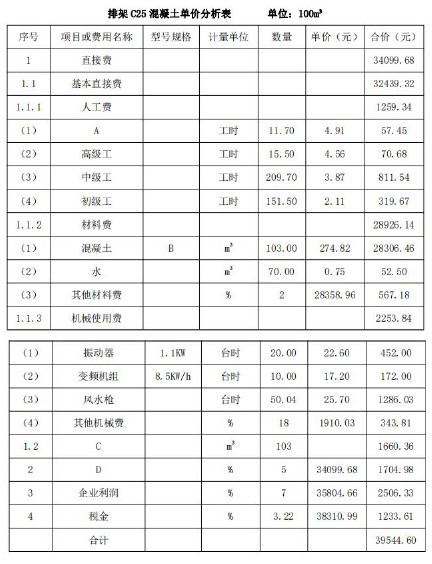

某泵站土建工程招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。招标文件约定:(1)模板工程费用不单独计量和支付,摊入到相应混凝土单价中;(2)投标最高限价 2800 万元,投标最低限价 2100 万元;(3)若签约合同低于投标最高限价的 20%时,履约保证金由签约合同价的 10% 提高到15%;(4)永久占地应严格限定在发包人提供的永久施工用地范围内,临时施工用地由承包人负责,费用包含在投标报价中;(5)承包人应严格执行投标文件承诺的施工进度计划,实施期间不得调整;(6)工程预付款总金额为签约合同价的 10%,以履约保证金担保。依据水利部现行定额及编制规定,某投标人编制了排架 C25 混凝土单价分析 表如下:
投标截止后,该投标人发现排架混凝土单价分析时未摊入模板费用,以投标文件修改函向招标人提出修改该单价分析表,否则放弃本次投标。【问题】1.指出招标文件约定中的不妥之处。2.指出排架 C25 混凝土单价分析表中,A、B、C、D 所代表的名称(或型号规格)。3.若排架立模系数为 0.8m2/m3,模板制作、安装、拆除综合单价的基本直接费 为 40 元/m2。计算每 m3排架 C25 混凝土相应模板基本直接费和摊入模板费用后 排架 C25 混凝土单价基本直接费。(计算结果保留小数点后 2 位)4.对投标人修改排架 C25 混凝土单价分析表的有关做法,招标人应如何处理?5.评标委员会能否要求投标人以投标文件澄清答复方式增加模板费用?说明理由。
选项
答案
解析
1.设置投标最低限价不妥,招标人不得规定最低投标限价;施工履约保证金的数额一般不得超过投标总价的10%;临时用地应由业主提供;施工进度计划实施期间经监理工程师同意可以适当调整;预付款不可以扣除履约保证金,两者是同时存在的。
2.A—工长,B—C25,C—其他直接费,D—间接费。
3.100m3排架混凝土需模板80m2,模板制作、安装、拆除基本直接费为3200 元, 则每m3排架C25 混凝土相应模板基本直接费为32 元;摊入模板费用后排架C25 混凝土单价基本直接费为356.39 元(32439.32/100+32)。
4.不妥。招标人可没收其投标保证金。
5.评标委员会不能要求投标人以投标文件澄清答复方式增加模板费用。在投标截止后,不能对投标文件进行更正和补充。
转载请注明原文地址:http://tihaiku.com/jzgc/146993.html
本试题收录于:
一建水利水电工程实务题库一级建造师分类
一建水利水电工程实务
一级建造师
相关试题推荐
涵洞的基础放样是依据()测设的。A.高程 B.纵、横轴线 C.基坑深度
线路竣工测量的任务是最后确定线路(),作为铺轨的依据。A.高程 B.误差
铁路项目工程质量计划应由()主持编制。A.公司总工程师 B.项目经理 C.
根据《铁路基本建设工程设计概(预)算编制办法》,下列费用中,属于施工措施费的有
涵洞的基础放样是依据()测设的。A.高程 B.纵、横轴线 C.基坑深度 D
桥梁竣工测量中,墩、台各部尺寸的丈量,是以墩、台顶已有的()作为依据。A.主轴线
线路竣工测量的任务是最后确定线路(),作为铺轨的依据。A.高程 B.误差 C
在编制铁路工程质量计划时,计划的主要内容应该有()。A.编制依据、项目概况 B
施工临时用水需求计划编制的主要根据是()等因素。A.工程数量 B.职工数量
铁路施工项目上场前开展施工队伍配置工作,其主要作用有()。A.有利于编制组织机构
随机试题
•Youwillhearthreeconversations.•Writedownoneortwowordsoranumberin
[originaltext]M:Hi,thisisPaulfromEngland.Firstquestionis:Doyougive
小学数学《千米的认识》
伤口边缘整齐,小而深,出血多,深部组织的神经、血管可能也被损伤,应为A.挫伤
与法莫替丁的叙述不相符的是A.结构中含有磺酰氨基 B.结构中含有硝基 C.结
某患者半小时前在硬膜外麻醉下行胃大部分切除术,麻醉床的正确铺法是( )。A.橡
乌申斯基认为,儿童是依靠形式、颜色、声音和感觉进行思维的。这个观点要求小学教学应
心理咨询师对临床资料赋予意义的方法包括()。 (A)核实临床资料可靠性(B
由于刺激食管和影响水、电解质代谢平衡,服用后需要大量饮水的是A.氨茶碱 B.依
银行承兑汇票的承兑银行,应当按照票面金额向出票人收取()的手续费。A:千分之一
最新回复
(
0
)
