某水利枢纽工程由混凝土重力坝、溢洪道和坝后式厂房等组成。发包人与承包人签订了混凝
某水利枢纽工程由混凝土重力坝、溢洪道和坝后式厂房等组成。发包人与承包人签订了混凝
admin
2022-08-02
15
问题

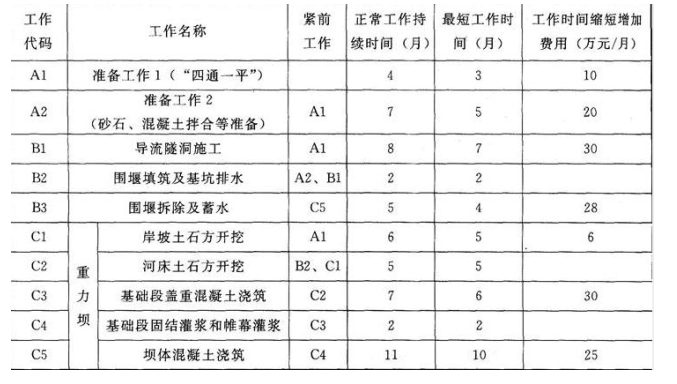

某水利枢纽工程由混凝土重力坝、溢洪道和坝后式厂房等组成。发包人与承包人签订了混凝土重力坝施工合同。合同约定的节点工期要求:(1)2005年12月1日进场准备(指“四通一平”)(2)围堰填筑及基坑排水在2006年11月1日开始;(3)围堰拆除及蓄水在2009年6月1日前结束。施工项目部技术人员根据资源配置的基本条件编制了重力坝网络进度计划,其工作逻辑关系及持续时间见表1。事件1:技术人员根据表1绘制的初始网络进度计划如图1项目部技术负责人审核时发现,表1中的工作逻辑关系及持续时间正确合理,初始网络进度计划(图1)中部分逻辑关系有错,且不能满足节点工期要求。技术人员根据审核意见重新编制了符合要求的进度计划,并上报得到批准。
注:①重力坝混凝土总工程量为430万立方米:②每月按30天计。施工过程中发生如下事件:
事件二、由于未能及时提供场地,C1工作于2006年7月10日开始,承包人按监理人的要求采取了赶工措施,经170天完成任务,赶工费用2万元,承包人据此提出了赶工费和工期的索赔要求。事件三、坝体混凝土浇筑初期,因对已完成混凝土质量有疑问,监理人要求承包人对已完成混凝土进行钻孔重新检验,由此增加费用4万元,承包人提出了索赔要求。事件四:重力坝混凝土的浇筑,至2008年6月30日累计完成工程量300万m3。现场混凝土制备、运输、浇筑能力为22万m3/月【问题】1.按照费用增加最小原则,绘制符合要求的网络进度计划图,并计算增加的费用。2.根据事件2,分析承包人提出的索赔要求的合理性3.根据事件3,分析说明承包人是否该获得增加费用4万元的索赔。4.根据事件4,判断重力坝的混凝土浇筑能否按期完成?说明理由。
选项
答案
解析

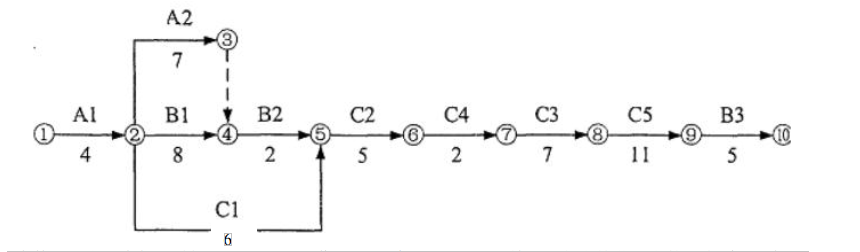

1.修改后的网络计划如图所示。由于缩短工期A1和C5各1个月,所以增加的费用为:
10+25=35万元2.承包人提出的赶工费和工期的索赔要求合理。因为业主未及时提供场地导致工期延长:C1总时差4个月,A1压缩后工期3个月,原定2012年12月1日开工,实际最迟要到2013年7月1日才能开工3.由有资质的检测单位进行检测,若检测混凝土质量合格,发包人应支付承包人4万元的施工增加费若检测混凝土质量不合格,则不支付所增加的施工费,并由承包人进行混凝土质量缺陷处理,处理完成后再由监理工程师组织验收4.重力坝的混凝土浇筑能完成理由:剩余工程量在现有浇筑能力条件需要:(430—300)/22=5.91个月,小于C5剩余工作时间:6+5-5=6个月,可以完成工作任务
转载请注明原文地址:http://tihaiku.com/jzgc/145363.html
本试题收录于:
一建水利水电工程实务题库一级建造师分类
一建水利水电工程实务
一级建造师
相关试题推荐
下列关于项目工程质量计划编制要求的说法中,正确的有( )。A.项目总工程师主持
对于混凝土强度检测具有轻微破坏性的检测方法包括( )。A.超声法 B.回弹法
混凝土的抗硫酸盐侵蚀性能主要与( )有关。A.水胶比 B.灰砂比 C.水泥
影响混凝土流动性的主要因素是( )。A.混凝土单方用水量 B.混凝土的含砂率
铁路施工测量实行二级检查一级验收制度,其中验收工作一般由工程的( )单位组织实
铁路工程项目施工进度的关键节点工期中,以轨道工程铺通并能行车为目标的工期是(
下列排水措施属于隧道结构防排水的是( )。A.重力式排水 B.泄水孔排水
背景资料 某集团公司项目经理部承担一段铁路工程施工,施工内容包括路基、桥梁、
背景资料 某新建双线工级铁路站前工程第二标段的工程情况如下: 单洞双线隧
背景资料 某普通铁路桥梁工程,桥跨布置为12×32m简支T梁+(40+56+
随机试题
WhydidthesugarcanefarmersbringcanetoadstoAustralia?[br][originaltex
WhatissueisNorthKoreawillingtodiscusswithSouthKoreaaccordingtoforme
幼儿的身体攻击行为在()岁达到顶点。A.3 B.4 C.5 D.6
1.东:向东。2.风流:指优秀的、杰出的。 3.英发:英俊奋发。 4.灰:像灰一样;烟:像烟一样。 5.故国:旧国,这里指旧地。
当前主流的多核计算机属于()计算机。A.SISD B.SIMD C.MIS
把原始资料加工后的目录、索引和文摘,称为A.一次文献B.二次文献C.三次文献D.
患者,男性,38岁。在高温下持续工作10小时,出现意识不清入院。患者皮肤湿冷,血
在招股说明书中,发行人应简介员工及其社会保障情况,主要包括()。A:员工人数及变
A.化疗前联合使用昂丹司琼和地塞米松,化疗结束后给予2天的地塞米松或昂丹司琼
改革开放以来,中共中央、国务院先后发布了( )个以“三农”为主题的中央一号文件
最新回复
(
0
)
