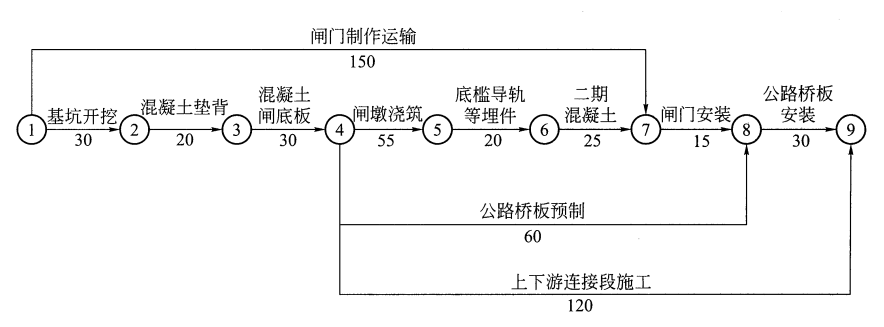

某水闸项目经监理单位批准的施工进度网络图如下图所示(单位:天),合同约定:工期提
某水闸项目经监理单位批准的施工进度网络图如下图所示(单位:天),合同约定:工期提
admin
2022-08-02
72
问题
某水闸项目经监理单位批准的施工进度网络图如下图所示(单位:天),合同约定:工期提前奖励标准为10000 元/天,逾期违约金标准为10000 元/天。
在施工中发生如下事件:事件1:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟10 天完成。事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60 天才完成任务。事件3:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为17 天。事件4:由于变更设计,使得“上下游连接段施工”推迟22 天完成。事件5:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8 天。问题:(1)指出施工进度计划的计划工期,确定其关键线路。(2)分别说明事件1~事件4 的责任方以及对计划工期的影响。(3)综合上述事件,计算该项目的实际工期,应获得多少天的工期补偿?可获得的工期提前的奖励或支付逾期违约金为多少?
选项
答案
解析
(1)计划工期为225 天,关键线路为①→②→③→④→⑤→⑥→⑦→⑧→⑨。
(2)事件1 责任方为业主,因“基坑开挖”为关键工作,故影响计划工期10 天。
事件2 责任方为施工单位,因“闸墩浇筑”为关键工作,故影响计划工期5 天。
事件3 责任方为施工单位,因“闸门安装”为关键工作,故影响计划工期2 天。
事件4 责任方为业主,因“上下游连接段施工”为非关键工作,原有总时差25 天,故不影响计划工期。
(3)该项目的实际工期为234 天,应获得10 天的工期补偿,可获得工期提前奖励为10000 元。
转载请注明原文地址:http://tihaiku.com/jzgc/144016.html
本试题收录于:
一建水利水电工程实务题库一级建造师分类
一建水利水电工程实务
一级建造师
相关试题推荐
铺筑道面混凝土板的作业,是一项多工种的流水作业,它的主要施工工序是:施工前的准备
机场土(石)方施工(挖方区)的施工工序包括()。A.清除腐殖土 B.挖运土
挖方区的施工程序为()。A.清除腐殖土一挖运土一平整(精细找平)一面层压实
1.背景 某地扩建一民用机场,工程项目包括航站楼工程、场道工程、助航灯光工程、
1.背景 ××施工单位承揽了我国西北某机场场道第3标段的土方工程,施工工期为2
1.背景 某建筑安装公司承包了某机场航站楼行李处理系统的建设工程,合同中约定于
1.背景 某单位承担了一项机场助航建设工程,此机场飞行区指标为4D。机场运行类
1.背景 某民用机场飞行区指标为4D,甲施工单位中标该机场停机坪扩建工程,该工
1.背景 某场道工程施工总承包合同额为880万元,工期为10个月。承包合同规定
1.背景 我国华北某新建机场A标段在土方施工结束后,施工单位按要求对分项工程进
随机试题
中国民族自古以来从不把人看作高于一切,在哲学文艺方面的表现都反映出人在自然界中与万物占着一个比例较为恰当的地位,而非绝对统治万物的主宰。因此我们的苦闷,
(1)IwasjustaboywhenmyfatherbroughtmetoHarlemforthefirsttime,
Celebritiesaresomeoftheworld’smostinfluentialtrendsettersinthewo
A、Shehasalwaysgonetosleepearly.B、Shehasn’tlikedparties.C、She’sbeena
[originaltext]W:I’mtryingtoloseweightbyrunning,butalltheexerciseis
灰土地基适用于加固深()m厚的软弱土、湿陷性黄土、杂填土等,还可用作结构的辅助
下列各项关于债券投资的说法中,不正确的是()。A.债券要素包括债券面值、债券票
2011年上半年,全国电信业务总量累计完成5681.1亿元,比上年同期增长15.
下列不属于国债投资的特征的是()。A.安全性高 B.免税待遇 C.流动性
采用倒扣价格方法估定进口货物关税完税价格时,下列各项应当予以扣除的有()。
最新回复
(
0
)
