背景资料 某老旧城区地下管线复杂,大部分主要管线分布在行车道下,维修压力大。政府采用统一规划设计及施工,进行地下管廊集中改造。其中一标段干线管廊长度达 5.5km,位于该城市主干路段,为保证工期,按图 1-1 进行干线管廊明挖法施工,该标段中段与一城市快速路垂直交叉,路口处地下障碍物复杂且快速路不允许断行。
项目部在施工准备中依据建设单位提供的施工图对施工现场的地下构筑物、现场的交通状况及居民的出行路线进行了详细踏勘、调查,编制了施工方案。对管廊改造处设置围挡进行封闭管理,避免交通影响,地下综合管廊断面布置形式如图 1-2 所示。
综合管廊采用现浇法施工,由于体量较大,主体结构进行了分段施工。为保证防水质量,在每浇筑分段中底板、顶板、侧墙的施工缝处均进行了连续中埋式止水带布设。完成管廊结构与防水工程并质检合格后进行了基坑回填施工,并恢复上部道路结构。【问题】1.判断图 1-1 中主干路分幅类型,指出图中错误之处并改正。2.交叉路口处管廊施工应采取哪种方法。3.指出图 1-2 中地下综合管廊断面布置的错误之处,图中 A 代表什么构造。4.项目部在管廊施工准备中还应进行哪些工作?5.管廊主体结构施工做法是否正确?说明理由。
选项
答案
解析

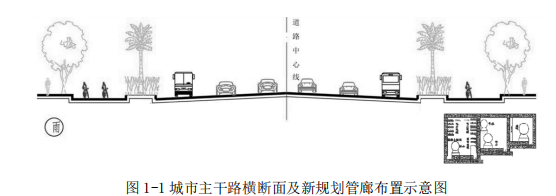

1.图 1-1 中主干路为三幅路,图中干线管廊布置位置错误,干线管廊应设置在机动车道或绿化带下。
2.主干路与快速路交叉路口处,场地受限,地下障碍物复杂,可采用盾构法、喷锚暗挖法等暗挖方法进行施工。

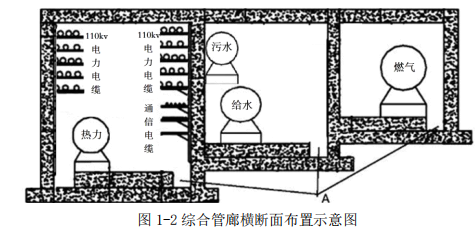

3.管廊断面布置错误:
(1)110kV 及以上电力电缆不应与通信电缆同侧布置;
(2)热力管道不应与电力电缆同仓敷设;
(3)污水应采用管道排水方式,宜设置在综合管廊底部。
A 为排水沟。
4.(1)施工前应熟悉和审查施工图纸,并应掌握设计意图与要求。
(2)编制现场交通导行方案,报审并组织交通导行。
(3)设计、勘测交桩和交线,建立施工控制网并测量放样。
(4)确认分项、分部和单位工程的质量检验与验收程序、内容及标准等。
5.不正确。
现浇钢筋混凝土管廊底板和顶板,应连续浇筑不得留置施工缝。设计有变形缝时,应按变形缝分仓浇筑。
转载请注明原文地址:http://tihaiku.com/jzgc/143266.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
1.背景 某新建民用机场,飞行区指标为4D,甲施工单位中标停机坪建设工程。建设
1.背景 某施工单位对某一省会新建机场的目视助航工程投标,标书中施工方法和施工
1.背景 民用机场场道工程工期要求紧张,并且由于采用了大量新工艺、新技术、新材
1.背景 某建筑公司施工总承包一航站楼工程,并将航站楼弱电工程分包给了有民航专
1.背景 某国际机场北飞行区进行道面改造及新建滑行道的目视助航灯光工程施工。目
1.背景 某机场助航灯光变电站工程的土建及电气设备安装工程由A单位总承包,在施
1.背景 某西北国际机场进行北飞行区道面改造和新建滑行道工程目视助航灯光安装工
1.背景 某场道工程施工总承包合同额为880万元,工期为10个月。承包合同规定
1.背景 某机场工程的混凝土成本数据如下表所示。目标成本为504000元,实际
1.背景 ××施工单位承揽了我国西北某机场场道第3标段的土方工程,施工工期为2
随机试题
Therearethousandsofvolcanoes(火山)allovertheworld.Whatmakesvolcanoe
下图为某国甲、乙、丙、丁四个时期人口增长模式示意图。读图回答下题。 该国死
盐酸西替利嗪属于A.氨基醚类H1受体拮抗剂B.乙二胺类H1受体拮抗剂C.哌嗪类H
组成核酸的基本单位是A.含氮碱基 B.核苷酸 C.多核苷酸 D.核糖核苷
关于产后保健的说法正确的是A.整个复旧过程大约需2周 B.高危产妇应酌情增加访
非洲五百年的屈辱、五百年的抗争都在1990年尘埃落定。标志着帝国主义在非洲殖民体
下列古诗中,对隋炀帝开凿大运河的评价,正确的是( )。A.千里长河一旦开,亡隋
某地下铁矿应急预案体系由综合应急预案、专项应急预案、现场应急处置方案组成。下列关
下列财产损失和人身伤害事件中,属于第三者责任险赔偿范围的是()A.项目承包
仲裁庭调解达成协议的,调解书自(),即发生法律效力。A.仲裁庭制作完成后 B
最新回复
(
0
)
