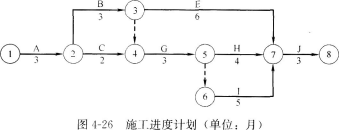

某供热管线工程项目,承包商根据施工承包合同规定,在开工前编制了该项目的施工进度计划,如图4-26所示。经项目建设单位确认后承包商按该计划实施。
在施工过程中,发生了下列事件:事件1:施工到第2个月时,建设单位要求增加一项工作D,工作D持续时间为4个月。工作D安排在工作A完成之后,工作I开始之前。事件2:由于设计变更导致工作G停工待图2个月。事件3:由于不可抗力的暴雨导致工作D拖延1个月。上述事件发生后,为保证不延长总工期,承包商需通过压缩工作G的后续工作的持续时间来调整施工进度计划。根据分析,后续工作的费率是:工作H为2万元/月,工作I为2.5万元/月,工作J为3万元/月。问题:1.该建设项目初始施工进度计划的关键工作有哪些?计划工期是多少?2.在该建设项目初始施工进度计划中,工作C和工作E的总时差分别是多少?3.绘制增加工作D后的施工进度计划并计算此时的总工期。4.工作G、D拖延对总工期的影响分别是多少?说明理由。5.根据上述情况,提出承包商施工进度计划调整的最优方案,并说明理由。
选项
答案
解析
1.该建设项目初始施工进度计划的关键工作是:A、B、G、I、J。计划工期为:3+3+3+5+3=17个月。2.计算线路的总时差为:计划工期一通过该线路的持续时间之和的最大值。工作C的总时差为:17-(3+2+3+5+3)=1个月。工作E的总时差为:17-(3+3+6+3)=2个月。3.增加工作D后的施工进度计划如图4-27所示。
此时的总工期为:3+3+3+5+3=17个月。4.工作G、D拖延对总工期的影响及理由如下。(1)工作G的拖延使总工期延长2个月。理由:工作G位于关键线路上,它的拖延将延长总工期。(2)工作D的拖延对总工期没有影响。理由:工作D不在关键线路上,对总工期没有影响。5.承包商施工进度计划调整的最优方案:各压缩I工作和J工作的持续时间1个月。理由:调整的方案包括三种,第一种方案是压缩J工作的持续时间2个月,其增加的费用为:3×2=6万元;第二种方案是各压缩I工作和J工作的持续时间1个月,其增加的费用为:2.5×1+3×1=5.5万元;第三种方案是压缩I工作的持续时间2个月,同时压缩H工作的持续时间1个月,其增加的费用为:2.5×2+2×1=7万元。由于第二种方案增加的费用最低,因此,施工进度计划调整的最优方案是各压缩I工作和J工作的持续时间1个月。
转载请注明原文地址:http://tihaiku.com/jzgc/141835.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
支架的立杆之间应根据其受力要求和结构特点设置水平和斜向等支撑连接杆件,增强支架的
钢管混凝土中承式拱桥是根据()划分的。A.桥梁的用途 B.行车道的位置
某桥墩基础位于水下,围堰施工困难,表层地基土容许承载力不足,持力层位于地面以下7
桥下净空高度应()。A.小于通航规定的净空高度 B.大于通航规定的净空高
根据《公路工程设计变更管理办法》,关于公路工程设计变更的说法,正确的是()。A
背景资料 某施工单位通过公开招投标方式承接了某高速公路路基工程的施工任务。项
某施工单位承建了一段新建三级公路工程,包括路基与路面工程,起讫桩号,K0+000
背景资料 某施工单位承包了二级公路K合同段路基工程,该合同段有挖有填,其
关于施工单位项目部驻地建设要求的说法,正确的有()。A.自建房最低标准为活动板
根据《公路工程质量检验评定标准第一册土建工程》,关于工程质量评定的方法,正确
随机试题
StudyActivitiesinUniversityInordertohelpcollegean
A.1A B.2A C.2.5A D.4A
属于二苯并氮类的药物有()。A:硝西泮 B:奥卡西平 C:地西泮 D:卡
居家医学观察期间应采取的防护措施中,错误的是( )。A.早晚各测一次体温,做好
患者,男性,35岁,进食油腻食物后出现右上腹阵发性绞痛,为确定诊断,以哪项辅助检
2.防火墙两侧、电缆夹层内、电缆沟通往室内的非阻燃电缆应包绕防火包带或涂防火涂料
下边哪个图形能由上边的三个图形拼合(只能通过上、下、左、右平移)而成,请把它找出
首次提出了教育必须适应自然(儿童天性)的思想,论证了以美育为重点的德、智、体和
共用题干 一般资料:李某,男性,20岁,大学生。案例介绍:两个多月来,李某无明
(2018年真题)在土地增值税清算时,房地产开发企业发生利息支出不能提供金融机构
最新回复
(
0
)
