首页
登录
建筑工程
某地铁盾构工作井,平面尺寸为18.6m×18.8m,深28m,位于砂性土、卵石地
某地铁盾构工作井,平面尺寸为18.6m×18.8m,深28m,位于砂性土、卵石地
admin
2022-08-02
42
问题

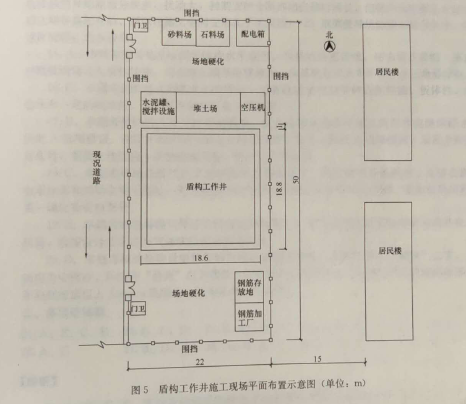

某地铁盾构工作井,平面尺寸为18.6m×18.8m,深28m,位于砂性土、卵石地层,地下水理深为地表以下23m,施工影响范围内有现状给水、雨水、污水等多条市政管线。盾构工作井采用明挖法施工,围护结构为钻孔灌注桩加钢支撑,盾构工作井周边设降水管井。设计要求基坑土方开挖分层厚度不大于1.5m。基坑周边2~3m 范围内堆载不大于30MPa,地下水位需在开挖前1 个月降至基坑底以下1m。项目部编制的施工组织设计有如下事项;(1) 施工现场平面布置如图5 所示,布置内容有施工围挡范围50m×22m,东侧围挡距居民楼15m。西侧围挡与现状道路步道路缘平齐;搅拌设施及堆土场设置于基坑外缘1m处;布置了临时用电、临时用水等设施:场地进行硬化等。(2)考虑盾构工作并基统施工进入雨期,基坑围护结构上部设置挡水墙,防止雨水漫入基坑(3)基坑开挖监测项目有地表沉降、道路(管线)沉降、支撑轴力等。(4)应急预案分析了基坑土方开挖过程中可能引起基坑坍塌的因素包括钢支撑散设不及时、未及时喷射混凝土支护等。
【问题】1.基坑施工前有哪些危险性较大的分部分项工程的安全专项施工方案需要组织专家论证?2.施工现场平面布置图还应补充哪些临时设施?请指出布置不合理之处。3.施工组织设计(3)中基坑监测还应包括哪些项目?4.基坑坍塌应急预案还应考虑哪些危险因素?
选项
答案
解析
1. 需要组织专家论证的安全专项施工方案有盾构工作井基坑降水、基坑开挖、基坑支护
2.(1)应补充的临时设施;垂直提升设备、水平运输设备、洗车池(台)、沉淀池、消防设施、排水沟。
(2)布置不合理之处:
不合理之处一:堆士场、搅拌设施布置不合理,距离基坑距离1m,不满足设计要求。
不合理之处二:空压机布置不合理,距离居民楼近,噪声大,且应设置隔声棚。
3.基坑应监测的项目还有:(1)建筑物沉降;(2)建筑物倾斜:(3)围护桩顶垂直位移:(4)裂缝。
4.可能引起基坑坍場的因素还有:
(1)每层开挖深度超出设计要求。
(2)支护不及时。
(3)基统周边堆载超限。
(4)基坑周边长时间积水。
(5)基坑周边给水排水观状管线渗漏。
(6)降水措施不当引起基坑周边土粒流失。
转载请注明原文地址:http://tihaiku.com/jzgc/141484.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
施工平面布置图所包含的内容一般包括()。A.原有地形地物 B.距离施工现场较远
(2019年真题)关于预制梁场布设的说法错误的是()。A.结合预制梁板的尺寸、
平面控制测量应采用()方法进行。A.导线测量 B.水准测量 C.三角高程测
填石路基采用强力夯实施工时,填补夯实的填料应选用()。A.碎石土 B.砂性土
关于沉井刃脚垫木的说法,错误的是()。A.应使刃脚底面在同一水平面上,并符合设
关于预制梁场布设错误的是()。A.结合梁板的尺寸、数量、架设要求以及运输条
【背景资料】 某新建公路大山隧道出口平面布置如图所示,图中1、2、3、4、5
高速公路平面控制测量等级宜采用()。A.一级 B.二级 C.四等
某高速公路桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为:长10m,宽8m,高3m
台背与墙背填筑填料可选用()。A.砂性土 B.卵石土 C.膨胀土 D.崩
随机试题
DothefollowingstatementsagreewiththeinformationgiveninReadingPassage
I’mafull-time【T1】______worker.Ishouldsaymyworkingconditionsarereall
高应变检测桩能在实测曲线中采集到桩身阻抗变化和桩周土阻力的信息,由锤击产生的压应
生产性粉尘按性质分类,哪一种分法最正确()A.无机粉尘、有机粉尘 B.
具有杀虫作用,可用于肠寄生虫的药物是A.贯众 B.秦皮 C.赤芍 D.鱼腥
十枣汤的功用是A.化瘀行水 B.行气逐水 C.攻逐水饮 D.温阳化饮 E
园林中的污水属于()。A、生活污水,有害物质较少,无工业废水的污染 B、城市污
可致高血钾的药物为()A.氢氯噻嗪 B.卡托普利 C.螺内酯 D.比索洛
项目监理机构审查施工单位报送的施工控制测量成果报验表及相关资料时,应重点审查(
记账凭证账务处理程序的缺点是( )。A.不便于查账、对账 B.程序复杂,不易
最新回复
(
0
)
