某管道铺设工程项目,长1km,工程内容包括燃气、给水、热力等项目,热力管道采用支
某管道铺设工程项目,长1km,工程内容包括燃气、给水、热力等项目,热力管道采用支
admin
2022-08-02
105
问题

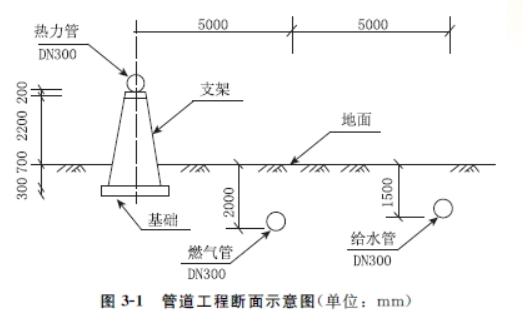

某管道铺设工程项目,长1km,工程内容包括燃气、给水、热力等项目,热力管道采用支架铺设,合同工期80天,断面布置如图3-1所示。建设单位采用公开招标方式发布招标公告,有3家单位报名参加投标,经审核,只有甲、乙2家单位符合合格投标人条件,建设单位为了加快工程建设,决定由甲施工单位中标。

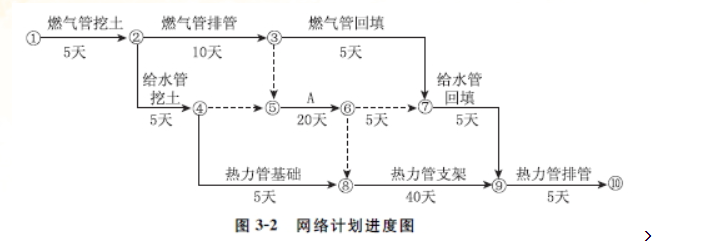

开工前,甲施工单位项目部编制了总体施工组织设计,内容包括:(1)确定了各种管道施工顺序为:燃气管→给水管→热力管;(2)确定了各种管道施工工序的工作顺序如表3所示,同时绘制了网络计划进度图,如图3-2所示。在热力管道排管施工过程中,由于下雨影响停工1天。为保证按时完工,项目部采取了加快施工进度的措施。

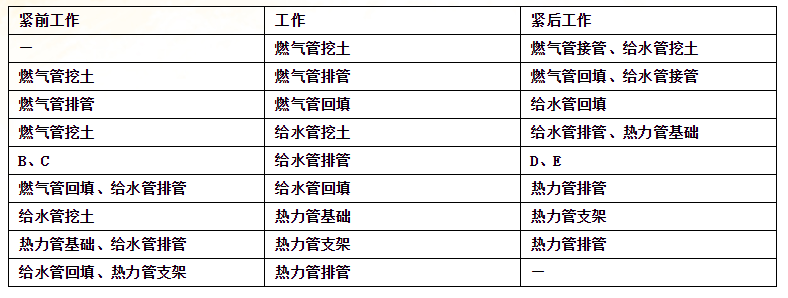

表3各种管道施工工序工作顺序表1、建设单位决定由甲施工单位中标是否正确?说明理由。2、给出项目部编制各种管道施工顺序的原则。3、项目部加快施工进度应采取什么措施?4、写出图3-2代号A和表3中B、C、D、E代表的工作内容。5、列式计算图3-2的工期,并判断工程施工是否满足合同工期要求,同事给出关键线路。(关键线路图3-2中代号“①-⑩”及“→”表示)
选项
答案
解析
1 、建设单位决定由甲施工单位中标不正确。
理由:经审核符合投标人条件的只有2家,违反了《招标投标法》不得少于3家的规定,建设单位应重新组织招标。
2 、管道的施工顺序原则为:“先地下,后地上,先深后浅”。
3 、项目部加快施工进度措施有:
(1)分段施工,增加工作面,采取流水施工措施;
(2)加大资源(人员、机械设备)投入,加快施工速度。
4 、代号A表示给水管排管。
B表示燃气管排管;C表示给水管挖土;D表示给水管回填;E表示热力管支架
5 、计划工期:5+10+20+40+5=80(天),满足合同工期要求。
关键线路为:①→②→③→⑤→⑥→⑧→⑨→⑩
转载请注明原文地址:http://tihaiku.com/jzgc/139475.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
热拌沥青混凝土路面施工时,在监理工程师批准的现场备齐全部机械设备进行试验段铺筑,
在路基工程中,用于排除地下水的设施是()。A.拦水带 B.急流槽 C.截水
下列沿河河堤冲刷防护工程中属于间接防护的是()。A.石笼 B.顺坝 C.挡
属于堤岸支挡的工程有()。A.护肩墙 B.石笼 C.抛石 D.护坡 E
不宜在冬期施工的项目是()。A.路堤边坡的整修 B.河滩地段路基的防护工程施
可在冬期进行路基施工的工程项目是()。A.一级公路的土路基开挖 B.挖掘填方
下列路基工程可安排冬期施工的是()。A.岩石地段的路堑开挖 B.在河滩低洼地
滑坡防治的工程措施主要有排水、力学平衡和改变滑带土三类,下列属于“力学平衡”类的
拟作为路堤填料的材料应取样,土的试验项目有()。A.液限 B.塑限 C
关于公路工程标线施工技术要求的说法,错误的是()。A.标线工程正式开工前应
随机试题
______[br][originaltext]Aperson’sagenolongertellsyouanythingabou
梁的横截面形状如图所示,则截面对Z轴的抗弯截面模量WZ为:
影响人们感知到的需要因素有哪些()。A.个人评估疾病问题的能力B.个人感知到的推
X公司为增值税一般纳税人,适用的增值税税率为17%,所得税采用资产负债表债务法核
重大关联交易应当由商业银行关联交易控制委员会审查后,提交()批准,并在批
()部位受伤时应采用“8”字形包扎法。A.额头、手腕 B.前臂、大腿 C.
A.整体审察 B.脉症合参 C.以常衡变 D.见微知著 E.司外揣内通过
下列各项,不属气机失常的病机是A.气虚 B.气滞 C.气闭 D.气陷 E
(2020年真题)小陈2018年5月以自己的名义首付100万元,借款100万元买
A.罗格列酮 B.伏格列波糖 C.瑞格列奈 D.格列吡嗪 E.西格列汀二
最新回复
(
0
)
