首页
登录
建筑工程
某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设
某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设
admin
2022-08-02
70
问题
某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设单位从国外订货。制药厂生产设备的主机设备土建工程及机电配套工程由某建筑公司承建,已基本完工。安装公司进场后,按合同工期要求,与建设单位和制药厂生产设备主机及控制设备供应商洽谈,明确了设备主机及控制设备到达施工现场需60天。安装公司依据工程的实际情况编制了该制药厂生产设备工程的施工进度计划(双代号网络图),其中该制药厂生产设备工程的安装工作内容、逻辑关系及工作持续时问见表1H420080--2。在主机设备基础检验时,安装公司发现主机设备的基础与安装施工图不符,主机设备基础检查时,发现混凝土强度不符合设计要求,验收不合格,要求建筑公司整改,重新浇捣混凝土基础,经检验合格,使基础验收的工作时间用了50天。制药厂生产设备工程在施工时,因主机设备及控制设备在运输过程中,受到台风的影响,使该主机设备及控制设备到达安装现场比施工进度计划晚了10天。安装公司按照建设单位的要求,增加劳动力,改变施工方法,调整进度计划,使制药生产设备仍按合同规定的工期完成。

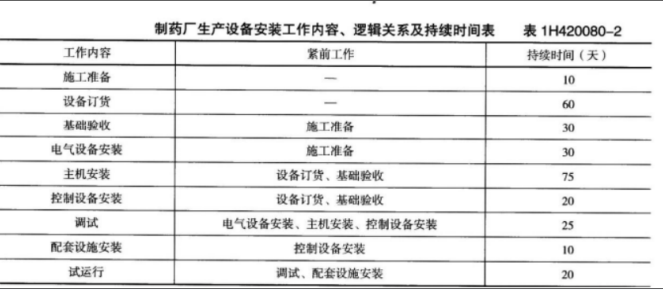

问题1.绘出制药厂生产设备工程施工进度计划(双代号网络图),总工期需多少天2.写出设备基础混凝土强度的验收要求。设备基础强度应如何复测3.基础验收工作增加到50天会不会影响总工期说明理由。4.主机设备及控制设备晚到10天是否影响总工期说明理由。5.工程按合同工期完成,安装公司应在哪几个工作进行赶工
选项
答案
解析

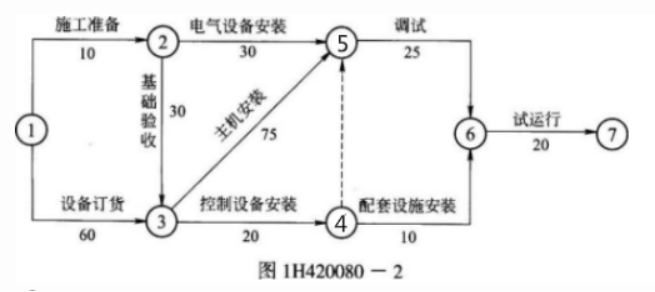

1.安装公司编制的制药厂生产设备施T进度计划(双代号网络)如图lH420080一2所示。
总工期为180天。2.设备基础混凝土强度的验收要求:基础施工单位应提供设备基础质量合格证明文件,主要检查验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计要求。设备基础强度应复测:请有检测资质的工程检测单位,采用回弹法或钻芯法等对基础的强度进行复测。3.基础验收工作增加到50天,比计划时间多了20天,不会影响总工期,因为基础验收在非关键线路上,有20天时差。4.主机设备晚到10天,会影响总工期,因为该工作在关键线路上。控制设备晚到10天,不会影响总工期,因为该工作在非关键线路上,有时差55天。5.安装公司使工期按合同约定完成,应在主机安装、调试和试运行工作上赶工10天。
转载请注明原文地址:http://tihaiku.com/jzgc/137446.html
本试题收录于:
一建机电工程实务题库一级建造师分类
一建机电工程实务
一级建造师
相关试题推荐
根据《水利水电工程施工组织设计规范》SL303-2017,进出口轴线与河道主流方
土石坝施工质量控制主要包括()的质量检查和控制。A.填筑工艺 B.施工机
土石坝施工中,铺料与整平时应注意()。A.铺料宜平行坝轴线进行,铺土厚度要
碾压土石坝坝面作业施工程序包括()、质检等工序。A.覆盖层清除 B.铺料
土石坝根据施工方法可分为()。A.干填碾压式 B.湿填碾压式 C.水中
水工建筑物地下开挖工程中,根据围岩地质特征将围岩分为()类。A.三 B.
根据《水利水电工程施工组织设计规范》SL303-2017,导流明渠断面尺寸应根据
可与截流戗堤结合,利用开挖弃渣,并可直接利用主体工程开挖装运设备进行机械化快速施
负温施工时,砂砾料的含水量应小于()。A.2% B.3% C.4%
某土石坝面碾压施工设计碾压遍数为5遍,碾滚净宽为4m,则错距宽度为()m。
随机试题
I’vealwaysbeenanoptimistandIsupposethatisrootedinmybeliefthat
西林电桥只允许反接线的情况。
休克病人的神志意识变化可反映()A.血容量变化情况 B.外周阻力变化情况
不属于路基质量检验中石方路基实测项目的是()。A、压实 B、弯沉值 C、
下列有关消化性溃疡流行病学特点的描述,正确的一项是A.我国十二指肠溃疡和胃溃疡的
患者女.28岁。因葡萄胎住院,给予清宫术后即将出院,其避孕最短时间是A.3个月
在高压设备上工作,应至少由()进行,并完成保证安全的组织措施和技术措施。一人$;
可以用于判断两种商品或者服务是否具有替代关系或互补关系的指标是( )。A.需求
纳税人开采或者生产不同税目应税产品的,未分别核算或者不能准确提供不同税目应税产品
下列有关工程师对索赔作出决定的说法中,正确的是()。A.在授权范围内,工程师与承
最新回复
(
0
)
