背景资料: 某建设单位(甲方)与某施工单位(乙方)订立了某机电工程项目的施工合
背景资料: 某建设单位(甲方)与某施工单位(乙方)订立了某机电工程项目的施工合
admin
2022-08-02
60
问题

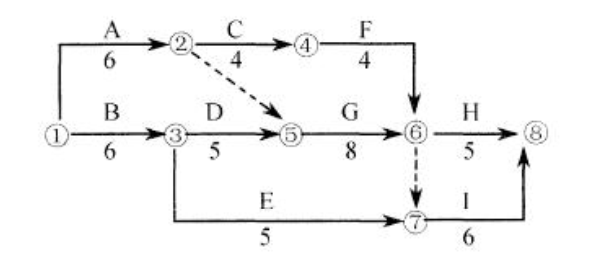

背景资料:某建设单位(甲方)与某施工单位(乙方)订立了某机电工程项目的施工合同。合同规定:采用单价合同,每一分项工程的工程量增减超过10%时,需调整工程单价。合同工期为25天,工期每提前1天奖励3000元,每拖后1天罚款5000元。乙方在开工前及时提交了施工网络进度计划如图所示,并得到甲方代表的批准。
工程施工中发生如下几项事件:事件1:因甲方提供的电源发生故障造成施工现场停电,使工作A和工作B的工效降低,作业时间分别拖延2天和1天;多用人工8个和10个工日;工作A租赁的施工机械每天租赁费为560元,工作B的自有机械每天折旧费280元。事件2:为保证施工质量,乙方在施工中将工作C原设计尺寸扩大,增加工程量16m3该工作全费用单价为87元/m3,作业时间增加2天。事件3:因设计变更,工作E的工程量由300m3增至360m3,该工作原全费用单价为65元/m3,经协商调整全费用单价为58元/m3。事件4:鉴于该工程工期较紧,经甲方代表同意乙方在工作G和工作I作业过程中采取了加快施工的技术组织措施,使这两项工作作业时间均缩短了2天,该两项加快施工的技术组织措施费分别为2000元、2500元。其余各项工作实际作业时间和费用均与原计划相符。问题:1.上述哪些事件乙方可以提出工期和费用补偿要求?哪些事件不能提出工期和费用补偿要求?简述其理由。2.每项事件的工期补偿是多少天?总工期补偿多少天?
选项
答案
解析
1.事件1:由于提供可靠电源是甲方责任,而工作B在关键线路上,所以可以提出工期和费用补偿要求。但工作A不在关键线路上其作业时间拖延的2天,没有超过其总时差,所以只能提费用补偿,不可以提工期补偿。
事件2:不可以提出工期和费用补偿要求,因为保证工程质量是乙方的责任,其措施费由乙方自行承担。事件3:由于设计变更是甲方的责任,且工作E不是关键工作,增加工程量后作业时间增加(360—300)m3/300m
3/5天=1天,不影响工期,所以只能提费用补偿,不可以提工期补偿。
事件4:不可以提出工期和费用补偿要求,因为加快施工的技术组织措施费应由乙方承担,加快施工而工期提前应按工期提前奖励处理。
2.事件1:工期补偿1天。
事件2:工期补偿为0天。
事件3:工期补偿为0天。
事件4:工期补偿0天。
总工期补偿1天
转载请注明原文地址:http://tihaiku.com/jzgc/132645.html
本试题收录于:
一建机电工程实务题库一级建造师分类
一建机电工程实务
一级建造师
相关试题推荐
当构筑物无抗浮结构设计时,关于水池施工应采取的抗浮措施正确的有()。A.有备用
关于喷锚暗挖法二衬混凝土施工的说法,错误的是()。A.可采用补偿收缩混凝土
浅埋暗挖法施工地下结构需采用喷锚初期支护时,支护结构形式主要有()。A.喷射混
关于隧道双侧壁导坑法施工的说法,错误的是()。A.地表沉陷要求严格,围岩条件特
关于隧道外超前加固技术的说法,正确的有()。A.浅埋暗挖施工地下结构处于富水地
以下关于超前小导管注浆施工说法正确的是()。A.在砂卵石地层中宜采用挤压注浆法
喷锚暗挖法工作井安全防护措施错误的是()。A.施工机械距工作井边缘距离,其最外
土压平衡盾构施工时,减小盾尾脱出导致地层变形的措施有()。A.改良泥土的塑流
采用土压平衡盾构施工时,应设置()。A.水泵房 B.空压机房 C.泥浆处
下列关于盾构法施工适用条件的说法,错误的是()。A.隧道覆土深度不宜小于1.5
随机试题
CanI______yourbookforaminute?Ileftmineathome.A、lendB、keepC、borrow
[originaltext]Jenny’sgottomailthisinvoicetotheheadoffice,doesn’tshe?
Somethingkeptscratchingontheoutsideofthetent.Iwouldn’thavethoug
对于出口前后径恰当的是A.指由耻骨联合下缘中点经坐骨棘连线中点至骶骨下端的距离
下列相关实验操作的说法正确的是()。 A.在保证不会有酒精洒出来的情况下可
把下面的六个图形分为两类,使每一类图形都有各自的共同特征或规律,分类正确的一项是
代销机构可以委托其他机构代为办理基金的销售。()
(2018年真题)根据《公司法》的规定,下列选项中,可以发行公司债的有()
(2021年真题)下列有关注册会计师在执行财务报表审计时对法律法规的考虑的说法中
男,57岁。吸烟40年,近2周痰中带血,伴发热。X线胸片示右上肺以肺门为中心的炎
最新回复
(
0
)
