首页
登录
建筑工程
某项目的钢筋混凝土工程施工网络计划图如下图所示: 其中:工作 A、B、D
某项目的钢筋混凝土工程施工网络计划图如下图所示: 其中:工作 A、B、D
admin
2022-08-02
90
问题

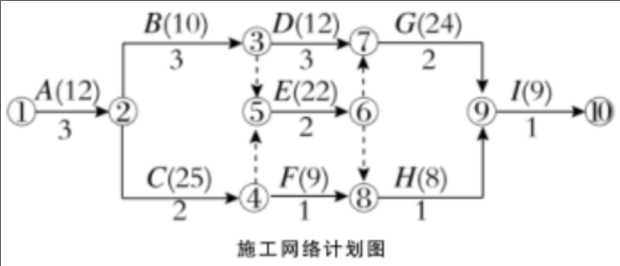

某项目的钢筋混凝土工程施工网络计划图如下图所示:
其中:工作 A、B、D 是支模工程; C、E、G 是钢筋工程; F、H、I 是浇筑混凝土工程.箭线之下是持续时间 (周),箭线之上是预算费用,并列入了下表中.计划工期为 12 周.工程进行到第 9 周时,工作 D 完成了 2 周,工作 E 完成了 1 周,工作 F 已经完成,工作 H 尚未开始?网络计划的工作时间和预算造价表
【问题】1.请绘制本案例的实际进度前锋线。2.第 9 周结束时累计完成造价多少?3.按挣值法计算其进度偏差是多少?4.如果后续工作按计划进行,试分析上述实际进度情况对计划工期产生了什么影响?5.重新绘制第 9 周至完工的时标网络计划?
选项
答案
解析

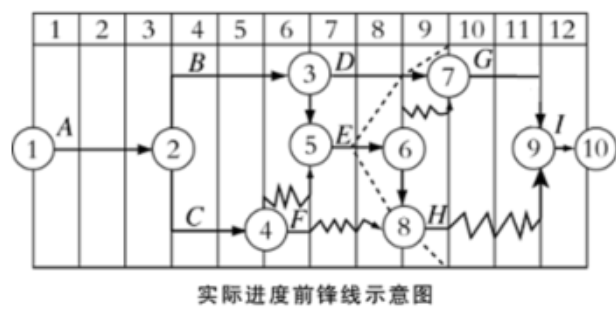

1.根据第 9 周的进度检查情况,绘制的实际进度前锋线如下图所示:
2.根据第 9 周检查结果和表中所列数字,已完成工程预算造价是= A+B+2/3D+1/2E+C+F=12+10+2/3×12+1/2×22+25+9=75(万元);到第 9 周应完成的预算造价可从上图中分析,应完成 A、B、D、E、C、F、H,故: A+B+D+E+C+F+H=12+10+12+22+25+9+8=98(万元)3.根据挣值法计算公式,进度偏差为: SV = BCWP - BCWS =75-98=-23(万元),即进度延误23 万元;进度绩效指数为: SPI= BCWP ÷ BCWS =75÷98≈0.765=76.5%,即完成计划的 76.5% 4.从图中可以看出,工作 D、E 均未完成计划。工作 D 延误 1 周,这 1 周是在关键路上,故将使项目工期延长 1 周?工作 E 不在关键线路上,它延误了 2 周,但该工作有 1 周总时差,故也会导致工期拖延 1 周 工作 H 延误一周,但是它有 2 周总时差,对工期没有影响工作 D、 E是平行工作,工期总的拖延时间是 1 周 5.第 9 周至完工的时标网络计划图如下图所示:
转载请注明原文地址:http://tihaiku.com/jzgc/130340.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
施工现场进行硬化处理的主要目的是()。A、机械运输 B、减少扬尘 C、施工
施工进度计划用()表示,关键线路用粗线条(或双线)表示。A、流程图 B、甘特
压力管道试验准备工作包括()。A、试验管段所有敞口应封闭,不得有渗漏水现象
施工项目成本核算和成本分析是企业、项目部成本管理控制的基础,()是成本计划是否
施工企业的全部管理工作的实质就是运用科学的管理手段,()。A、最大限度地降低工
施工项目合同管理工作中,依《民法典》规定进行()工作。A、工程洽商 B、变更
施工合同中,承包人的一般义务包括()。A、实施、完成全部工作 B、对施工现场
投标前应认真做好准备工作,下述表述错误的是()。A、投标人不能对招标文件要求进
投标文件中技术部分包括()等内容。A、主要施工方案 B、工作程序 C、安全
为保证评标质量,招标人应根据工程项目的(),合理确定评标时间。A、招标计划
随机试题
Mostofthepeoplewhoappearmostoftenandmostgloriouslyinthehistory
Hebehavedeven(bad)______thanusual.worse本题测试的是比较级的使用。全句的意思是:“他的表现甚至比平时还差。”可从
[originaltext]So,nowweareintheroomwithnaiveart,producedintheUni
下列哪一种电气线路敷设的方法是正确的?()A.同一回路的所有相线和中性线不应
女性,35岁,步行中后仰跌倒,右手掌撑地伤后1小时,右肩痛,不敢活动。检查:右肩
以下不属于《幼儿园教师专业标准》中专业能力内容的是( )。A.环境的创设与利用
A.单纯饮食控制 B.服降血糖药 C.正规胰岛素 D.小剂量胰岛素及大量输
A.郁金、石菖蒲B.益母草、泽兰C.桃仁、红花D.水蛭、虻虫E.乳香、没药治疗跌
商业银行办理企业基本存款账户时对存款客户的规定包括( )。A.同一存款客户只能
车辆的择优选配中,生产适用的含义包括()A:选购的车辆要符合企业生产的需要 B
最新回复
(
0
)
