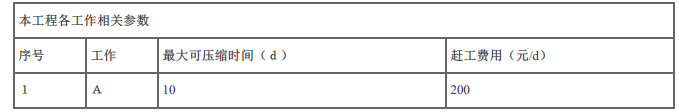

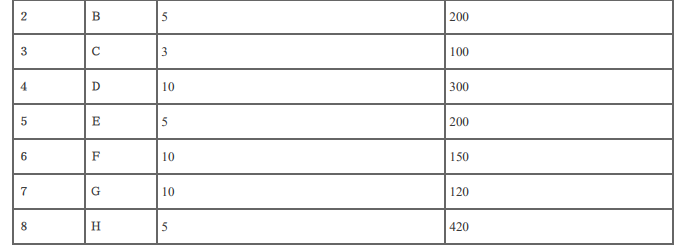

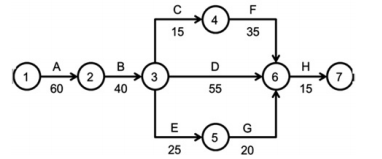

某单项工程,按图所示进度计划网络图组织施工。 在第75天进行的进度检查时发
某单项工程,按图所示进度计划网络图组织施工。 在第75天进行的进度检查时发
admin
2022-08-02
47
问题
某单项工程,按图所示进度计划网络图组织施工。
在第75天进行的进度检查时发现:工作A已全部完成,工作B刚刚开工。建设单位要求施工单位必须采取赶工措施,保证总工期。
问题:1.为使本单项工程仍按原工期完成,则必须赶工,调整原计划。问应如何调整原计划,列出详细调整过程。2.写出工期调整后的关键线路
选项
答案
解析
A拖后15d,此时的关键线路:B→D→H.
①其中工作B赶工费率最低,故先对工作B持续时间进行压缩。
工作B压缩5d,总工期为185-5=180d;
关键线路:B→D→H。
②剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩。
工作D压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。
故工作D只能压缩5d,总工期为180-5=175d;
关键线路:B→D→H和B→C→F→H两条。
③剩余关键工作中,存在三种压缩方式:同时压缩工作C 、工作D; 同时压缩工作F、工作D; 压缩工作H。
同时压缩工作C和工作D的赶工费率最低,故应对工作C和工作D同时进行压缩。
工作C最大可压缩天数为3d,故本次调整只能压缩3d,因此总工期为175-3=172d;
关键线路:B→D→H和B→C→F→H两条。
④剩下压缩方式中,压缩工作H赶工费率最低,故应对工作H进行压缩。
工作H压缩2d,因此总工期为172-2=170d。
⑤通过以上工期调整,工作仍能按原计划的170d完成。
2.调整后的关键线路为:
A→B→D→H和A→B→C→F→H
或①→②→③→⑥→⑦和①→②→③→④→⑥→⑦
转载请注明原文地址:http://tihaiku.com/jzgc/129715.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
施工技术资料中工程名称、开竣工日期、编制单位、卷册编号等都是封面应包含的内容,并
以下属于由建设单位编制的工程竣工验收报告内容是()。A、工程勘察、设计、施工、
职业健康安全风险控制措施计划作为技术组织措施,主要内容包括职业健康安全技术措施、
工程建设要通过环境评估,其中市政公用工程主要涉及城市()保护问题。A、噪声和振
项目安全控制工作步骤是确定施工安全管理目标、编制安全保证计划以及()。A、验证
隧道工程,两条平行隧道相距小于1倍洞跨时,其开挖面前后错开距离不得小于()m。
盾构机的组装、调试、解体与吊装是盾构施工安全控制重点之一,其主要原因是()。A
当隧道出现()时,应立即按规定预警并启动应急方案,进行工程抢险。A、地面沉降超
隧道采用钻爆法施工时,必须事先编制爆破方案()。A、报监理批准,并经城市主管部门
喷锚暗挖隧道施工应充分利用围岩自承作用,开挖后及时施工初期支护结构并适时()。A
随机试题
Listeningisoneofthefirstthingswelearntodoandoneofthethingswe
ChristianshavegenerallyregardedChristmasasbothaholydayandholiday.
Whatisthemaintopicofthisconversation?[br][originaltext]M:Weseemtob
患者,男性,60岁。7年心肌梗死病史,近几年常感乏力,气促,此次因症状加重入院,
患者,男性,43岁,患有阻塞性黄疸,其尿液颜色为A.酱油色 B.黄褐色 C.
小明的抽屉像个垃圾堆,作业纸或练习册一发下去他就塞在抽屉里。平时他总是要花去很多
下列选项中,含有生地黄、木通的方剂有( )。A.导赤散 B.龙胆泻肝汤 C
胫骨中下1/3交界处最易发生骨折的原因主要是( )。A.此处肌肉附着少 B.
产业结构政策:指一定时期内政府为促进本国产业结构的调整、优化和升级所制定的政策。
下列规范性法律文件中,属于地方性法规的是()。A.《北京市建筑市场管理条例》
最新回复
(
0
)
