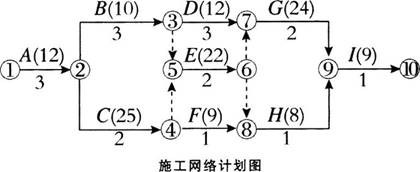

某项目的钢筋混凝土工程施工网络计划图如下图所示。 其中:工作A、B、D是支
某项目的钢筋混凝土工程施工网络计划图如下图所示。 其中:工作A、B、D是支
admin
2022-08-02
70
问题
某项目的钢筋混凝土工程施工网络计划图如下图所示。
其中:工作A、B、D是支模工程;C、E、G是钢筋工程;F、H、I是浇筑混凝土工程。箭线之下是持续时间(周),箭线之上是预算费用,并列入了下表中。计划工期为12周。工程进行到第9周末时,工作D完成了2周,工作E完成了1周,工作F已经完成,工作H尚未开始。
问题:?1.请绘制本案例的实际进度前锋线。?2.第9周结束时累计完成造价多少?按挣值法计算其进度偏差是多少??3.如果后续工作按计划进行,试分析上述实际进度情况对计划工期产生了什么影响。?
选项
答案
解析
1.根据第9周末的进度检查情况,绘制的实际进度前锋线如下图所示。

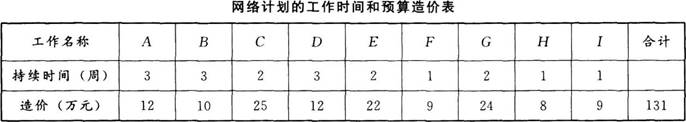

2.(1)根据第9周末检查结果和表中所列数字,已完成工程预算造价是=A+B+2/3D+1/2E+C+F=12+10+2/3×12+1/2×22+25+9=75(万元);到第9周应完成的预算造价可从上图中分析,应完成A、B、D、E、C、F、H,故:12+10+12+22+25+9+8=98(万元)。(2)根据挣值法计算公式,进度偏差为:SV=BCWP-BCWS=75-98=-23(万元),即进度延误23万元。3.从图中可以看出,工作D、E、H均未完成计划。工作D延误1周,这1周是在关键线路上,总时差为0,故将使项目总工期延长1周。工作E不在关键线路上,它延误了2周,但该工作有1周总时差,故也会导致总工期拖延1周。工作H延误一周,但是它有2周总时差,对工期没有影响。工作D、E是平行工作,工期总的拖延时间是1周。
转载请注明原文地址:http://tihaiku.com/jzgc/129392.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
下面双代号网络图中,15代表的是()。 A、间隔天数 B、持续时间
【背景资料】某项目部针对一个施工项月编制网络计划图,图2是计划图的一部分:
某城市引水工程,输水管道为长980m、DN3500mm钢管,采用顶管法施工;工作
根据《地下铁道工程施工及验收规范》的有关规定,隧道采用钻爆法施工时,必须事先编制
按《建设工程施工现场管理规定》的要求,计划批准的开工项目应由()向有关部门
采用顶管法施工时,应在工作坑内安装的设备有()A.导轨 B.油泵 C.
钢筋混凝土管片不得有内外贯通裂缝和宽度大于()mm的裂缝及混凝土剥落现象A
在工程施工前工程的划分应由()商议确定。A.建设单位 B.设计单位 C
接风管系统工作压力分类,风管内正压125Pa<P≤500Pa属于()。A.
工作压力大于1000Pa的调节风阀,生产厂应提供在()下能自由开关的试验报
随机试题
[originaltext]W:Whatareyoudoing?M:I’morderingsomefilingcabinetsouto
[originaltext]Afishermanhookedagreatwhitesharkwhilefishingoffthe
BritishCuisine:TheBestofOldandNewBritishcuisine(烹饪)hascomeof
A.-1A B.3A C.1A D.-3A
A.1/2 B.2/3 C.2/5 D.3/5
独活寄生丸的功能有A.养血舒筋 B.祛风除湿 C.活血通络 D.散风止痛
与免疫功能有关的细胞是A.朗格汉斯细胞B.梅克尔细胞C.角质形成细胞D.组织细胞
向个人提供的最低生活保障或者向遭受自然灾害而遇到生产困难的城乡居民提供必要的资助
人力资源管理共享服务中心的工作特点是( )。A.不对企业外部客户提供人力资源管
根据增值税法律制度的规定,下列行为中,属于视同销售行为,应缴纳增值税的是(
最新回复
(
0
)
