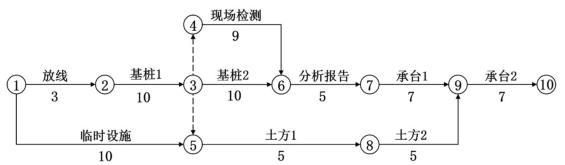

某工程总进度计划如图所示,下列描述正确的是()。
A.该网络计划工期为35天B.“基桩1”属于关键工作C.该网络计划关键线路有3条D.若因为建设单位原因导致“土方2”进度拖延5天,则施工单位可以向建设单位提出索赔
选项
A.该网络计划工期为35天
B.“基桩1”属于关键工作
C.该网络计划关键线路有3条
D.若因为建设单位原因导致“土方2”进度拖延5天,则施工单位可以向建设单位提出索赔
答案

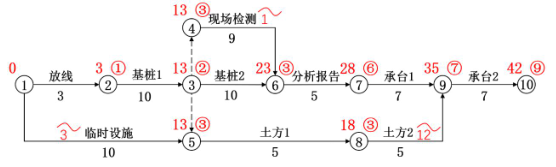

B
解析
转载请注明原文地址:http://tihaiku.com/jzgc/10176.html
本试题收录于:
一建建设工程项目管理题库一级建造师分类
一建建设工程项目管理
一级建造师
相关试题推荐
注册建造师不能从事()。A.工程项目总承包管理 B.工程项目管理服务 C.
注册建造师签章完整的工程施工管理文件方为有效,对此,实践中出现下列情况时,正确的
担任施工项目负责人的注册建造师,在所负责的工程项目竣工验收或交接手续办结前,不得
关于无资质承揽工程,下列表述中正确的是()。A.无资质承包主体签订的专业分包合同
在我国,施工总承包企业资质划分为房屋建筑工程、公路工程等()个资质类别。A.10
房屋建筑工程施工总承包一级企业法定的净资产应当为()以上。A.1亿元 B.6
某施工单位将工程转包,给建设单位造成10万元损失,则该施工单位不可能承担的法律责
某建筑工程经竣工验收合格,但由于承包人存在工程转包行为而导致施工合同无效,则已完
施工单位应当依法取得相应等级的资质证书,并在其()许可的范围内承揽工程。A.资质
下列关于建筑工程施工许可的表述,不正确的有()。A.建设单位应当自领取施工许可证
随机试题
Suchachangewouldnot______tothewishesofthegreatmajorityofthepeople.
Inmanystressfulsituationsthebody’sresponsescanimproveourperformanc
TheUnitedStatesDepartmentofAgriculture【C1】______fororganicfoodproduct
Theleadersmettodiscusstheproblemsfacingtheir______countries.A、respecti
[originaltext]ItisablowfortheUglyBettysandPlainJanes—researchsho
3G(Generation)具有无可比拟的业务范围和业务性能,可提供步行慢速移动
疔疮走黄的中医治法是( )。A.凉血清热解毒 B.托里清热解毒 C.利湿清
关于工程风险分类的说法,正确的是( )。A.根据其造成的不同后果分为纯风险和有
某施工单位承包一矿井工程,其中运输大巷2000m。建设单位提供的地质和水文资料表
普萘洛尔的药理作用为( )。A.松弛支气管平滑肌 B.升高眼内压 C.拮抗
最新回复
(
0
)
