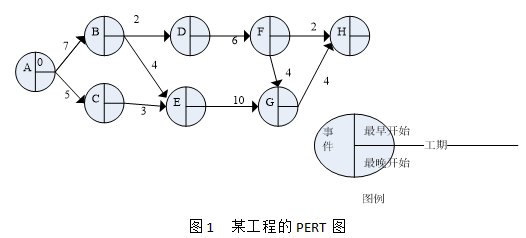

某网络工程使用如图1所示的PERT图进行进度安排,在不延误总工期的情况下,任务F最多可以推迟开始的时间是( )天。
A.1B.2C.3D.4
选项
A.1
B.2
C.3
D.4
答案
B
解析
根据关键路径的定义可知,最长的路径就是关键路径,因此图中任务流ACEGH的持续时间是5+3+10+4=22,其余的路径依此类推,可分别得到任务流ABEGH的持续时间是25,ABDFGH的持续时间是23,ABDFH的持续时间是17。所以项目关键路径长度为25,也就是整个项目的最短工期了,关键路径就是ABEGH。路径ABDFH的持续时间是17天,路径ABDFGH的持续时间是23天,而总工期是25天,因此可以推迟25-23=2天。也就是找经过的事件F到完成的整个项目的所有路径中最长的那个时间,然后用总工期减去此时间即为可以提前的时间;也可以使用反推法,H的最迟完成时间是25天,则F的最迟完成时间是25-4=21天,F的最早完成时间是19天,因此最多可以推迟21-19=2天。
转载请注明原文地址:http://tihaiku.com/congyezige/2405177.html
本试题收录于:
中级 网络工程师题库软件水平考试初中高级分类
中级 网络工程师
软件水平考试初中高级
相关试题推荐
操作系统的主要任务是()A.把源程序转换为目标代码 B.负责文字格式编排和数
访问控制是保障信息系统安全的主要策略之一,其主要任务是保证系统资源不被非法使用和
Windows系统的用户管理配置中,有多项安全设置,如图2-1所示。
在PKI中,不属于CA的任务是( )。A.证书的颁发 B.证书的审批 C.
在Windows命令窗口中输入()命令,可看到如图1所示的结果。
阅读以下说明,回答问题1至问题4.将解答填入对应的解答栏内。某企业网络拓扑如图1
在Windows命令窗口中输入()命令,可看到如图1所示的结果。 A.ipc
下列进度控制的基本程序中,顺序正确的是()。1、承建单位编写阶段性进度计划2
建设单位选择监理单位时,监理单位为了获取监理任务,在项目招投标阶段编制的项目监理
信息系统的生命周期以分为立项、开发、运推、消亡四个阶段,不属于开发阶段的任务(
随机试题
Thefollowingdatasufficiencyproblemsconsistofaquestionandtwostatements
[originaltext]A:史密斯先生,欢迎您来到江西景德镇。今天我们要参观的是陶瓷博物馆。您可能知道,景德镇是中国的“瓷都”,生产的瓷器远销海内外。B
某卷烟厂为增值税一般纳税人,2019年11月发生如下经济业务: (1)从烟
第二次国内革命战争时期,由于()的“左”倾教条主义的错误,造成第五次反“围剿”的
A.汽车接收到第一次信号时,距测速仪170m B.汽车接收到第一次信号时,距测
某公司息税前利润为1000万元,债务资金为400万元,债务税前利息率为6%,所得
风险事件:为增强交易对手信用风险资本监管的有效性,推动商业银行提升衍生工具风险管
安全超文本传输协议(SecureHypertextTransferPro
差异化战略的核心是()。A.细分市场 B.不断开拓新市场 C.独特的产品与
下列关于借贷记账法的说法,错误的是()。A.以“资产=负债+所有者权益”的平衡
最新回复
(
0
)
