首页
登录
从业资格
已知某项工程的作业明细表如下: 为了抢工期,根据上表,该工程最快能完成的周
已知某项工程的作业明细表如下: 为了抢工期,根据上表,该工程最快能完成的周
admin
2022-08-02
103
问题

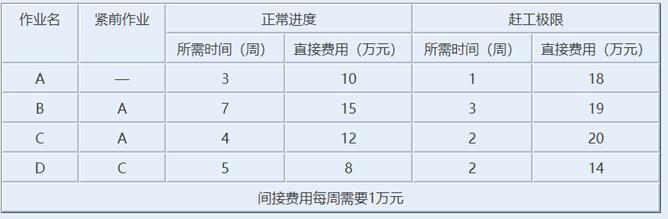

已知某项工程的作业明细表如下:
为了抢工期,根据上表,该工程最快能完成的周数及其所需的项目总费用为( )。A.5周,75万元B.5周,76万元C.8周,78万元D.8周,79万元
选项
A.5周,75万元
B.5周,76万元
C.8周,78万元
D.8周,79万元
答案
A
解析
本题考查数学在项目管理方面的应用的基础知识。按正常进度,该作业的计划图如下:
其关键路径为ACD,该工程共需要3+4+5=12周(作业B有2周的松弛时间),总费用=直接费用+间接费用=10+15+12+8+12*1=57万元。为了以最快的速度完成该工程,关键路径上的作业应尽量赶工(需要多支出费用)。作业A可以在1周完成,作业C和D都可以在2周完成,在这种情况下,作业B可以计划4周完成(没有必要赶工到3周)以节省费用
因此,该工程的最短时间是5周。所需费用计算如下:总的间接费用=5*1=5万元。作业A的直接费用=赶工极限1周的直接费用=18万元。作业C的直接费用=赶工极限2的直接费用=20万元。作业D的直接费用=赶工极限2周的直接费用=14万元。作业B如要7天完成则需要直接费用15万元,如要3天完成则需要19万元,如要4天完成,则经线性插值计算需要15+3*(19-15)/(7-3)=18万元。因此,该工程以最短时间5周内完成所需的总费用为5+18+20+14+18=75万元。
转载请注明原文地址:http://tihaiku.com/congyezige/2401778.html
本试题收录于:
高级系统分析师题库软件水平考试初中高级分类
高级系统分析师
软件水平考试初中高级
相关试题推荐
以下()不属于信息系统工程概预算的特点A.信息系统工程项目的单件性 B
关于信息系统工程成本控制的作用和原则说法错误的是()A.投资最大化 B
以下()不是信息系统工程项目进度控制的总目标A.项目越早完成越好 B.
当非关键工作M正在实施时,检查进度计划发现工作M存在的进度偏差不影响总工期,但影
下图某工程单代号网络图中,活动B的总浮动时间为()天。 A.1 B.2
监理工程师在实施阶段进度控制中所作的工作不包括()。A.审查承建单位的施工进度
以下关于工程设计阶段质量控制的要点及方法中,说法错误的是()A.了解建设单
以下关于工程招标及准备阶段质量控制的要点及方法中,说法错误的是()A.协助
工程监理人员发现信息工程设计不符合相关工程质量标准或者合同约定的质量要求时,(
关于监理质量控制,不正确的是()。A.对所有的隐蔽工程在进行隐蔽以前进行检
随机试题
OurparentsdivorcedwhenKarenwasatoddler,andafewyearslaterwewere
TheColdWarbeganaftertheendofWorldWarIIbetweentheSovietUnionandBr
调到司令部当作参谋”是()。A.连谓词组 B.兼语词组 C.主谓词
A.氨水的解离常数Kb增大 B.氨水的解离度α增大 C.溶液的pH值增大
拆除施工采用的脚手架、安全网,必须由()搭设。经有关人员验收合格后,方可使用。A
1968年,美国著名的心理学家罗森塔尔做了一个实验。他从小学每个年级抽出部分学生
在经济全球化形势下,国际社会活动中的主体、民族存在的最高形式仍然是() A、
【基本要求】 1、试讲10分钟之内完成 2、试讲时需要有乐曲讲解环节
共用题干 MotionSicknessLivinginspaceloo
呼吸系统肿瘤中,由神经内分泌细胞发生的包括( )。A.支气管类癌 B.腺癌
最新回复
(
0
)
