问题

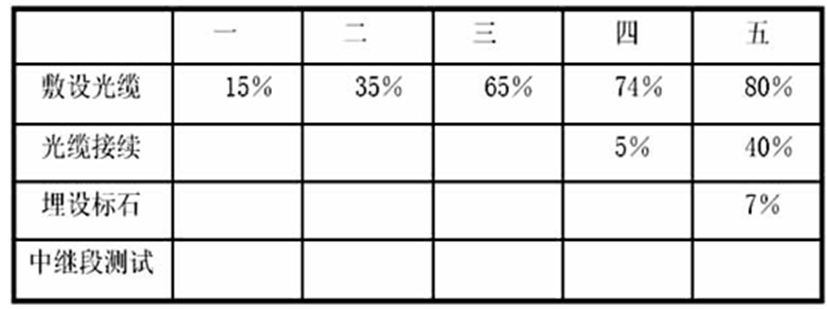

某光缆线路工程进度计划见下表:单位:周
说明:①各项工作每周完成量相等。②光缆接续在敷设光缆完成60%工作量时开始。③埋设标石在敷设光缆完成60%工作量时开始。④中继段测试必须在光缆接续全部完成后才能开始。⑤每周工作七天。第五周末时各项工作完成的进度累计情况如下:
问题1.定性分析各工序前五周每周的实际进度与计划的关系。2.计算第五周末各项工序实际避度比计划进度超前或拖后多少天?(计算结果如遇小数,采用进一法)3.若从第六周开始仍按原计划周进度组织施工,总工期为多少天?比原计划延长多少天?4.光缆中继段测试应包括哪些内容?
选项
答案
解析
1.(1)敷设光缆:第—周比计划拖后,第二周与计划相同,第三周比计划超前,第四周比计划拖后,第五周比计划拖后;(2)光缆接续:第四周比计划拖后,第五周比计划超前;(3)埋设标石:第四周比计划拖后,第五周比计划拖后。2.(1)敷设光缆比原计划拖后(100%-80%)×5×7=7(天)(2)光缆接续比原计划拖后(67%-40%)×3×7=6(天)(3)埋设标石比原计划拖后(67%-7%)×3×7=13(天)3.(1)总工期为35+7+6+14=62(天);(2)比原计划延长6天。4.(1)光纤接头损耗;(2)光纤线路衰耗;(3)光纤后向散射信号曲线;(4)PMD(偏振模色散);(5)光缆对地绝缘。
转载请注明原文地址:http://tihaiku.com/congyezige/1791378.html
本试题收录于:
机电工程题库钟辉芳分类
机电工程
钟辉芳
相关试题推荐
有些幼儿园老师认为,幼儿园工作就是一些喂饭、喂水、穿衣、梳头等体力劳动,简单又枯
有人说,幼儿教师的工作没有技术含量,谁都能干。你认同这一说法吗?为什么?
年轻教师觉得自己工资低工作苦想辞职,你怎么看?
幼儿教师本身工作繁忙,园长又让幼儿教师写论文。你有什么看法?
有的幼儿教师说幼儿园的工作简单又枯燥,你怎么看?
有的老师说工作两年后,失去了兴趣。如果是你,你会怎么办?
假如你能够成为一名教师,你到一个新环境怎样开展工作?
你认为教师的工作内容有哪些?
你到一个新环境,怎样开展工作?
你是一名新人,工作非常努力,并且经常向老教师请教学习,但是,领导依然认为你工作能
随机试题
[originaltext]W:ThisschoolisluckytohaveateacherasgoodasProf.Helen
丝绸之路(theSilkRoad)可以追溯到公元前2世纪,当时一名中国使者(envoy)张骞沿着这条连接亚欧两大洲的贸易通道踏上出使西域之旅。它源于
《北京2008》和大家见面了!在对这份精美的杂志表示衷心祝贺的同时,希望它更好地反映2008年北京奥运会的筹备情况,展示北京东方文明故都的城市风貌、厚重
南方红壤丘陵区的土壤允许流失量[t/(k㎡·a)]为()。A.1000 B
带式输送机安全防护装置应设专人定期检查和校验,并应在整个寿命周期内保持安全防护水
桥梁用锚具、夹具静载锚固性能二次试验仍有一个试件不合格,则应逐个检查合格者方可使
各种运输方式内外部的各个方面的构成和联系,就是( )。 A.运输系统
(2017真题)判定某封闭段长度为1.5km的城市交通隧道的类别,正确的是(
直接标价法是用1个单位或100个单位的外国货币作为基准,折算为一定数额的本国
根据《建设工程监理规范》GB/T50319-2013,属于各方主体通用表的有(
最新回复
(
0
)
