某工程双代号时标网络图如下:

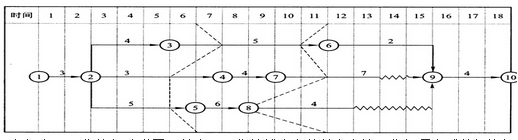

假设各项工作均匀速进展,其中:工作箭线上方的数字为该工作每月完成的投资额(单位:万元)。问题(1)根据时标网络图进度前锋线分析6月、11月底工程的实际进展情况。(2)根据11月底的检查情况,试绘制从12月开始到工程结束的时标网络计划。(3)试从投资角度分析6月、11月底的进度偏差及实际进展情况。
选项
答案
解析

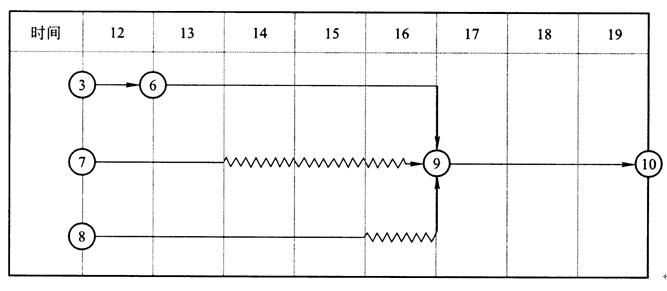

(1)根据时标网络图上进度前锋线,可知:1)6月底检查结果:工作③→⑥进度超前一个月,工作②→④进度滞后一个月,工作②→⑤进度滞后一个月。2)?11月底检查结果:工作③→⑥进度滞后一个月,工作⑦→⑨进度与原计划一致,工作⑧→⑨进度滞后三个月。(2)从12月开始,③→⑥工作剩余一个月,⑧→⑨工作刚刚开始,其时标网络计划如下:
(3)从投资角度分析进度偏差,其计算公式为:进度偏差=拟完工程计划投资一已完工程计划投资。1)6月底拟完]二程计划投资为:3×2+4×3+5×1+3×4+5×4=55万元;6月底已完工程计划投资为:3×2+4×3+5×2+3×3+5×3=52万元。则6月底进度偏差为:55-52=3万元,即实际进度拖延3万元。2)?11月底拟完工程计划投资为:3×2+4×3+5×6+3×5+4×2+7×2+5×4+6×2+4×3=129万元;11月底已完工程计划投资为:3×2+4×3+5×5+3×5+4×2+7×2+5×4+6×2=112万元。则11月底进度偏差为:129--112=17万元,即实际进度拖延17万元。
转载请注明原文地址:http://tihaiku.com/congyezige/1788606.html
本试题收录于:
机电工程题库钟辉芳分类
机电工程
钟辉芳
相关试题推荐
(2019年真题)一般而言,银行产品开发的创新法存在开发周期长、准备工作量大和费
(2018年真题)根据《中华人民共和国刑法》,金融机构的工作人员,违反国家规定,
()负责建立健全声誉风险管理制度,完善工作机制,制定重大事项的声誉风险应对
金融机构的交易员、信贷员、其他工作人员越权或变相越权放款,向国家明令禁止的行业、
银行等金融机构应当在大额交易发生之日起()个工作日内以电子方式提交大额交易
银行应在各()的醒目位置公布电话、网络、信函等投诉处理渠道。A.营业网点和
不良资产工作人员可以同时从事资产评估(定价)、资产处置和相关审核审批工作。(
假设某商业银行的五级贷款分类情况为:正常类贷款150亿,关注类贷款40亿,次级类
内部审计的主要工作方法包括()。A.现场审计 B.非现场审计 C.现场
关于银行业监督管理机构与外审机构的沟通工作,以下说法正确的是()。A.银行
随机试题
Thepossibilitythattheexplosionwascausedbysabotagecannotbe______.A、brok
[originaltext]Coachesandparentsshouldalsobecautiousthatyouthsport
SpeakerA:That’sverykindofyoutodoso.SpeakerB:________A、That’sallrigh
[originaltext]Weusuallythinkofhistoryusthestoryofimportantpeople
下列有关高等学校专业划分的说法不正确的一项是()。A.专业划分的依据越来越向学
几十年西方文学思潮不断(),从现代主义对个体本位、形式本位的大肆张扬,到后现代
根据规定,行政复议期间有下列情形之一,行政复议终止()。A、王某申请行政复议后
工程网络计划费用优化的基本思路是,在网络计划中,当有多条关键线路时,应通过不断缩
维生素A缺乏不容易引起的健康问题为( )。A.夜盲症 B.生长发育迟缓 C
患者腹痛、腹泻3天,大便呈黏液脓血便,伴发热、恶寒,首先应考虑()。A.细
最新回复
(
0
)
