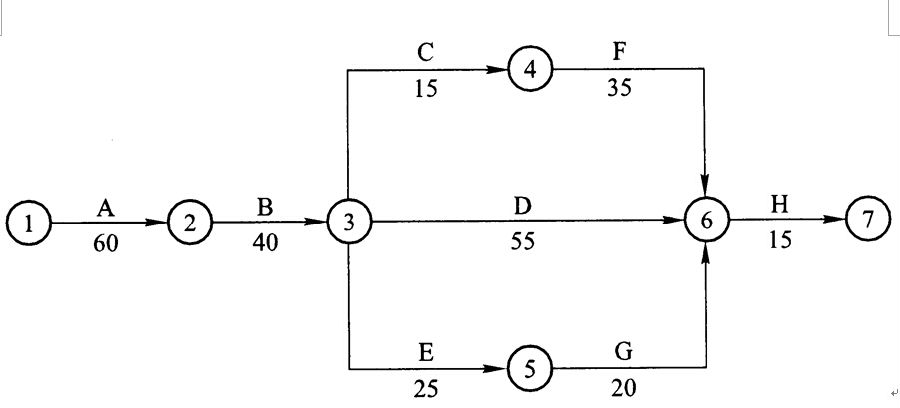

某单项工程,按如下进度计划网络图组织施工:
原计划工期是170d,在第75天进行的进度检查时发现:工作A已全部完成,工作B刚刚开工。由于工作B是关键工作,所以它拖后15d,将导致总工期延长15d完成。本工程各工作相关参数见下表:
问题(1)为使本单项工程仍按原工期完成,则必须赶工,调整原计划,问应如何调整原计划,既经济又保证整修工作能在计划的170d内完成,并列出详细调整过程。(2)试计算经调整后,所需投入的赶工费用。(3)重新绘制调整后的进度计划网络图,并列出关键线路(关键工作表示法)。
选项
答案
解析

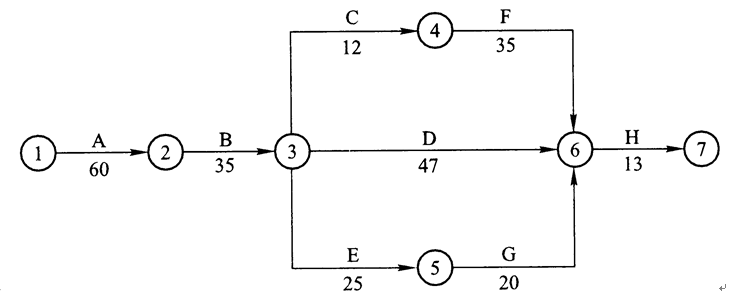

(1)目前总工期拖后15d,此时的关键线路:B→D→H。1)其中工作B赶工费率最低,故先对工作B持续时间进行压缩。工作B压缩5d,因此增加费用为:5×200=1000元;总工期为:185-5=180d;关键线路:B→D→H。2)剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩。工作D压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。故工作D只能压缩5d,因此增加费用为5×300=1500元。总工期为:180-5=175d。关键线路:B→D→H和B→C→F—H两条。3)剩余关键工作中,存在三种压缩方式:①同时压缩工作C、工作D;②同时压缩工作F、工作D;压缩工作H。同时压缩工作C和工作D的赶工费率最低,故应对工作C和工作D同时进行压缩。工作C最大可压缩天数为3d,故本次调整只能压缩3d,因此增加费用为:3×100+3×300=1200元;总工期为:175-3=172d;关键线路:B→D→H和B→C→F→H两条。4)剩下压缩方式中,压缩工作H赶工费率最低,故应对工作H进行压缩。工作F压缩2d,因此增加费用为2×420=840元;总工期为:172-2=170d。5)通过以上工期调整,工作仍能按原计划的170d完成。(2)所需投入的赶工费为:1000+1500+1200+840=4540元。(3)调整后的进度计划网络图如下所示:
其关键线路(关键工作法表示)为:A→B→D→H和A→B→C→F—H。
转载请注明原文地址:http://tihaiku.com/congyezige/1788605.html
本试题收录于:
机电工程题库钟辉芳分类
机电工程
钟辉芳
相关试题推荐
(2018年真题)以风险为本的合规管理计划的内容不包括()。A.合规风险评估
(2018年真题)中国银行业协会是我国的银行业自律组织,负责对其进行指导和监督的
银行内部审计的组织架构包括()。A.董事会 B.审计委员会 C.内部审计部门
我国的金融机构体系由()组成。A.货币当局 B.银行业自律组织 C.金
商业银行及其分支机构不设立时点性规模考评指标,不在综合绩效考评指标体系外设定单项
下列选项中,()是纳入年度现场检查计划的检查。A.临时检查 B.常规检查
信托公司管理信托计划,应当遵守的规定有()。A.不得向他人提供担保 B.
()指企业、事业单位对原有设施进行固定资产更新和技术改造,以及相应配套的工程和有
下列哪一项不属于中国银行业协会的服务职责?()A.组织开展业务竞技活动
银团贷款中的组织者或安排者称为( )。A.经理行 B.代理行 C.牵头行
随机试题
TheOriginofMoneyIntheearlieststagesofman’sd
Letter1Casio&Po
Musicispartofthestructureofourso
四十岁,初产妇,GP,一次自然流产史。现停经20周,已有胎动1周,血压100/6
张先生打算分5年偿还银行贷款,每年末偿还100000元,贷款的利息为10%,则等
深圳证券交易所于( )正式营业.A.1989年5月3日 B.1990年8月3
我国关于妇女劳动保护的相关规定中指出,孕期妇女不得安排夜班劳动妊娠时间是A.4个
甲向首饰店购买钻石戒指二枚,标签标明该钻石为天然钻石,买回后即被人告知实为人造钻
不符合急性粟粒性肺结核病的是A.可以是全身粟粒性结核病的一部分 B.两肺密布粟
所有的恐龙都是腿部直立地“站在”地面上的,这不同于冷血爬行动物四肢趴伏在地面上。
最新回复
(
0
)
