某工程项目业主采用《建设工程工程量清单计价规范》规定的计价方法,通过公开招标,

资格题库2022-08-02  34

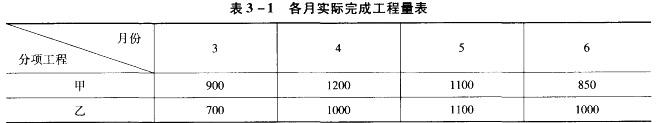

问题 某工程项目业主采用《建设工程工程量清单计价规范》规定的计价方法,通过公开招标, 确定了中标人。招标投标文件中有关资料如下:(1)分部分项工程量清单中含有甲、乙两个分项,工程量分别为4500m3和3200m3。清 单报价中甲项综合单价为1240元/m3,乙项综合单价为985元/m3。(2)措施项目清单中环境保护、文明施工、安全施工、临时设施等四项费用以分部分项 工程量清单计价合计为基数,费率为3. 8%。(3)其他项目清单中包含零星工作费一项,暂定费用为3万元。(4)规费以分部分项工程量清单计价合计、措施项目清单计价合计和其他项目清单计价 合计之和为基数,规费费率为4%,税金率为3. 41%。在中标通知书发出以后,招标投标双方按规定及时签订了合同,有关条款如下:(1)施工工期自2012年3月I日开始,工期4个月。(2)材料预付款按分部分项工程量清单计价合计的20%计,于开工前7天支付,在最 后两个月平均扣回。(3)措施费(含规费和税金)在开工前7天支付50%,其余部分在各月工程款支付时平 均支付。(4)零星工作费于最后一个月按实结算。(5)当某一分项工程实际工程量比清单工程量增加10%以上时,超出部分的工程量单 价调价系数为0.9;当实际工程量比清单工程量减少10%以上时,全部工程量的单价调价系数为1.08。(6)质量保证金从承包商每月的工程款中按5%比例扣留。承包商各月实际完成(经业主确认)的工程量,见表3-1(单位:m2)。施工过程中发生了以下事件:(1)5月份由于不可抗力影响,现场材料(乙方供应)损失1万元;施工机械被损坏,损失1. 5万元。(2)实际发生零星工作费用3. 5万元。 1.计算材料预付款、措施项目清单计价合计和预付措施费金额。2.什么是分部分项工程量清单项目的综合单价?分部分项工程量清单表中一般有哪几部分内容?建筑工程预算中的“四统一”是指什么?3.合同当事人能否约定不可抗力的范围?案例中因不可抗力发生的费用损失由谁承担?4.列式计算5月份应支付承包商的工程款。5.列式计算6月份承包商实际完成工程的工程款。(金额单位为万元;计算结果均保留两位小数。)

选项

答案

解析 1.计算材料预付款、措施项目清单计价合计和预付措施费金额。
答:(1)材料预付款、措施项目清单计价合计 甲分项工程量清单计价=4500 x1240 = 558 (万元)。
乙分项工程量清单计价=3200 X 985 = 315. 2(万元)。
分部分项工程量清单计价合计=558 +315. 2 =873. 2(万元)。
材料预付款= 873. 2 X 20% = 174. 64(万元)。
措施项目清单计价合计=873. 2 X 3. 8% = 33. 18 (万元)。
其他项目清单计价合计=3 (万元)。
工程量清单计价合计、措施项目清单计价合计和其他项目清单计价合计的三项合计之 和=873. 2 +33. 18 +3 = 909. 38(万元)。
(2)计算预付措施费金额
预付措施费金额=33. 18 x(1 +4%) (1 +3.41%) X 50% =17.84(万元)。
2.什么是分部分项工程量清单项目的综合单价?分部分项工程量清单表中一般有哪几 部分内容?建筑工程预算中的“四统一”是指什么?
答:(1)分部分项工程量清单项目的综合单价的定义
完成工程量清单中的一个规定单位计量项目所需的人工费、材料费、施工机械使用费、 管理费与利润,以及一定范围内的风险费用的价格总和定义为该清单项目的综合单价。
(2)工程量清单表中的内容
工程量清单表中的内容有:序号、编码、子目名称、项目特征描述、计量单位、工程 量、综合单价、合价与备注等内容。
(3)“四统一”的含义
“四统一”原则是指,项目编码统一、项目名称统一、计量单位统一和计算规则统一。
3.合同当事人能否约定不可抗力的范围?案例中因不可抗力发生的费用损失由谁 承担?
答:(1)关于不可抗力的范围,《合同法》仅概括表述,未做列举,可由合同当事人在 合同订立时具体约定。
(2)根据规定,发生不可抗力时,已完工程、施工设施和甲乙双方已购材料、设备的损 失由甲方承担;乙方的施工机械设备及停工等损失,由乙方承担。所以,现场材料损失的1万元由甲方承担;施工机械损坏损失的1. 5万元由乙方承担。
4.列式计算5月份应支付承包商的工程款。
答:5月份应支付承包商的工程款
根据背景材料可知,5月份的综合单价不作调整。
5月份甲分项工程工程量价款= 1100 x 1240 x (1+4%) (1 +3.41%) =146.69(万元)。
5月份乙分项工程工程量价款= 1100 X985 X (1 +4%) (1 +3.41%) =116. 53(万元)。
5月份应支付措施费=17. 84/4 =4. 46(万元)。
5月份承包商实际完成的工程款=146. 69 + 116. 53 +4. 46 =267. 68 (万元)。
5月份承包商的索赔款=I万元。
5月份应支付承包商的工程款=267. 68 X (1-5%) -174.64 x1/2 + 1 =167.98(万元)。 5.列式计算6月份承包商实际完成工程的工程款。(金额单位为万元;计算结果均保留两位小数。)
答:6月份承包商实际完成工程的工程款
6月份甲分项工程累计完成工程量=900 + 1200 +1100+ 850 = 4050m3。
6月份甲分项工程累计完成工程量比清单工程量的降低额=4500 - 4050 = 450m3。
6月份甲分项工程的累计完成工程量降低额为清单工程量的10% ,未超过10%以上, 因此,甲分项工程的单价不应进行调整。
6月份甲分项工程量价款=850 X 1240 X (1 +4%) (1 +3.41%) =113. 35(万元)。
6月份乙分项工程累计完成工程量=700 + 1000 + 1100 + 1000 = 3800m3。
6月份乙分项工程累计完成工程量比清单工程量的增加额=3800-3200 =600m3。
6月份乙分项工程的累计完成工程量增加额占清单工程量的比例:(600/3200) X 100% =18. 75% > 10%,超出部分的单价应进行调整。
超过清单工程量10%的工程量=3800 -3200 X (1 + 10% ) =280m3。
这部分工程量的综合单价=985 xO.9 =886. 5(元/m3)。
6 月份乙分项工程量价款=[(1000 -280) X985 +280 x886. 5] (1+4%) (1+3.41%)= 102. 97(万元)。
6月份应支付措施费=17. 84/4 =4. 46 (万元)。
6月份应支付零星工作费=3. 5 X (1 +4%) (1 +3.41%) =3.76(万元)。
6月份承包商实际完成工程的工程款=113. 35 + 102. 97 +4. 46+3. 76 =224. 54(万元)。
转载请注明原文地址:https://tihaiku.com/jzgc/969653.html

最新回复(0)
