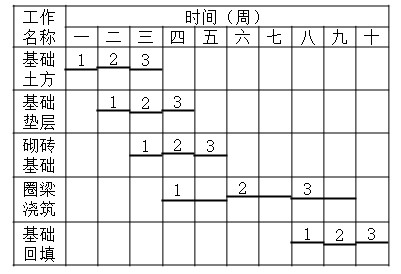

关于如下横道图进度计划的说法正确的是( )。 A.如果不要求工程连续,工期可压

admin2022-08-02  46

问题 关于如下横道图进度计划的说法正确的是( )。A.如果不要求工程连续,工期可压缩1周B.圈梁浇筑和基础回填间的流水步距是2周C.所有工作都没有机动时间D.圈梁浇筑工作的流水节拍是2周

选项 A.如果不要求工程连续,工期可压缩1周
B.圈梁浇筑和基础回填间的流水步距是2周
C.所有工作都没有机动时间
D.圈梁浇筑工作的流水节拍是2周

答案 D

解析 本题考查的是横道图进度计划的编制方法。选项A,相邻两个施工过程在满足连续施工的条件下,能最大限度的实现合理搭接,工期是最短的,工期不能压缩。选项B错误,两者流水步距是4周;选项C错误,基础回填有机动时间。
转载请注明原文地址:https://tihaiku.com/jzgc/40963.html

最新回复(0)
