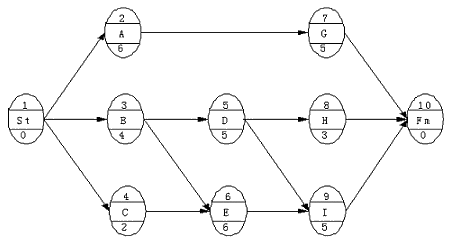

某分部工程的单代号网络计划如图所示(时间单位:天),正确的有(  )。 A.有

admin2022-08-02  29

问题 某分部工程的单代号网络计划如图所示(时间单位:天),正确的有(  )。A.有两条关键线路B.计算工期为15C.工作H的自由时差为2D.工作D和I之间的时间间隔为1E.工作G的总时差和自由时差均为4

选项 A.有两条关键线路
B.计算工期为15
C.工作H的自由时差为2
D.工作D和I之间的时间间隔为1
E.工作G的总时差和自由时差均为4

答案 BDE

解析 本题考查的是关键工作、关键路线和时差。关键线路只有1条B-E-I,计算工期为4+6+5=15天;G工作的总时差=15-11=4天,G工作的自由时差=15-11=4天;D工作最早完成是第9天,I工作最早开始是第10天,工作D、I之间有1天的时间间隔;H工作的自由时差=15-(4+5+3)=3天。
转载请注明原文地址:https://tihaiku.com/jzgc/36689.html

最新回复(0)
