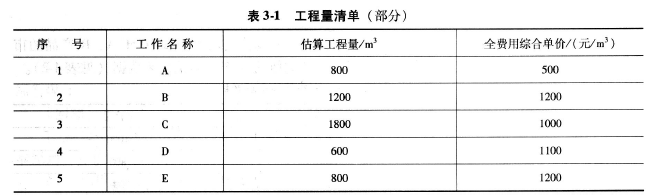

某工程项目业主与施工单位于2019年12月按《标准施工招标文件》(2007年版)签订了施工合同,合同工期为11个月,2020年1月1日开工。合同约定的部分工作的工程量清单见表3-l,工程进度款按月结算,并按项目所在地工程造价指数进行调整(此外没有其他调价条款)。

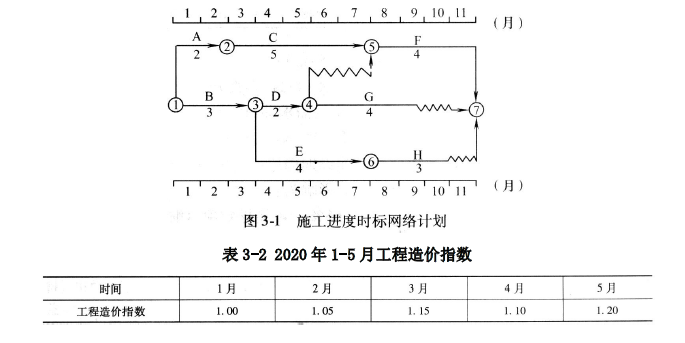

施工单位编制的施工进度时标网络计划见图3-1。该项目的各项工作均按最早开始时间安排,且各项工作均按匀速施工。2020年1~5月工程造价指数见表3-2。
工程施工过程中,发生如下事件:事件1:A 工作因设计变更,增加工程量,经工程师确认的实际完成工程量为840m3,工作持续时间未变。事件2:B 工作施工时遇到不可抗力,造成施工单位的施工机械损坏,修理费用2 万元:施工人员窝工损失0.8 万元,其他损失费用忽略不计,工作时间延长1 个月。事件3:C 工作施工时发现地下文物,导致C 工作的工作时间延长1 个月,施工单位自有设备闲置180 个台班(台班单价为300 元/台班,台班折旧费为100 元/台班)。施工单位对文物现场进行保护,产生费用0.5 万元。【问题】1.分析上述事件发生后C、D、E 工作的实际进度对总工期的影响,并说明理由。【问题】2.施工单位是否可以就事件2、3 提出费用索赔?如果不可以索赔,说明理由。如果可以索赔,说明理由并计算可索赔多少费用。【问题】3.截止到第5 个月末,施工单位可以得到的工程款合计为多少万元?
选项
答案
解析

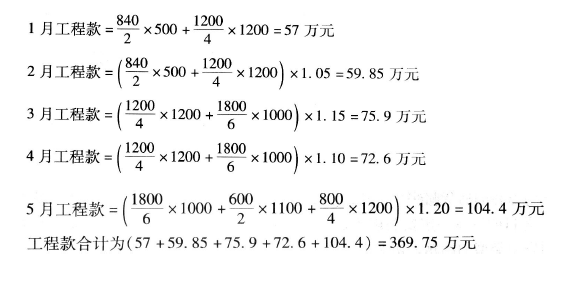

1.根据时标网络计划,该项目的关键工作是A、C、F。(1)C 工作会导致项目总工期延长,变为12 个月。理由:因C 工作是关键工作,工作时间的变化会影响总工期。(2)B 工作延长1 个月导致D 工作晚开工1 个月,对项目总工期没有影响。理由:通过时间参数计算,D 工作有2 个月的总时差,其晚开工1 个月对总工期没有影响。(3)B 工作延长1 个月导致E 工作晚开工1 个月,对项目总工期没有影响。理由:通过时间参数计算,E 工作有1 个月的总时差,其晚开工1 个月对总工期没有影响。2.施工单位不可以就事件2 提出费用索赔。理由:承包商遇到不可抗力只可以索赔工期。施工单位可以就事件3 提出费用索赔。理由:承包商工作施工时发现文物而采取的保护措施既可以索赔工期,也可以索赔费用。索赔费用=180 台班×100 元/台班+5000 元=23000 元。3.截至第5 个月末,A、B 工作完成,C 工作完成3 个月工程量,D、E 工作各完成1个月工程量,则:
转载请注明原文地址:https://tihaiku.com/jzgc/347918.html
本试题收录于:
现代咨询方法与实务题库投资咨询工程师分类
现代咨询方法与实务
投资咨询工程师
相关试题推荐
某企业主要生产A、B两种产品,近期拟投资建设生产C产品的项目,其财务基准
某建设单位通过招标方式选定某施工单位完成一项混凝土工程,按照《建设工程合同(示范
某建设单位通过招标方式选定某施工单位完成一项混凝土工程,按照《建设工程合同(示范
甲工程咨询单位受乙企业委托,为某核准类工程项目开展前期咨询服务。进行风险分析时发
某地方政府投资建设一污水处理项目,预计施工合同金额4000万元,项目采用公开招标
(2016年真题)某地方政府投资建设一污水处理项目,预计施工合同金额4000万
某工程,发包人与承包人按照《建设工程施工合同(示范文本)》签订了施工合同,合同工
某工程在施工过程中,因不可抗力造成损失。承包人及时向项目监理机构提出了索赔申请,
某工程项目合同工期为20个月,施工单位提交的施工进度计划如下图所示(单位:月),
某管道安装工程,按下图所示的进度计划网络图组织施工。计划工期170天,在第75天
随机试题
Oneofthemanypleasuresofwatching"MadMen",atelevisiondramaaboutth
[originaltext]W:So,Greg,youarequitetheworldtravelerIhear.M:Um,yeah
[originaltext]Culturalcontrolsaretheoldestmethodsthathavebeenused
已知A点为水准点,HA为41.010m,待测点B设计高程HB=42.012m,先
如图。将其折叠后是一个正方体的纸盒,这个纸盒的底面是______。 A.
关于征税对象的说法,正确的有()。A.征税对象是一种税区别于另一种税的最主要标
李女士是单亲妈妈,抚养两个孩子,最近失业。社会工作者小王在了解李女士的具体情况后
简述现代企业人力资源管理各个历史发展阶段的特点。
在宏观层面上,项目社会评价的目的有()。A.促进不同地区之间的公平协调发展
下列情形中,导致劳动合同无效或者部分无效的有A.乘人之危,使对方在违背真实意思的
最新回复
(
0
)
