(2020年)某公司拟新建一套装置,有 A、B 两种主流生产工艺方案可供选择,已

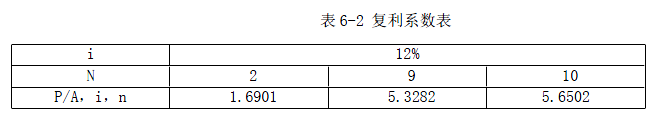

题库2022-08-02  58

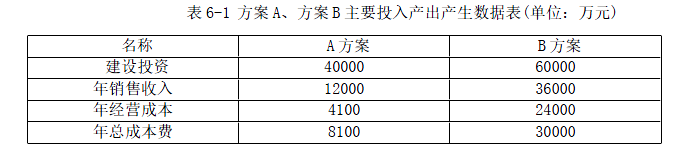

问题 (2020年)某公司拟新建一套装置,有 A、B 两种主流生产工艺方案可供选择,已知方案 A 、方案 B 的生产规模分别为 1 万吨/年、3 万吨/年,两方案建设期均为一年,生产期均为 10 年,不考 虑期末残值,流动资金均在建设期末投入使用,生产期各年生产负荷均为 100%,两方案主要 投入产出产生数据见表6-1。两方案流动资金按年经营成本的15%计取,均不考虑借贷资金,项目现金流量按年末发生 计,上述金额均不含增值税,忽略增值税、税金及附加的影响。财务内部收益率所得税前基准 收益率为12%,复利系数表见6-2。计算部分应列出计算过程,计算结果保留整数。【问题】1.项目决策时,对A、B两种生产工艺技术比选应考虑哪些因素?【问题】2.计算方案A、B 的财务净现值和净现值率,分别根据方案整体效果,单位投资 盈利能力推荐方案。【问题】3.计算方案A、B的正常年份产品售价的盈亏平衡点,并根据计算结果推荐方案。

选项

答案

解析 项目决策时,对A、B两种生产工艺技术比选应考虑的主要因素:(1)先进性。(2) 适用性。(3)安全性。(4)可靠性。(5)经济合理性。(6)符合清洁生产工艺要求。

方案A流动资金=4100×15%=615万元 方案B流动资金=24000×15%=3600万元
方案A第一年末的净现金流量=(-40000)+(-615)=-40615(万元) 方案A第2-10年
末的净现金流量=12000-4100=7900(万元) 方案A第11 年末的净现金流量=12000-4100+615=8515(万元)
方案A 财务净现值 =(-40000-615)/(1+12%)+(12000-4100)(P/A,12%,9)/ (1+12%)+(12000-4100+615)/(1+12%)11=3767(万元)
方案A净现值率=3767/[(40000+615)/(1+12%)]=0.10(或3767/[(40000+4100*15%)/(1+12%)]=10.39%)
方案B第1年末净现金流量=(-60000)+(-3600)=-63600(万元) 方案B第2-10 年末净现金流量=36000-24000=12000(万元) 方案B第11 年末净现金流量=36000-24000+3600=1560
0(万元) 方案B 财务净现值=(-60000-3600)/(1+12%)+(36000-24000)(P/A,12%,9)/(1+12%)+(36000-24000+3600)/(1+12%)11=4787万元。
(或(-60000-24000*15%)/1.12+(36000-24000)(P/A,12%,10)+24000*15%/ 1.1211=4787
方案B净现值率=4787/[(60000+3600)/(1+12%)]=0.08
(或A财务净现值<方案B财务净现值,根据方案整体效果应推荐B方案。 方案A净现值率>方案B净现值率,根据单位投资盈利能力应推荐A方案。
当对比的两个方案投资额不同时,如果仅以各方案的净现值率大小来选择方案,可能导致 不正确的结论。所以最终推荐B方案。

产品价格下降5%时,A方案生产期净现金流量变化=-12000×5%=-600万
A 方案净现值变化幅度(差额净现值)=-600×(P/A,12%,10)/(1+12%)=-3027 万元 A 方案净现值率变化幅度=-3027/[(40000+615)/(1+12%)]=-0.08
产品价格下降5%时,B方案生产期净现金流量变化=-36000×5%=-1800万元
B方案净现值变化幅度(差额净现值) =-1800×(P/A,12%,10)/(1+12%)=-9081 万元 B 方案净现值率变化幅度=-9081/[(60000+3600)/(1+12%)]=-0.16
净现值变化幅度和净现值率变化幅度A方案均小于B方案,所以A方案抗风险能力较强。
注:净现值率又称净现值比,净现值指数,是指项目净现值与原始投资额现值合计的比 值。公式:
净现值率=项目的净现值/原始投资额现值合计(包括流动资金) 优点:从动态角度反映项目投资的资金投入与净产出之间的关系; 缺点:无法直接反映投资项目的实际收益率水平。
转载请注明原文地址:https://tihaiku.com/jzgc/347850.html

最新回复(0)
