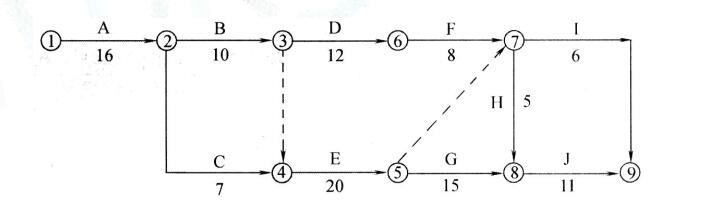

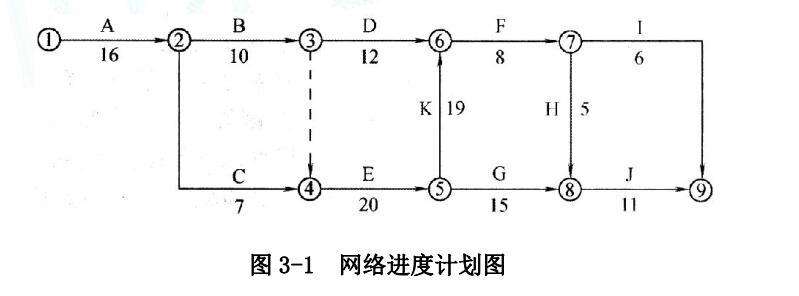

(2009年真题)某工程项目合同工期为 89 天,网络进度计划如图 3-1 所示

练习题库2022-08-02  80

问题 (2009年真题)某工程项目合同工期为 89 天,网络进度计划如图 3-1 所示。其中,B、E、K、I 四项工作均为土方工程,需安排同一台土方施工机械先后顺序施工,土方工程量分别估算为 1100m3、2300m3、1600m3和800m3,土方综合单价为 18 元/m3。合同规定,土方工程量减少不超出原估算工程量的 20%时,按原约定价格计价;减少量超出 20%时,全部土方工程量按 19 元/m3计价。在工程按计划进行 16 天后,业主要求取消 K 项工作。施工单位据此调整了网络进度计划。在完成E 工作和 F 工作后,咨询工程师重新估算了后续的 G、H、I、J 四项工作的持续时间,如表 3-1 所示。1.按照图 3-1 所示的网络进度计划,顺序完成 B-E-K-I 工作,施工机械在现场的闲置时间为多少天?2.取消 K 工作后,土方工程的总费用应为多少?3.取消 K 工作后,网络进度计划应如何调整?调整后的总工期为多少天?4.根据咨询工程师的估算,在 E 工作和 F 工作按计划完成后,该项目的期望工期为多少天?给出计算过程和理由。

选项

答案

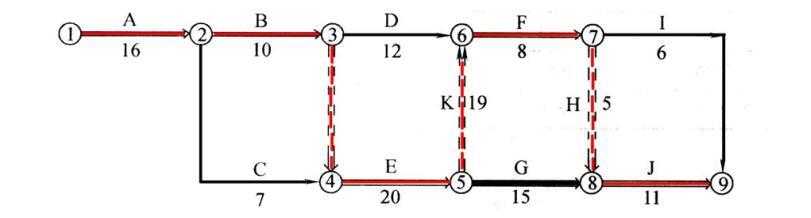

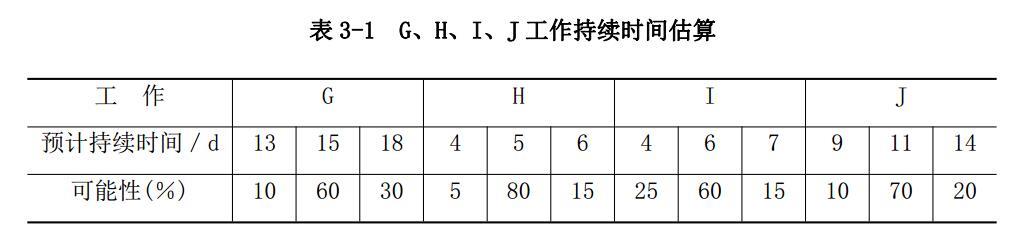

解析 1.8 天。确定网络计划的关键线路为 A-B-E-K-F-H-J,如图所示用双箭线表示。B、E、K 三项工作为关键工作,之间没有时差;而要顺序完成 B-E-K-I 工作,K 和 I 之间存在 F 工作,F 工作持续时间为8 天,所以施工机械需要在现场闲置 8 天。2.原土方工程量=1100+2300+1600+800=5800m3;取消 K 工作后,土方工程量减少 1600 m3,变为 4200m3,减少了 1600/5800=27.59%>20%,按规定应按 19 元/m3计价,所以:土方工程的总费用=4200×19=79800 元3.(1)取消 K 工作后的网络进度计划如下:即在 E、I 工作之间加虚工作,以满足顺序施工 B-E-I 工作。(2)重新确定网络计划的关键线路 A-B-E-G-J,调整后的总工期为 72 天。4.(1)G、H、I、J 四项工作的期望持续时间:G 工作持续时间=13×10%+15×60%+18×30%=15.7 天;H 工作持续时间=4×5%+5×80%+6×15%=5.1 天;I 工作持续时间=4×25%+6×60%+7×15%=5.65 天;J 工作持续时间=9×10%+11×70%+14×20%=11.4 天。(2)调整后网络计划的关键线路是 A-B-E-G-J,所以该项目的期望时间=16+10+20+15.7+11.4=73.1 天
转载请注明原文地址:https://tihaiku.com/jzgc/347465.html

最新回复(0)
