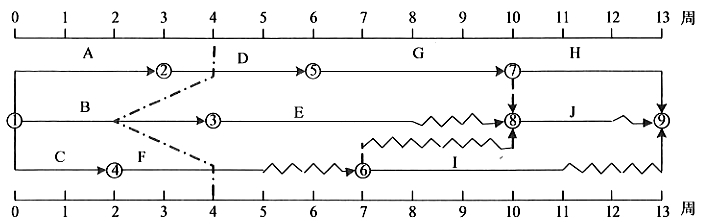

工程双代号时标网络计划如图所示,当计划执行到第5周末检查时,其实际进度如图中前锋

免费题库2022-08-02  34

问题 工程双代号时标网络计划如图所示,当计划执行到第5周末检查时,其实际进度如图中前锋线所示,检查结果表明(  )。A.D 工作滞后1 周,不影响总工期B.B 工作滞后2 周,预计总工期延长2 周C.B 工作滞后2 周,不影响总工期D.E 工作滞后2 周,不影响总工期

选项 A.D 工作滞后1 周,不影响总工期
B.B 工作滞后2 周,预计总工期延长2 周
C.B 工作滞后2 周,不影响总工期
D.E 工作滞后2 周,不影响总工期

答案 D

解析 B总时差3周,滞后2周不影响总工期。
