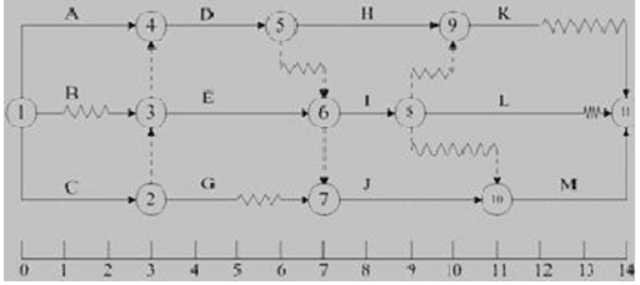

某分部工程双代号时标网络计划如下图所示(时间单位:天),工作A的总时差为()天。

题库2022-08-02  31

问题 某分部工程双代号时标网络计划如下图所示(时间单位:天),工作A的总时差为()天。A.0B.2C.3D.1

选项 A.0
B.2
C.3
D.1

答案 D

解析 本题考查的是制定进度计划的方法。上图中的关键线路是CEJM,工作A的总时差为1天。
