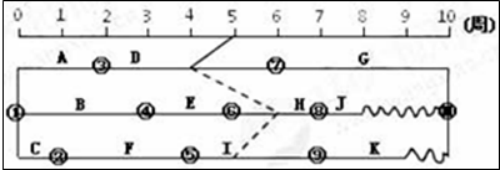

工程双代号时标网络计划如图所示,当计划执行到第5周末检查时,其实际进度如图中前锋

练习题库2022-08-02  42

问题 工程双代号时标网络计划如图所示,当计划执行到第5周末检查时,其实际进度如图中前锋线所示,检查结果表明()。A.D工作滞后1周,不影响总工期B.I工作滞后1周,预计总工期延长1周C.E工作提前1周,预计总工期缩短1周D.H工作提前1周,不影响总工期

选项 A.D工作滞后1周,不影响总工期
B.I工作滞后1周,预计总工期延长1周
C.E工作提前1周,预计总工期缩短1周
D.H工作提前1周,不影响总工期

答案 D

解析 本题考查的是项目进度控制方法。选项A错误,D工作为关键工作,目前拖延进度1周,影响工期;选项B错误,I工作进度正常;选项C错误,E工作应于检查时刚好完成,实际中已完成1周,H工作提前1周,但其为非关键工作,进度超前1周,不影响总工期。
转载请注明原文地址:https://tihaiku.com/jzgc/333557.html

最新回复(0)
