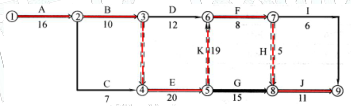

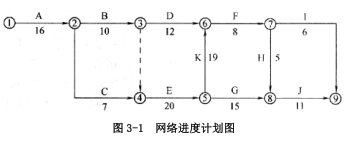

某工程项目合同工期为89天,网络进度计划如图3-1所示。其中,B、E、K、I四项工作均为土方工程,需安排同一台土方施工机械先后顺序施工,土方工程量分别估算为1100m3、2300m3、1600m3和800m3,土方综合单价为18元/m3。合同规定,土方工程量减少不超出原估算工程量的20%时,按原约定价格计价;减少量超出20%时,全部土方工程量按19元/m3计价。在工程按计划进行16天后,业主要求取消K项工作。施工单位据此调整了网络进度计划。在完成E工作和F工作后,咨询工程师重新估算了后续的G、H、I、J四项工作的持续时间,如表3-1所示。
1.按照图3-1所示的网络进度计划,顺序完成B-E-K-I工作,施工机械在现场的闲置时间为多少天?2.取消K工作后,土方工程的总费用应为多少?3.取消K工作后,网络进度计划应如何调整?调整后的总工期为多少天?4.根据咨询工程师的估算,在E工作和F工作按计划完成后,该项目的期望工期为多少天?给出计算过程和理由。
选项
答案
解析
1.8天。确定网络计划的关键线路为A-B-E-K-F-H-J,如图所示用双箭线表示。B、E、K三项工作为关键工作,之间没有时差;而要顺序完成B-E-K-I工作,K和I之间存在F工作,F工作持续时间为8天,所以施工机械需要在现场闲置8天。

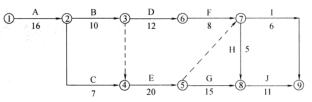

2.原土方工程量=1100+2300+1600+800=5800m3;取消K工作后,土方工程量减少1600m3,变为4200m3,减少了1600/5800=27.59%>20%,按规定应按19元/m3计价,所以:土方工程的总费用=4200×19=79800元。3.(1)取消K工作后的网络进度计划如下:即在E、I工作之间加虚工作,以满足顺序施工B-E-I工作。
4.(1)G、H、I、J四项工作的期望持续时间:G工作持续时间=13×10%+15×60%+18×30%=15.7天;H工作持续时间=4×5%+5×80%+6×15%=5.1天;I工作持续时间=4×25%+6×60%+7×15%=5.65天;J工作持续时间=9×10%+11×70%+14×20%=11.4天。(2)调整后网络计划的关键线路是A-B-E-G-J,所以该项目的期望时间=16+10+20+15.7+11.4=73.1天。
转载请注明原文地址:https://tihaiku.com/jzgc/333554.html
本试题收录于:
工程项目组织与管理题库投资咨询工程师分类
工程项目组织与管理
投资咨询工程师
相关试题推荐
(2018年真题)下列行为中,属于风险转移的有()。A.签订发包合同 B.设立
不同性质、不同类型的工程项目,其目标和评价标准有所不同,但一般应考虑的基本方面包
初步可行性研究是对拟建工程项目进行初步分析,论证项目投资建设的()。A.合法性
下列行为中,属于风险转移的有()。A.签订发包合同 B.设立应急储备金 C
项目建设准备阶段回顾与评价内容有()。A.勘察设计 B.采购招标 C.合同
项目质量计划主要包括的内容有()。A.项目组成员名单 B.直接费用计划 C
为了应对风险接受,可以采取事先制订好后备措施。一旦项目实际进展情况与计划不同,就
工程项目后评价的技术效果评价中,不包括评价技术的()。A.独创性 B.适用性
(2012年真题)在项目风险管理过程中,完善项目各参与方的合同,加强合同管理,可
项目后评价信息数据依据中,项目实施阶段的主要文件不包括()。A.招标文件及合同
随机试题
Brownbreadandbutter______usuallyeatenwithsmokedsalmoninthewest.A、isB、
门市的()是门市在一定时期内经营活动的发展方向和奋斗目标。
安全生产责任制度的核心是明晰安全管理的责任界面,解决“干什么。怎么干”的问题。(
A.编织 B.冷疗 C.沙袋肌力训练 D.等张收缩训练 E.桌面推拉滚筒
以下哪个是国家实施的基本医疗保障制度A.疾病保险 B.医疗保险 C.社会医疗
下颌做侧方咀嚼时,工作侧上下后牙的接触关系为A.上牙舌尖的颊斜面与下牙颊尖的舌斜
发生强直子宫收缩过强时处理正确的是A.吗啡肌注 B.25%硫酸镁缓慢静推 C
商业银行()的主要收入来源是手续费收入。A.支付结算业务 B.存款业务
某单层工业厂房,厂房柱距12m,采用工字形截面的实腹式钢吊车梁。设置有两台Q=2
(2021年真题)沥青路面面层厂拌法施工的主要优点是()。A.有利于就地取
最新回复
(
0
)
