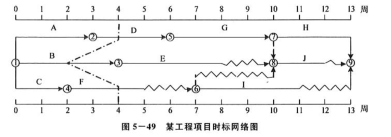

某工程项目双代号时标网络计划如图5-49所示,该计划执行到第4周下班时刻检查时,其实际进度如图中前锋线所示。试分析目前实际进度对后续工作和总工期的影响,并提出相应的进度调整措施。
选项
答案
解析

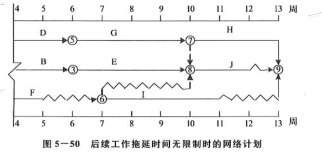

从图中可以看出,目前只有工作B的开始时间拖后2周,而影响其后续工作E的最早开始时间,其他工作的实际进度均正常。由于工作B的总时差为3周,故此时工作B的实际进度不影响总工期。该进度计划是否需要调整,取决于工作B和E的限制条件:①后续工作拖延的时间无限制以检査时刻第4周为起点,将工作B的实际进度数据及E被拖延后的时间参数带入原计划(此时工作B、E的开始时间分别为第4周和第6周),可得如图5-50所示的调整方案。
②后续工作拖延的时间有限制如果工作E的开始时间不允许超过第5周,则只能将其紧前工作B剩余工作量的持续时间压缩为1周,调整后的网络计划如图5-51所示。
转载请注明原文地址:https://tihaiku.com/jzgc/333552.html
本试题收录于:
工程项目组织与管理题库投资咨询工程师分类
工程项目组织与管理
投资咨询工程师
相关试题推荐
()是指为确保咨询评估成果质量而进行的计划、组织、协调和控制等活动。A.企业投资
不同性质、不同类型的工程项目,其目标和评价标准有所不同,但一般应考虑的基本方面包
风险对照检查表主要用于风险分析程序的()阶段。A.风险识别 B.风险估计
()是针对项目实际运行状况,对工程项目采用的工艺流程、装备水平进行再分析,主要
工程项目后评价的技术效果评价中,不包括评价技术的()。A.独创性 B.适用性
项目实施进度与计划的编制内容中,代建制的内容包括()。A.代建单位的选择标准及
下列费用中,不属于工程项目可行性研究报告中建设投资构成的是()。A.建筑工程费
确定项目资金使用计划和建设期的依据是()。A.项目确定的实施计划 B.工程方
社会管理方案是社会评价的重要成果,具体内容包括()。A.社会调查计划 B.利
某建设方案的规模效果曲线模拟如图所示,不考虑其他因素,则该方案的规模经济区是(
随机试题
EachofQuestions1to7presentstwoquantities.QuantityAandQuantityB.Com
Bob:Wow,look,allthethingsareonsale.Jane:Yes,lookathere,thisis50
最早的金属期货交易诞生于()。A、德国B、法国C、英国D、美国C最早的金属期货交易诞生于英国1876年成立的伦敦金属交易所(LME),开金属期货
关于火灾报警控制器之间几种联网方式的说法不正确的是()。A.总线型联网拓扑布线
公元752年,法兰克宫相矮子丕平在教皇的帮助下当上了国王,结束了旧的墨洛温王朝的
关于建设工程设计发包与承包,以下做法正确的是:()A.经主管部门批准,发包方
在引导学生欣赏一幅世界名画时,第一阶段是()。A.直觉与感知 B.体验与想象
男性,62岁,咳嗽30年,近日咳大量脓痰,气憋,下肢水肿下肢水肿应考虑何故 A
A.新药申请B.仿制药申请C.进口药品申请D.补充申请E.再注册申请对已批准上市
对于一些经常重复发生的经济业务,可以根据同类原始凭证编制()。A、记账凭证 B
最新回复
(
0
)
