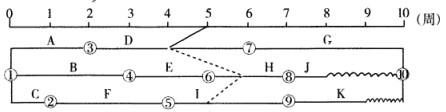

工程双代号时标网络计划如图所示,当计划执行到第5周末检查时,其实际进度如图中前锋
工程双代号时标网络计划如图所示,当计划执行到第5周末检查时,其实际进度如图中前锋
题库
2022-08-02
68
问题
工程双代号时标网络计划如图所示,当计划执行到第5周末检查时,其实际进度如图中前锋线所示,检查结果表明()
A:D工作滞后1周,不影响总工期B:I工作滞后1周,预计总工期延长1周C:E工作提前1周,预计总工期缩短1周D:H工作提前1周,不影响总工期
选项
A:D工作滞后1周,不影响总工期
B:I工作滞后1周,预计总工期延长1周
C:E工作提前1周,预计总工期缩短1周
D:H工作提前1周,不影响总工期
答案
D
解析
结合题意,运用前锋:线比较法,第5周末检查时,D工作延误一周,且D工作为关键工作,其总时差为零,D工作延误一周,将造成总工期拖后一周,H工作提前一周,且H工作的总时差为两周,其不会影响总工期;I工作按计划完成,不会影响总工期。
转载请注明原文地址:https://tihaiku.com/jzgc/331728.html
本试题收录于:
工程项目组织与管理题库投资咨询工程师分类
工程项目组织与管理
投资咨询工程师
相关试题推荐
建筑工程费是指为建造永久性建筑物和构筑物所需要的费用,包括() A.单台设备
投资估算的具体内容不包括() A.建筑工程费B.设备及工器具购置费 C.
下列关于厂外配套工程方案设计的表述,错误的是() A.厂外配套工程的确定与厂
下列关于可行性研究中对公用与辅助工程方案设计的要求,错误的是() A.应说明
工业项目土建工程常用的结构方案为() A.木结构B.砖木结构 C.砖混结
某项目工程费用为10000万元(已调整为经济费用),工程建设其他费用为400万
建设项目安装工程费的估算内容不包括() A.设备装配B.设备保温 C.铁路
经估算,某项目建筑工程费为300万元,设备购置费为2000万元,安装工程费为70
建设项目给排水工程方案设计中,如以地面水为水源,设计枯水量的保证率一般不小于()
某投资项目建筑工程费600万元,设备购置费500万元,安装工程费150万元,工程
随机试题
Writeanoteofabout50-60wordsbasedonthefollowingsituation:Your
[originaltext]CarcrashesarethetopkillerofAmericanteenagers.Mostof
[originaltext]Decreasingcirculationhasbeenaproblemfornewspapersfor
HintsandTipstoSaveMoneyA)Spendless.Thisisnotoversimplifying
柴油发电机组进气系统的检查维护内容包括()。A.空滤器到柴油机增压器的连接管路
设备变电〔2019〕29号 国网设备部关于印发变电站消防设施运维管理规范(试行)
变电设备带电检测引出延长线应能够满足现场()等要求(A)防潮(B)防雨(
下列关于干粉灭火系统维护管理的说法,不正确的是()。A.每日应检查启动气体储瓶
共用题干 一般资料:求助者,女性,29岁,工人。案例介绍:求助者结婚两年,但因
乙脑的主要传播媒介是( )。A.蚊 B.苍蝇 C.蝙蝠 D.病毒性肝炎
最新回复
(
0
)
