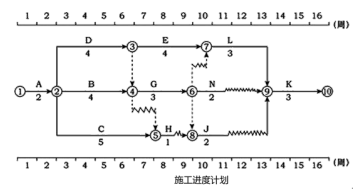

某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位
某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位
admin
2022-08-02
47
问题
某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。

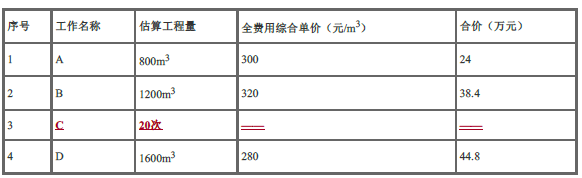

施工单位的报价单(部分)
工程施工到第4周时进行进度检查,发生如下事件: 事件1:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840m3,工作持续时间未变。 事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。 事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。 事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。1 、根据第4周末的检查结果,在下图上绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。2 、若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?3 、施工单位是否可以就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?4 、事件3中C工作发生的费用如何结算?5 、前4周施工单位可以得到的结算款为多少元?
选项
答案
解析

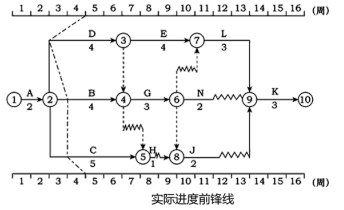

1 、 (1)实际进度前锋线如下图所示。
根据上图中实际进度前锋线,分析如下:(1)工作B拖后1周,因工作B总时差为1周,所以不影响工期。(2)工作C拖后1周,因工作C总时差为3周,所以不影响工期。(3)工作D拖后2周,因工作D总时差为0(或D为关键工作),所以影响工期2周。2 、 批准工程延期2周; 理由:施工中发现地下文物造成D工作拖延,不属于施工单位原因。3 、 (1)事件2不能索赔费用,因异常恶劣的气候造成施工单位机械损坏和施工人员窝工的损失不能索赔。(2)事件4可以索赔费用,因施工中发现地下文物属非施工单位原因。(3)可获得的费用为4台班×100元/台班+1200元=1600元。4 、 不予结算,因施工单位对C工作的费用没有报价,故认为该项费用已分摊到其它相应项目中。5 、 施工单位可以得到的结算款为:A工作:840m3×300元/m3=252000元 B工作:1200m3×25%×320元/m3=96000元 D工作:4台班×100元/台班+1200元=1600元小计:252000元+96000元+1600元=349600元
转载请注明原文地址:https://tihaiku.com/jzgc/324632.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
工程量清单单价法,以各分项工程量乘以部分费用综合单价的合价汇总后,再加上( ),
某工程的招标工程量清单中人工挖土方数量为5800m3,投标单位根据己方施工方案确
根据《建设工程工程量清单计价规范》,某招标工程量清单中挖沟槽土方的工程量为260
某建设项目分部分项工程的费用为20000万元(其中定额人工费占分部分项工程费的1
根据建设工程量清单计价规范,投标人可以根据需要自行增加列项的清单是( )。
关于分部分项工程量清单和定额子目工程量的说法,正确的是( )。A.一个清单项目只
招标方编制工程量清单时有以下工作:①确定项目编码;②研究招标文件,确定清单项目名
某工程施工过程中发生了一项未在合同中约定的零星工作,增加费用2万元,此费用应列入
关于工程量清单的说法,正确的是( )。A.招标文件中工程量清单的准确性和完整性由
当设备清单不完备时,编制设备安装工程概算宜采用的方法有( )。A.生产能力指数法
随机试题
"HistoryClass"[img]2012q1/ct_etoefm_etoeflistz_1619_20121[/img][br]Whatisth
双端固定桥受近中向倾斜力时,有关基牙运动方式的错误说法是()A.固位
导游人员作为旅行社的代表要做好协调工作,其协调的对象包括( )等。A.住宿部门
对项目微观背景的分析,下列说法不正确的是()。A.分析项目的微观背景主要从项目
A.天南星科B.鸢尾科C.兰科D.姜科E.菊科药材石菖蒲来源于
判断胎儿有无畸形,最常用的实验室检查是A.甲胎蛋白测定 B.血、尿雌三醇 C
教师在准备环境时的作用主要表现在哪几个方面?
A.稽留热 B.弛张热 C.间歇型 D.不规则热 E.波动型疟疾时会出现
关于领导的技能的说法中,正确的是()。A.管理职位越高,对概念技能的要求越低
下列工程变更中,不属于重大设计变更的是( )。A、工艺方案变化 B、增加单项
最新回复
(
0
)
