某工程项目,发包人和承包人按工程量清单计价方式和《建设工程施工合同(示范文本)》
某工程项目,发包人和承包人按工程量清单计价方式和《建设工程施工合同(示范文本)》
admin
2022-08-02
43
问题

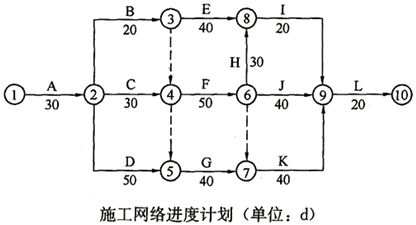

某工程项目,发包人和承包人按工程量清单计价方式和《建设工程施工合同(示范文本)》GF-2017-0201签订了施工合同,合同工期180d。合同约定:措施费按分部分项工程费的25%计取;管理费和利润为人材机费用之和的16%,规费和税金为人材机费用、管理费与利润之和的13%。开工前,承包人编制并经项目监理机构批准的施工网络进度计划如下图所示。
实施过程中发生了如下事件:事件1:基坑开挖(A工作)施工过程中,承包人发现基坑开挖部位有一处地勘资料中未标出的地下砖砌废井构筑物,经发包人与有关单位确认,该井内没有任何杂物,已经废弃。经发包人、承包人和监理单位共同确认,废井外围尺寸为:长×宽×深=3m×2.1m×12m,井壁厚度为0.49m,无底、无盖,井口简易覆盖(不计覆盖物工程量)。该构筑物位于基底标高以上部位,拆除不会对地基构成影响,三方签署了《现场签证单》。基坑开挖工期延长5d。事件2:发包人负责采购的部分装配式混凝土构件提前一个月运抵合同约定的施工现场,承包人会同监理单位共同清点验收后存放在施工现场。为了节约施工场地,承包人将上述构件集中堆放,由于堆放层数过多,致使下层部分构件产生裂缝。两个月后,发包人在承包人准备安装该批构件时知悉此事,遂要求承包人对构件进行检测并赔偿构件损坏的损失。承包人提出,部分构件损坏是由于发包人提前运抵现场占用施工场地所致,不同意进行检测和承担损失,而要求发包人额外增加支付两个月的构件保管费用。发包人仅同意额外增加支付一个月的保管费用。事件3:原设计J工作分项估算工程量为400m3,由于发包人提出新的使用功能要求,进行了设计变更。该变更增加了该分项工程量200m3。已知J工作人料机费用为360元/m3,合同约定超过原估算工程量15%以上部分综合单价调整系数为0.9;变更前后J工作的施工方法和施工效率保持不变。【问题】1.事件1中,若基坑开挖土方的综合单价为28元/m3,砖砌废井拆除人材机单价169元/m3(包括拆除、控制现场扬尘、清理、弃渣场内外运输,不含措施费),其他计价原则按原合同约定执行。计算承包人可向发包人主张的工程索赔款。2.事件2中,分别指出承包人不同意进行检测和承担损失的做法是否正确?并说明理由。发包人仅同意额外增加支付一个月的构件保管费是否正确?并说明理由。3.事件3中,计算承包人可以索赔的工程款为多少元?4.承包人可以得到的工期索赔合计为多少天(写出分析过程)?(计算结果保留两位小数)
选项
答案
解析
1.承包人可向发包人主张的工程索赔款计算如下:
(1)因废井减少开挖土方体积=3×2.1×12=75.6(m3)。
(2)废井拆除体积=75.6-(3-0.49×2)×(2.1-0.49×2)×12=48.45(m3)。
(3)工程索赔=169×48.45×(1+16%)×(1+13%)×(1+25%)-28×75.6×(1+13%)×(1+25%)=10426.14(元)。
2.事件2中,承包人不同意进行检测和承担损失的做法是否正确的判断及理由如下:
(1)承包人不同意进行检测的做法是不正确的。
理由:承包人会同监理单位共同清点验收后存放在施工现场。为了节约施工场地,承包人将上述构件集中堆放,由于堆放层数过多,致使下层部分构件产生裂缝。施工场地下层部分构件产生裂缝是由于承包人存储不当造成的,并且双方签订的合同价中包括了检验试验费,因此承包人应当同意进行检测。
(2)承包人不同意承担损失的做法是不正确的。
理由:由于承包人存储不当造成施工场地下层部分构件产生裂缝,是承包人原因导致的构件破损,因此承包人承担对应的损失。
事件2中,发包人仅同意额外增加支付一个月的构件保管费是否正确的判断及理由如下:
发包人仅同意额外增加支付一个月的构件保管费是正确的。
理由:发包人负责采购的混凝土构件提前一个月运抵施工现场,承包人多承担了一个月的保管费用,因此仅支付一个月的保管费即可。
3.J工作增加了200m3,工程量变动率=200/400×100%=50%>15%,超出部分的综合单价应进行调整。
可以索赔的工程款=[400×15%×360+(200-400×15%)×360×0.9]×(1+16%)×(1+13%)×(1+25%)=109713.96(元)。
4.承包人可以得到的工期索赔合计为15d。
事件1:基坑开挖(A工作)在关键线路,且承包人发现的废井是在基坑开挖部位,地勘资料并未标明的构筑物,属于发包人原因造成的,是发包人应承担的责任,因此工期延长时,索赔成立。
事件3中:原关键线路是A→D→G→K→L,J工作有10d的总时差。按原合同,J工作工程量400m3,工期是40d;变更前后J工作的施工方法和施工效率保持不变。则J工作增加工程量200m3,所需的工期是200m3/(400m3/40d)=20d,超过了J工作的总时差10d,则J工作可索赔的工期=20-10=10d。
故承包人可以得到的工期索赔合计:10+5=15d。
转载请注明原文地址:https://tihaiku.com/jzgc/324612.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
建设工程项目总概算的完整组成是( )。 A.单项工程综合概算、工程建设其他
工程量清单计价模式下,宜采用参数法计价的措施项目费是( )。A.夜间施工增加费
工程项目总投资中的工程建设其他费用不包括()。 A.工器具购置费 B.工
将工程项目实际进度与计划进度进行比较的趋势分析方法主要有( )。 A.关键线
在工程项目进度计划表示方法中,与横道图法相比,时标网络图的优点是能够( )。
工程项目试运行总结报告由( )负责编制。 A.建设单位 B.设计单位 C
工程项目进度管理中,可以称为软逻辑关系的是( )。A.组织关系 B.工艺关系
工程项目进度管理中,工作定义的主要内容是( )。A.制定出完成各项具体工作的时间
工程项目安全预评价报告的内容主要有( )。A.确定安全预评价单元 B.安全管理
在履行合同过程中,承包人因材料供应商未能如期供货导致工期延误,以下关于违约责任的
随机试题
AsoaringdropoutrateiscausingtheUnitedStatestolosegroundeducation
I’mreallyintwomindsaboutwhattodowhenIleaveschool.ShouldIgost
Whatisthemainsubjectofthispassage?[br]ThedescriptionofMr.RustamMam
[originaltext]Tobesuccessfulinajobinterview,youshoulddemonstratec
[audioFiles]audio_eusm_j01_267(20099)[/audioFiles]A、Waitforhimuntilhefinis
[audioFiles]audio_eufm_j05_001(20082)[/audioFiles]A、Gototheclass.B、Don’tgo
总体规划勘察应以( )为主。A.地球物理勘探 B.工程地质测绘和调查 C.
患者,女性,61岁。因气短进行性加重伴右胸闷痛至胀痛3周就诊。查体:右锁骨上窝可
下列关于期权合约有效期的说法中,正确的有()。A、期权合约的有效期是指距离期权
220kV及以上电压等级()等输变电设备的保护应按双重化配置。(A)母线
最新回复
(
0
)
