某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施

最全题库2022-08-02  36

问题 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。项目监理机构批准的施工进度计划如下图所示,各项工作均按最早开始时间安排,匀速进行。施工过程中发生如下事件:事件1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目经理机构提出延期开工的申请,总监理工程师审核后给予书面回复。事件2:施工准备完毕后,项目监理机构审查《工程开工报审表》及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需求,施工单位现场管理人员已到位,但其他开工条件尚不具备。总监理工程师不予签发《工程开工报审表》。事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6d的工作量;D工作已完成5d的工作量;B工作未经监理人员验收的情况下,F工作已进行1d。问题:1.总监理工程师是否应批准事件1中施工单位提出的延期开工申请?说明理由。2.根据《建设工程监理规范》GB/T 50319--2013,该工程还应具备哪些开工条件,总监理工程师方可签发《工程开工报审表》?3.针对上图所示的施工进度计划,确定该施工进度计划的工期和关键工作。并分别计算C工作、D工作、F工作的总时差和自由时差。4.分析开工后第20天下班时刻施工进度计划的执行情况,并分别说明对总工期及紧后工作的影响,此时,预计总工期延长多少天?5.针对事件3中F工作在B工作未经验收的情况下就开工的情形,项目监理机构应如何处理?

选项

答案

解析 1.事件1中,总监理工程师不应批准施工单位提出的延期开工申请。
理由:(1)施工单位自身原因不能按期开工。(2)根据《建设工程施工合同(规范文本)》规定,如果承包人不能按时开工,应在不迟于协议约定的开工日期前7d以书面形式向监理工程师提出延期开工的理由和要求,本案例是提前了5d,不符合规定,所以不应批准。
2.根据《建设工程监理规范》GB/T 50319—2013,该工程还应具备以下开工条件,总监理工程师方可签发《工程开工报审表》:
(1)设计交底和图纸会审已完成
(2)施工组织设计已由总监理工程师签认;
(3)施工单位现场质量、安全生产管理体系已建立,管理及施工人员已到位,施工机械具备使用条件,主要工程材料已落实;
(4)进场道路及水、电、通信等已满足开工要求。

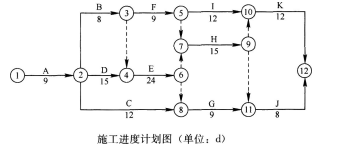

3.该施工进度计划的工期75d,关键工作为A、D、E、H、K。
C工作自由时差=9+15+24-9-12=27d,总时差=75-9-12-9-8=37d。
D工作为关键工作,因此,自由时差为0,总时差为0。
F工作的自由时差=26-9-8-9=0,总时差=75-9-8-9-15-12=22d。
4.A工作已完成,对总工期及紧后工作无影响。
B工作已完成,对总工期及紧后工作无影响。
C工作已完成6d的工作量,拖延了5d,拖延的时间既没有超过总时差,也没有超过自由时差,对总工期及紧后工作的最早开始时间无影响。
D工作已完成5d的工作量,拖延了6d,D工作为关键线路,预计会使总工期延长6d,影响紧后工作的最早开始时间6d。
F工作推迟2d,不影响总工期,影响紧后工作的最早开始时间2d。
施工总工期预计将延长6d。
5.事件3中,B工作的完成是F工作开始的前提。项目监理机构应就B工作未经验收的情况下就开始F工作施工的情况,下达局部“工程暂停令”,经项目监理机构对B工作验收合格后,再进行F工作,并由施工单位承担所造成的费用及工期损失。
转载请注明原文地址:https://tihaiku.com/jzgc/324414.html

最新回复(0)
