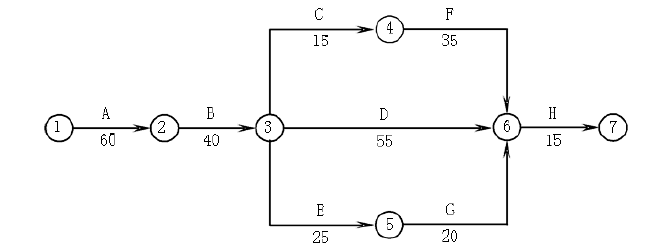

某单项工程,按如下进度计划网络图组织施工。

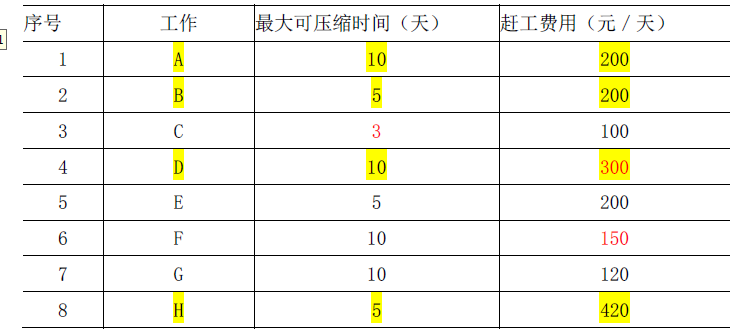

在第75天进行的进度检查时发现:工作A已全部完成,工作B刚刚开工。本工程各工作相关参数见下表:
问题: (1)为使本单项工程仍按原工期完成,则必须赶工,调整原计划,问应如何调整原计划,既经济又保证整修工作能在计划的 170 天内完成,并列出详细调整过程。 (2)试计算经调整后,所需投入的赶工费用。 (3)指出调整后的关键线路。
选项
答案
解析
(1)目前总工期拖后 15 天,此时的关键线路:B-D-H
①其中工作 B 赶工费率最低,故先对工作 B 持续时间进行压缩工作 B 压缩 5 天,因此增加费用为 5×200=1000(元)总工期为:185-5=180(天)
关键线路:B-D-H
②剩余关键工作中,工作 D 赶工费率最低,故应对工作 D 持续时间进行压缩工作 D 压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。
故工作 D 只能压缩 5 天,因此增加费用为 5×300=1500(元)总工期为:180-5=175(天)
关键线路:B-D-H 和 B-C-F-H 两条。
③剩余关键工作中,存在三种压缩方式:
1)同时压缩工作 C、工作 D;
2)同时压缩工作 F、工作 D;
3)压缩工作 H。
同时压缩工作 C 和工作 D 的赶工费率最低,故应对工作 C 和工作 D 同时进行压缩。
工作 C 最大可压缩天数为 3 天,故本次调整只能压缩 3 天,因此增加费用为 3×100+3×300
=1200(元)总工期为:175-3=172(天)关键线路:B-D-H 和 B-C-F-H 两条。
④剩下压缩方式中,压缩工作 H 赶工费率最低,故应对工作 H 进行压缩。
工作 H 压缩 2 天,因此增加费用为 2×420=840(元)总工期为:172-2=170(天)
⑤通过以上工期调整,工作仍能按原计划的 170 天完成。
(2)所需投入的赶工费为:1000+1500+1200+840=4540(元)
(3)调整后的关键线路为:A-B-D-H和A-B―C―F-H。
转载请注明原文地址:https://tihaiku.com/jzgc/324291.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
用以保证对团队成员的有效组织、指导和支持,指的是团队规则中的()。A.支持规则
全职人员在项目管理团队中的比例为20%,这可能是( )组织形式。 A.职能式
有专职的项目经理,且全职人员在项目团队中的比例占50%~60%的项目组织模式有(
关于复合式组织结构的说法,错误的是( )。 A.复合式组织结构不受承担项目的
关于矩阵式项目组织结构优点的说法,错误的是( )。A.团队工作目标明确 B.项
有专职项目经理,团队成员不必为项目结束后的去向分心的项目组织结构形式是( )组织
项目式组织结构的缺点主要包括( )。A.项目管理权力平衡困难 B.项目团队成员
项目式组织结构的优点包括( )。A.项目管理指令一致 B.项目结束时团队成员不
职能式组织结构的优点有( )。A.团队成员可以得到本部门其他专业人员的技术支持
确定管理幅度时,应考虑的因素主要包括( )。A.管理组织机构间职能的相似性 B
随机试题
[originaltext]NewsItemOne Tornadoessweptt
[originaltext]W:So,Greg,youarequitetheworldtravelerIhear.M:Um,yeah
红外激光片的吸收光谱峰值为A.380nm B.420nm C.550nm
人民检察院行使职权不包括:A.依照法律规定提起公益诉讼 B.对诉讼活动实行法
根据《地图审核管理规定》,互联网地图服务审图号有效期为( )年,审图号到期,应
代理中国结算公司开立的信用证券账户是经纪业务运营账户管理的内容。()
如图6-18所示,明渠均匀流过流断面水深H=3m,底面上的压强为()kPa。
某有机废气吸附罐有活性炭2000kg,其吸附容量0.1g/g活性炭。吸附罐废气进
配制桥梁实体墩台混凝土的水泥,应优先选用()A.硅酸盐水泥 B.普通硅酸盐
下列有关企业净资产收益率的说法中,不正确的是()。 A.净资产收益率
最新回复
(
0
)
